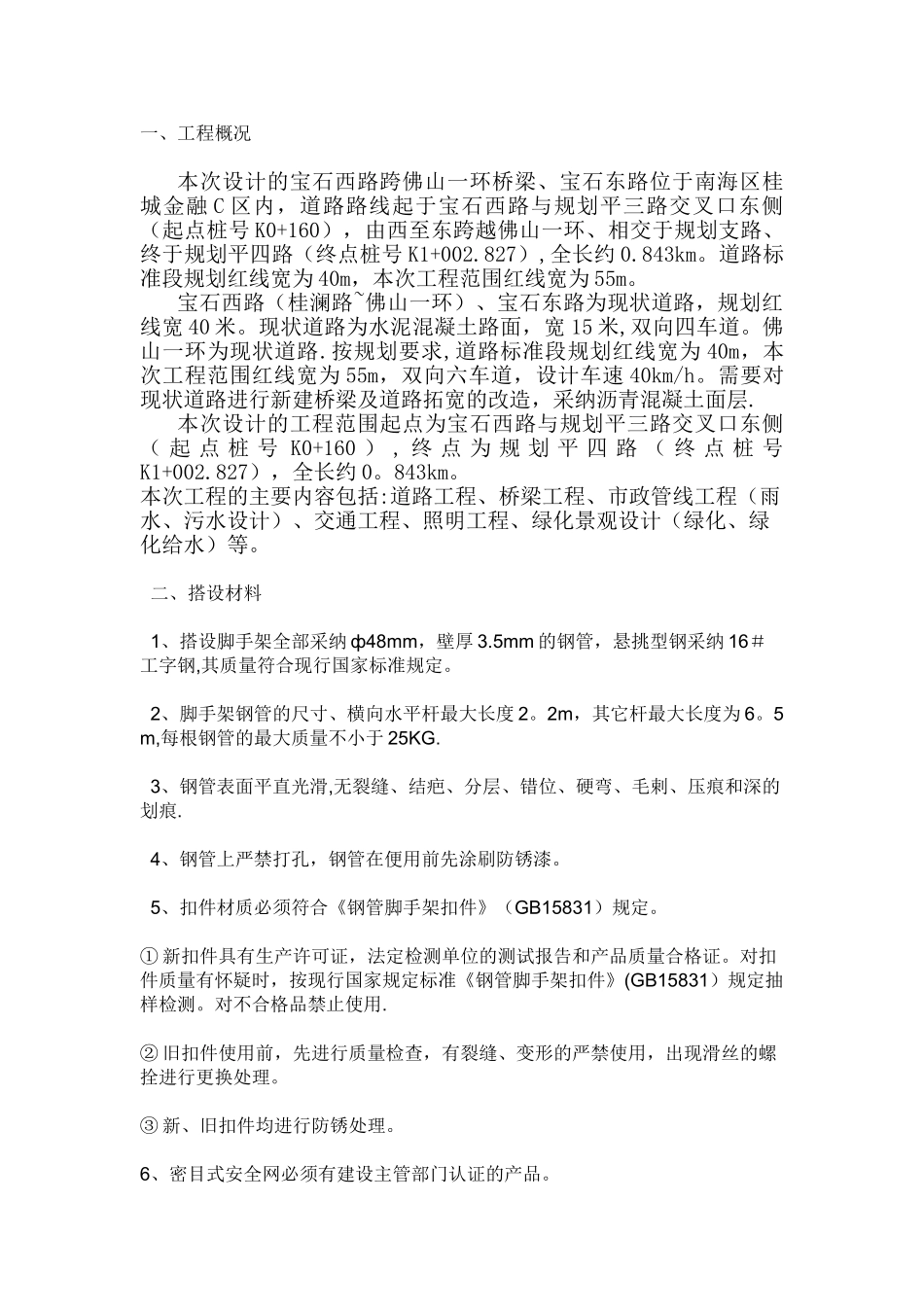

一、工程概况本次设计的宝石西路跨佛山一环桥梁、宝石东路位于南海区桂城金融 C 区内,道路路线起于宝石西路与规划平三路交叉口东侧(起点桩号 K0+160),由西至东跨越佛山一环、相交于规划支路、终于规划平四路(终点桩号 K1+002.827),全长约 0.843km。道路标准段规划红线宽为 40m,本次工程范围红线宽为 55m。宝石西路(桂澜路~佛山一环)、宝石东路为现状道路,规划红线宽 40 米。现状道路为水泥混凝土路面,宽 15 米,双向四车道。佛山一环为现状道路.按规划要求,道路标准段规划红线宽为 40m,本次工程范围红线宽为 55m,双向六车道,设计车速 40km/h。需要对现状道路进行新建桥梁及道路拓宽的改造,采纳沥青混凝土面层.本次设计的工程范围起点为宝石西路与规划平三路交叉口东侧( 起 点 桩 号 K0+160 ) , 终 点 为 规 划 平 四 路 ( 终 点 桩 号K1+002.827),全长约 0。843km。本次工程的主要内容包括:道路工程、桥梁工程、市政管线工程(雨水、污水设计)、交通工程、照明工程、绿化景观设计(绿化、绿化给水)等。 二、搭设材料 1、搭设脚手架全部采纳 ф48mm,壁厚 3.5mm 的钢管,悬挑型钢采纳 16#工字钢,其质量符合现行国家标准规定。 2、脚手架钢管的尺寸、横向水平杆最大长度 2。2m,其它杆最大长度为 6。5 m,每根钢管的最大质量不小于 25KG. 3、钢管表面平直光滑,无裂缝、结疤、分层、错位、硬弯、毛剌、压痕和深的划痕. 4、钢管上严禁打孔,钢管在便用前先涂刷防锈漆。 5、扣件材质必须符合《钢管脚手架扣件》(GB15831)规定。① 新扣件具有生产许可证,法定检测单位的测试报告和产品质量合格证。对扣件质量有怀疑时,按现行国家规定标准《钢管脚手架扣件》(GB15831)规定抽样检测。对不合格品禁止使用.② 旧扣件使用前,先进行质量检查,有裂缝、变形的严禁使用,出现滑丝的螺拴进行更换处理。③ 新、旧扣件均进行防锈处理。6、密目式安全网必须有建设主管部门认证的产品。 三、地基与基础 1、脚手架地基与基础的施工,根据脚手架搭设高度,原土或回填土必须事先进行夯实,(地基能承受 0。8kg/c㎡的压力)后用 C20 砼浇筑厚度大于 10cm硬化,2m 平面沿杆基础周边位置,基础和能承受上部结构荷载。 2、脚手架底面标高高于自然地坪 50mm 3、立杆基础外侧设置截面 20cm×20cm 的排水沟。 四、脚手架设计尺寸 1、脚手架底步距为 2m,其余每步为 1.8m. 2、立...
