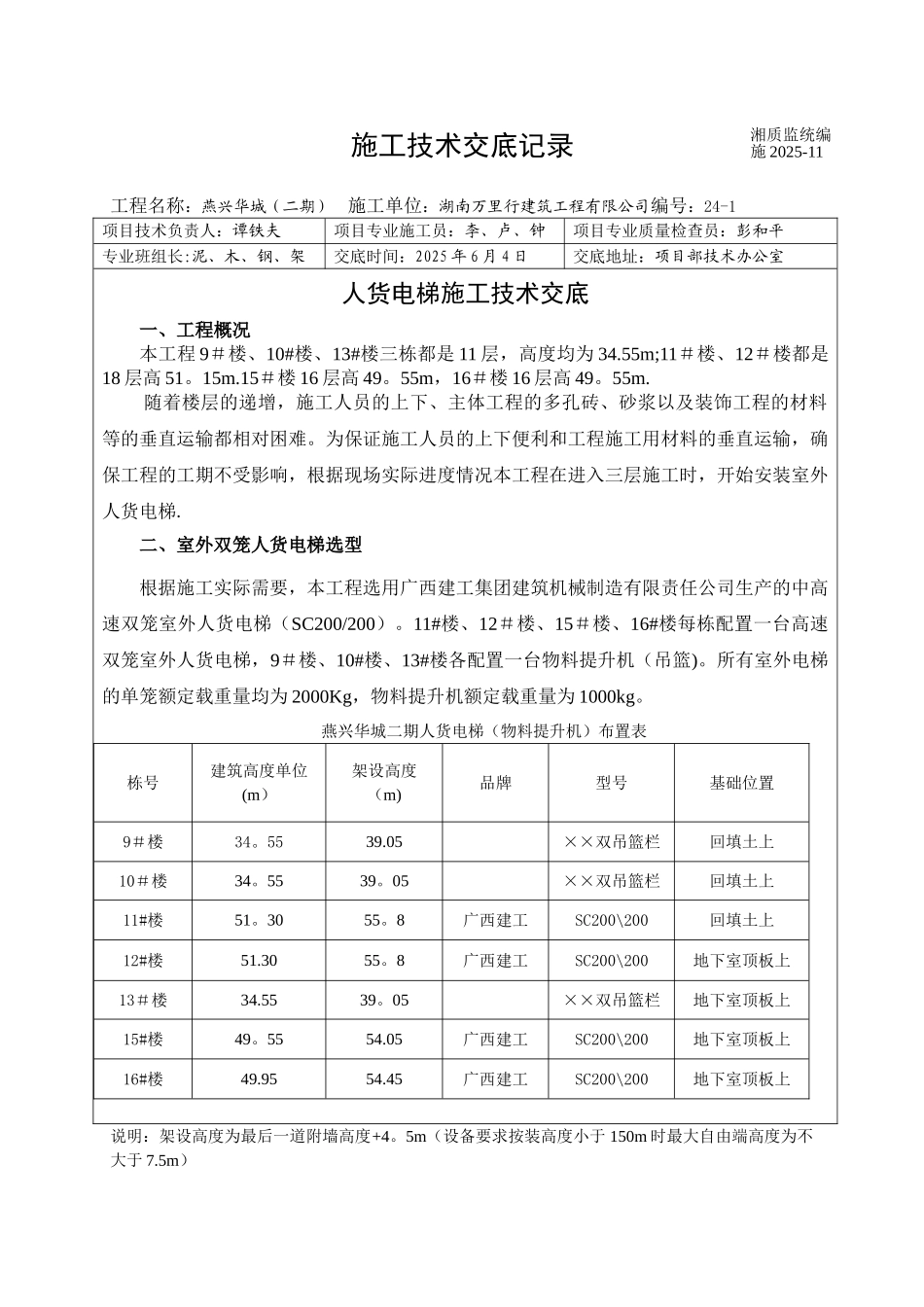

施工技术交底记录工程名称:燕兴华城(二期) 施工单位:湖南万里行建筑工程有限公司编号:24-1项目技术负责人:谭铁夫项目专业施工员:李、卢、钟项目专业质量检查员:彭和平专业班组长:泥、木、钢、架交底时间:2025 年 6 月 4 日交底地址:项目部技术办公室人货电梯施工技术交底一、工程概况本工程 9#楼、10#楼、13#楼三栋都是 11 层,高度均为 34
55m;11#楼、12#楼都是18 层高 51
15#楼 16 层高 49
55m,16#楼 16 层高 49
随着楼层的递增,施工人员的上下、主体工程的多孔砖、砂浆以及装饰工程的材料等的垂直运输都相对困难
为保证施工人员的上下便利和工程施工用材料的垂直运输,确保工程的工期不受影响,根据现场实际进度情况本工程在进入三层施工时,开始安装室外人货电梯

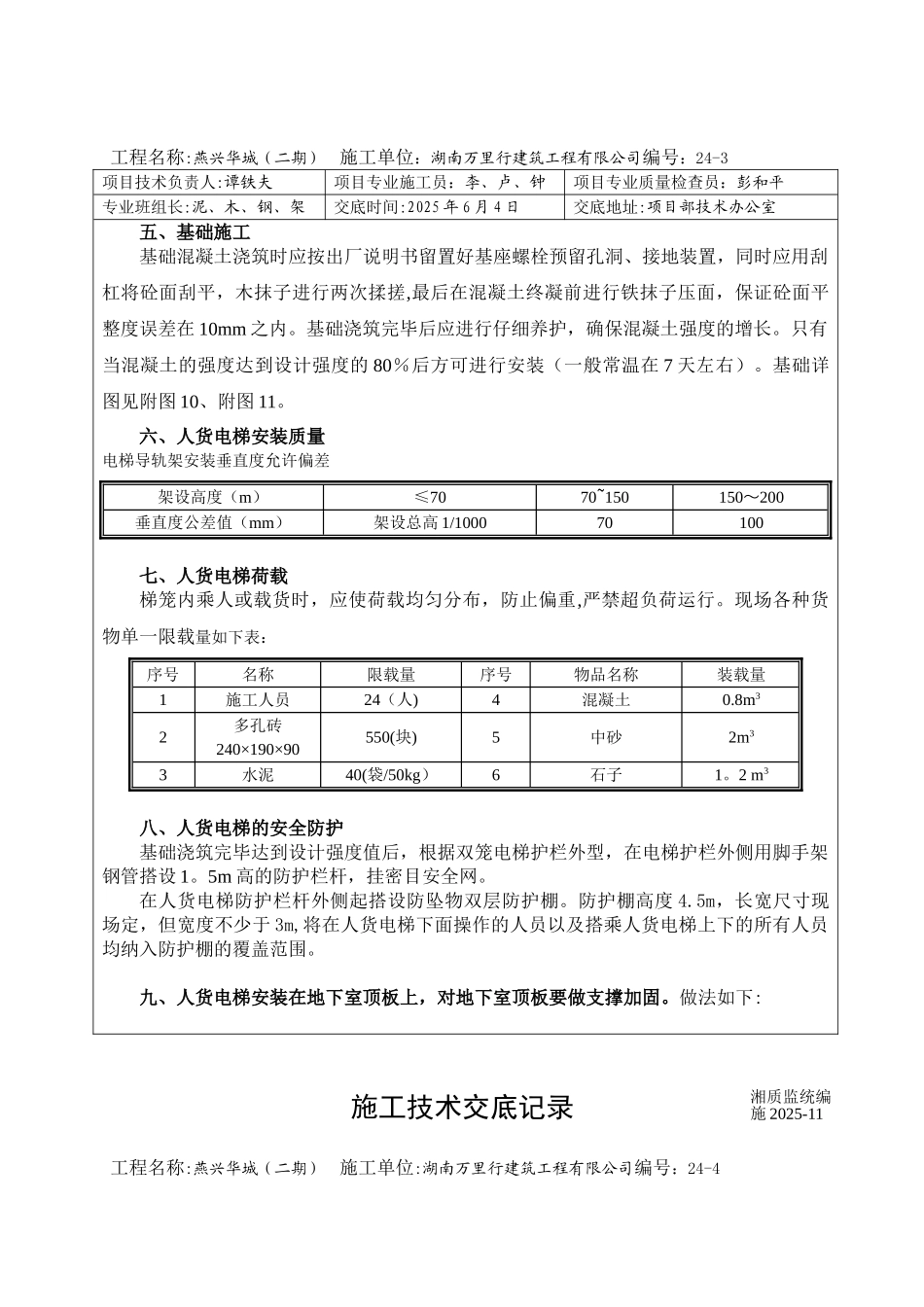

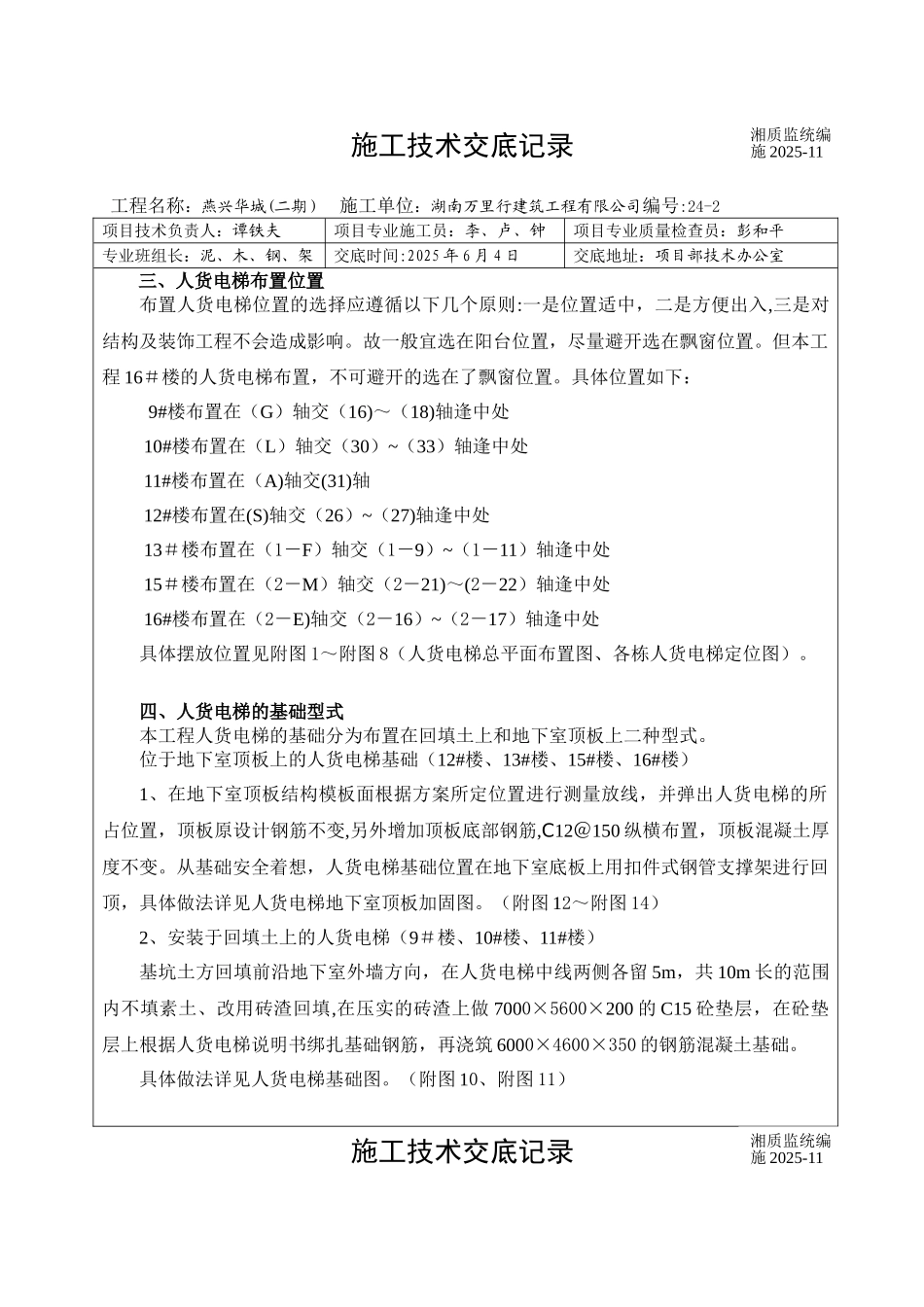

二、室外双笼人货电梯选型根据施工实际需要,本工程选用广西建工集团建筑机械制造有限责任公司生产的中高速双笼室外人货电梯(SC200/200)
11#楼、12#楼、15#楼、16#楼每栋配置一台高速双笼室外人货电梯,9#楼、10#楼、13#楼各配置一台物料提升机(吊篮)
所有室外电梯的单笼额定载重量均为 2000Kg,物料提升机额定载重量为 1000kg
燕兴华城二期人货电梯(物料提升机)布置表栋号建筑高度单位(m)架设高度(m)品牌型号基础位置9#楼34
05××双吊篮栏回填土上10#楼34
05××双吊篮栏回填土上11#楼51
8广西建工SC200\200回填土上12#楼51
8广西建工SC200\200地下室顶板上13#楼34
05××双吊篮栏地下室顶板上15#楼49
05广西建工SC200\200地下室顶板上16#楼49
45广西建工SC200\200地下室顶板上说明:架设高度为最后一道附
