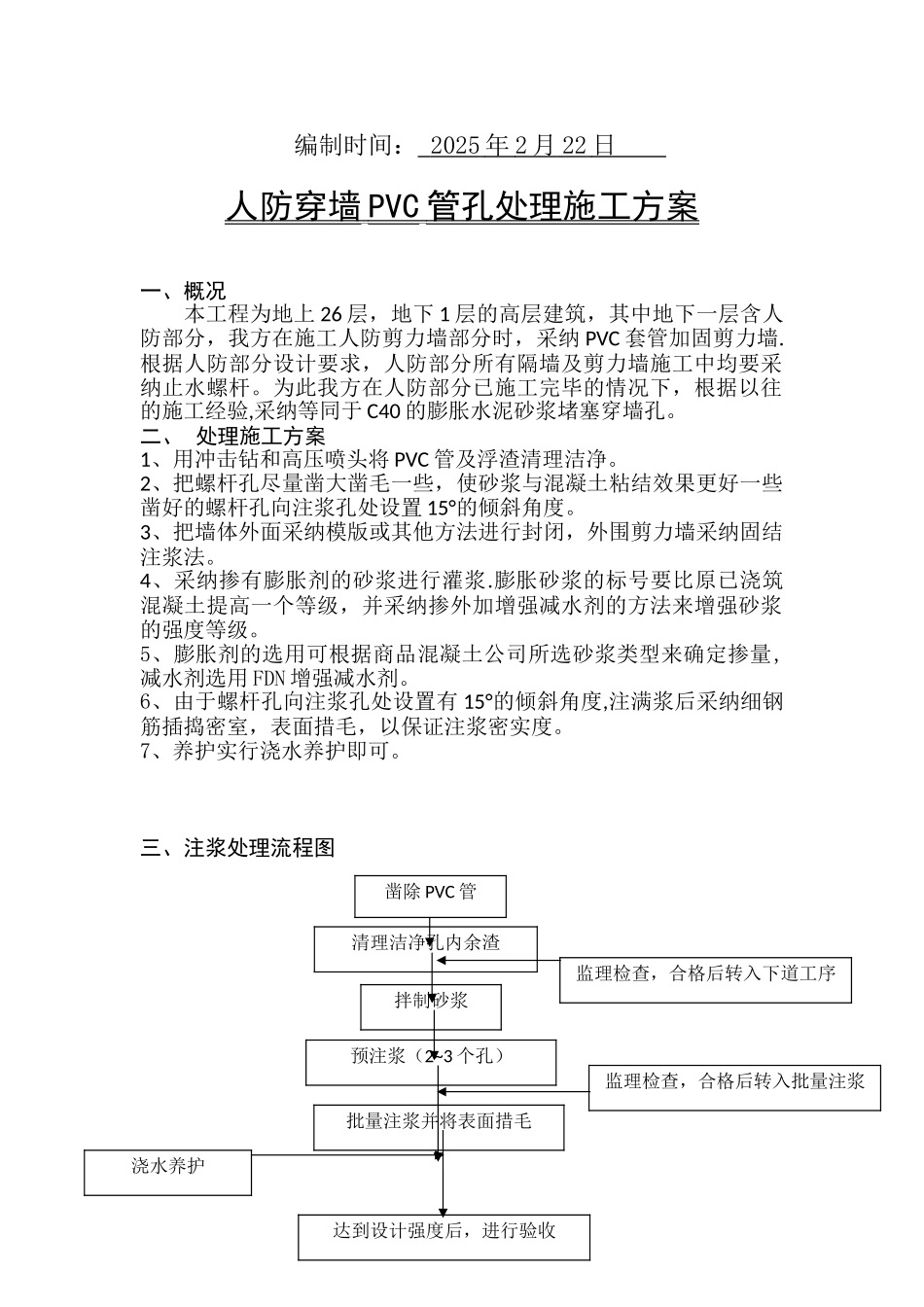

山河建设集团有限公司金洋花园人防穿墙 PVC 管孔处理施工方案编制人:审查人:批准人:编制时间: 2025 年 2 月 22 日 人防穿墙 PVC 管孔处理施工方案 一、概况本工程为地上 26 层,地下 1 层的高层建筑,其中地下一层含人防部分,我方在施工人防剪力墙部分时,采纳 PVC 套管加固剪力墙
根据人防部分设计要求,人防部分所有隔墙及剪力墙施工中均要采纳止水螺杆
为此我方在人防部分已施工完毕的情况下,根据以往的施工经验,采纳等同于 C40 的膨胀水泥砂浆堵塞穿墙孔
二、 处理施工方案1、用冲击钻和高压喷头将 PVC 管及浮渣清理洁净
2、把螺杆孔尽量凿大凿毛一些,使砂浆与混凝土粘结效果更好一些凿好的螺杆孔向注浆孔处设置 15°的倾斜角度
3、把墙体外面采纳模版或其他方法进行封闭,外围剪力墙采纳固结注浆法
4、采纳掺有膨胀剂的砂浆进行灌浆
膨胀砂浆的标号要比原已浇筑混凝土提高一个等级,并采纳掺外加增强减水剂的方法来增强砂浆的强度等级
5、膨胀剂的选用可根据商品混凝土公司所选砂浆类型来确定掺量,减水剂选用 FDN 增强减水剂
6、由于螺杆孔向注浆孔处设置有 15°的倾斜角度,注满浆后采纳细钢筋插捣密室,表面措毛,以保证注浆密实度
7、养护实行浇水养护即可

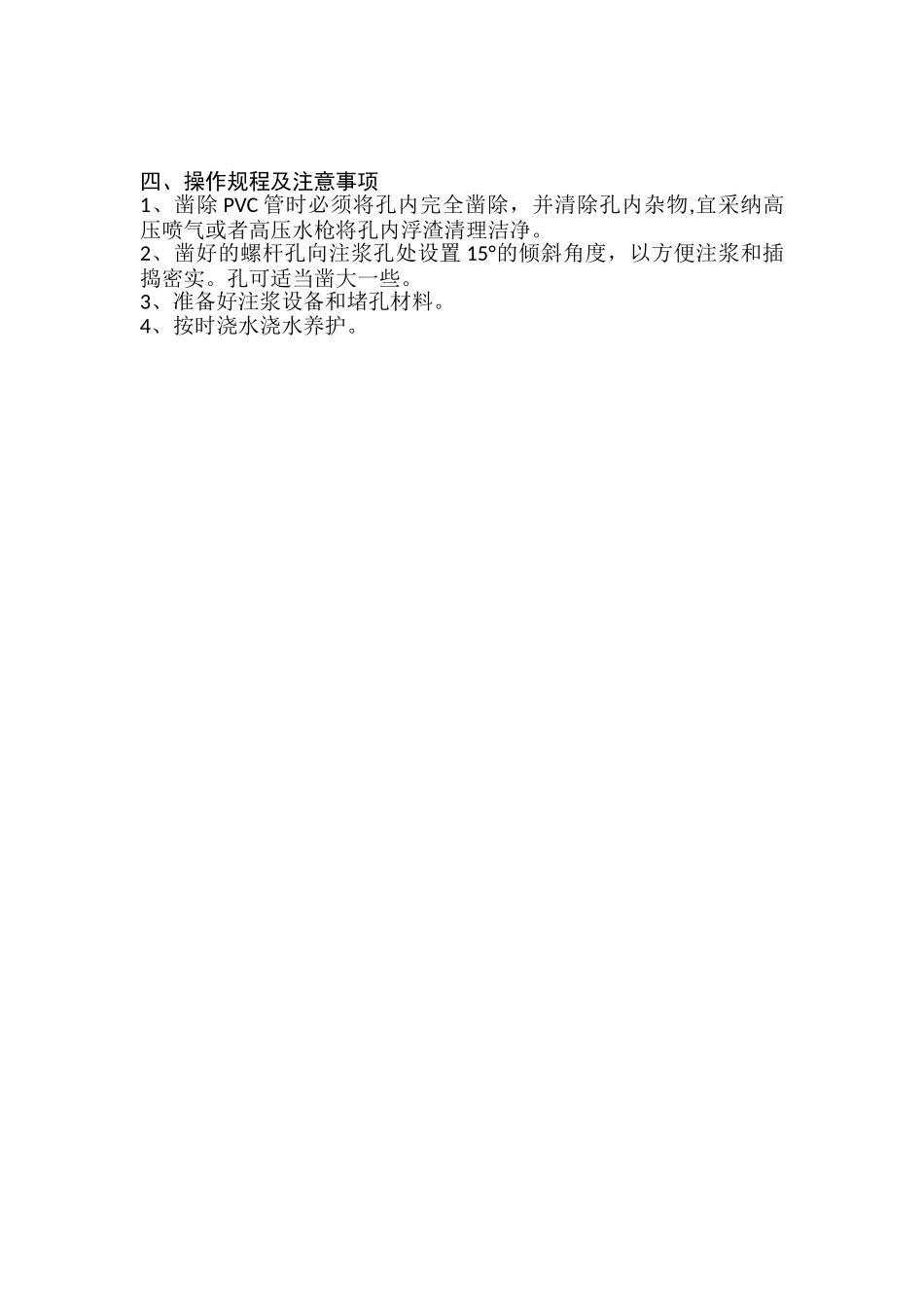

三、注浆处理流程图清理洁净孔内余渣拌制砂浆预注浆(2~3 个孔)监理检查,合格后转入下道工序批量注浆并将表面措毛监理检查,合格后转入批量注浆达到设计强度后,进行验收浇水养护凿除 PVC 管 四、操作规程及注意事项1、凿除 PVC 管时必须将孔内完全凿除,并清除孔内杂物,宜采纳高压喷气或者高压水枪将孔内浮渣清理洁净
2、凿好的螺杆孔向注浆孔处设置 15°的倾斜角度,以方便注浆和插捣密实
孔可适当凿大一些
3、准备好注浆设备和堵孔材料
4、按时浇水浇水养护
