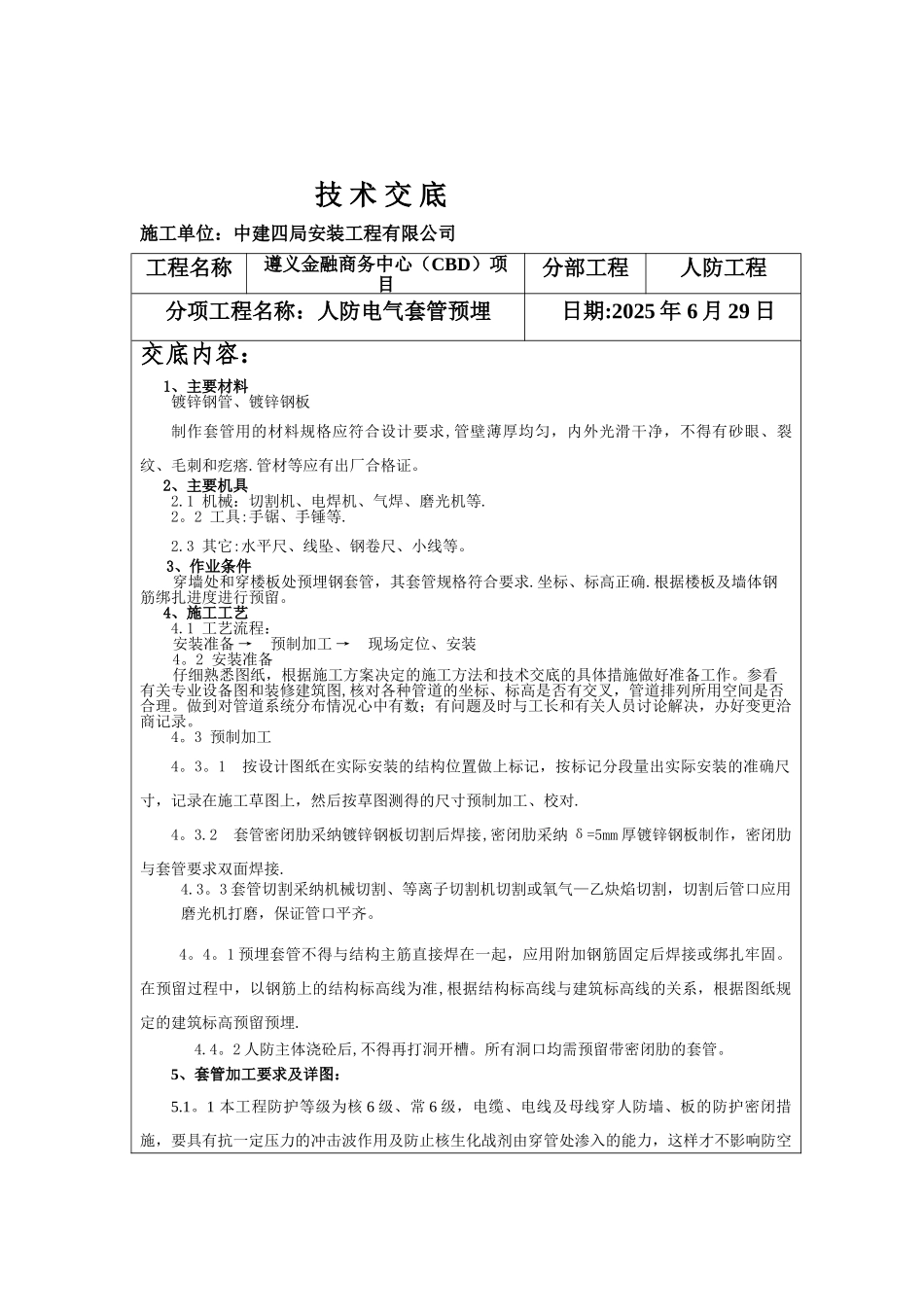

技 术 交 底 施工单位:中建四局安装工程有限公司工程名称遵义金融商务中心(CBD)项目分部工程人防工程分项工程名称:人防电气套管预埋日期:2025 年 6 月 29 日交底内容:1、主要材料 镀锌钢管、镀锌钢板 制作套管用的材料规格应符合设计要求,管壁薄厚均匀,内外光滑干净,不得有砂眼、裂纹、毛刺和疙瘩
管材等应有出厂合格证
2、主要机具 2
1 机械:切割机、电焊机、气焊、磨光机等
2 工具:手锯、手锤等
3 其它:水平尺、线坠、钢卷尺、小线等
3、作业条件 穿墙处和穿楼板处预埋钢套管,其套管规格符合要求
坐标、标高正确
根据楼板及墙体钢筋绑扎进度进行预留
4、施工工艺 4
1 工艺流程: 安装准备 →预制加工 →现场定位、安装 4
2 安装准备 仔细熟悉图纸,根据施工方案决定的施工方法和技术交底的具体措施做好准备工作
参看有关专业设备图和装修建筑图,核对各种管道的坐标、标高是否有交叉,管道排列所用空间是否合理
做到对管道系统分布情况心中有数;有问题及时与工长和有关人员讨论解决,办好变更洽商记录
3 预制加工 4
1 按设计图纸在实际安装的结构位置做上标记,按标记分段量出实际安装的准确尺寸,记录在施工草图上,然后按草图测得的尺寸预制加工、校对
2 套管密闭肋采纳镀锌钢板切割后焊接,密闭肋采纳 δ=5mm 厚镀锌钢板制作,密闭肋与套管要求双面焊接
3 套管切割采纳机械切割、等离子切割机切割或氧气—乙炔焰切割,切割后管口应用磨光机打磨,保证管口平齐
1 预埋套管不得与结构主筋直接焊在一起,应用附加钢筋固定后焊接或绑扎牢固
在预留过程中,以钢筋上的结构标高线为准,根据结构标高线与建筑标高线的关系,根据图纸规定的建筑标高预留预埋
2 人防主体浇砼后,不得再打洞开槽
所有洞口均需预留带密闭肋的套管

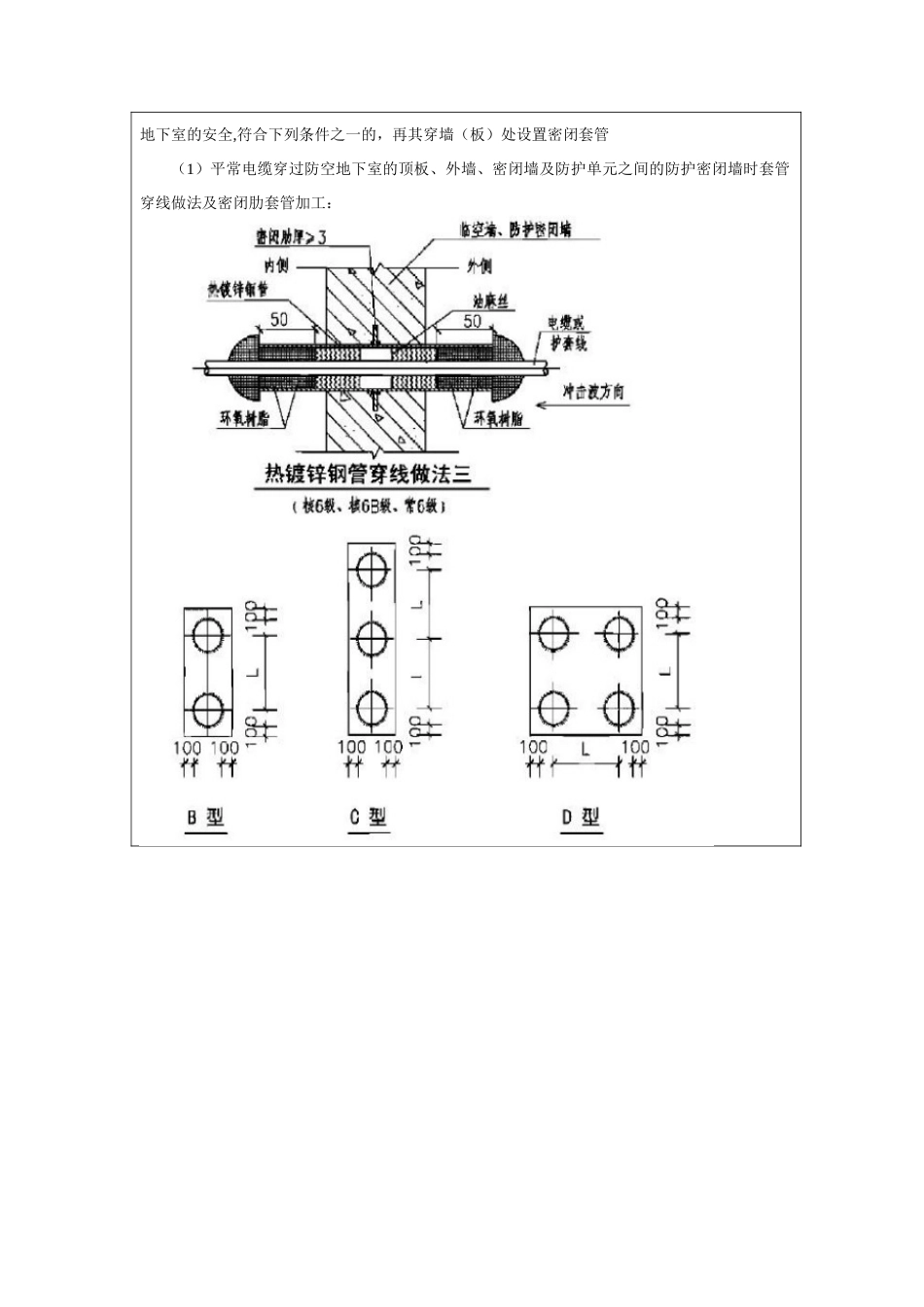

5、套管加工要求及详图
