从进场到验收,装配式建筑施工全流程是这样的

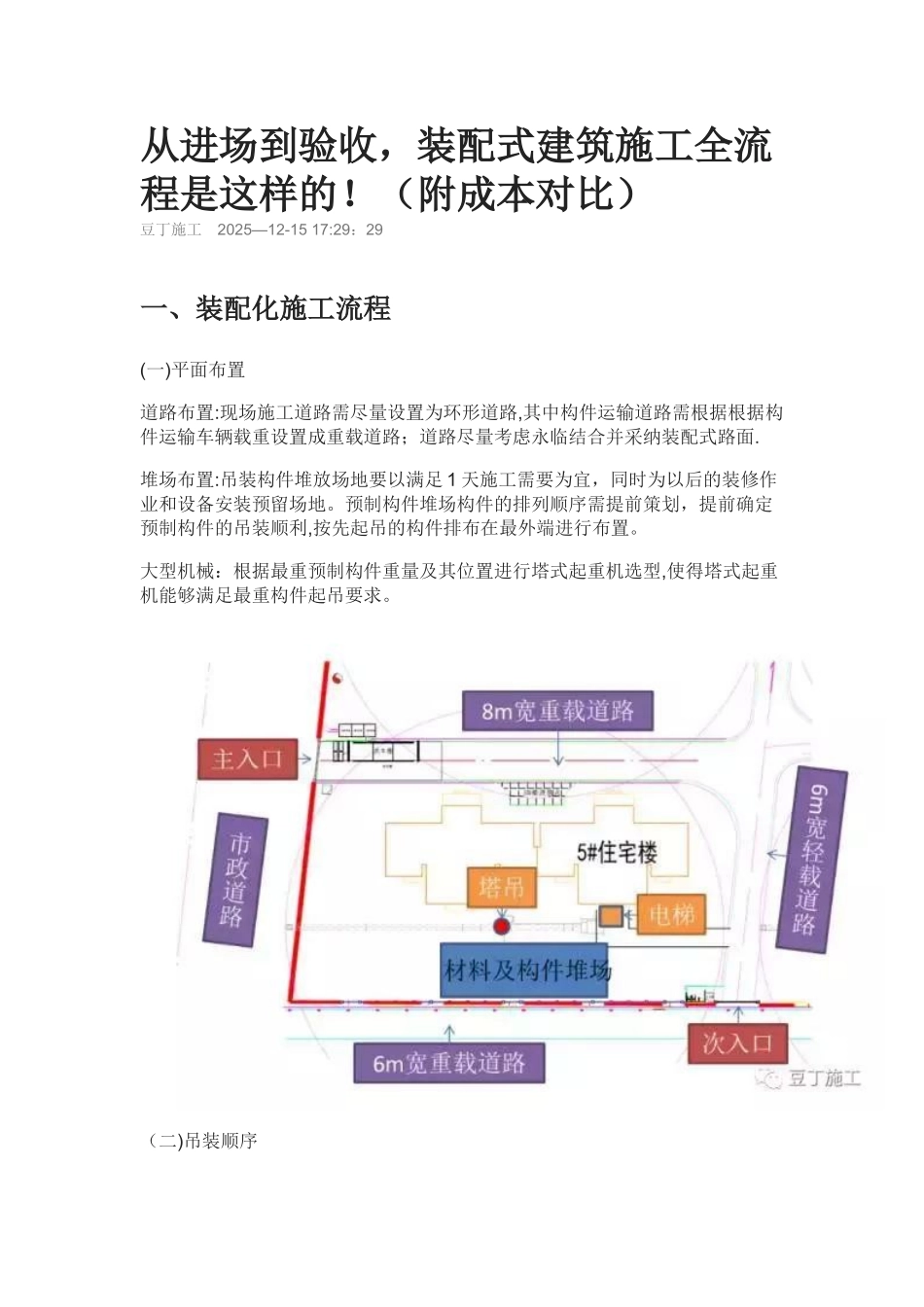

(附成本对比)豆丁施工 2025—12-15 17:29:29一、装配化施工流程(一)平面布置道路布置:现场施工道路需尽量设置为环形道路,其中构件运输道路需根据根据构件运输车辆载重设置成重载道路;道路尽量考虑永临结合并采纳装配式路面
堆场布置:吊装构件堆放场地要以满足 1 天施工需要为宜,同时为以后的装修作业和设备安装预留场地
预制构件堆场构件的排列顺序需提前策划,提前确定预制构件的吊装顺利,按先起吊的构件排布在最外端进行布置
大型机械:根据最重预制构件重量及其位置进行塔式起重机选型,使得塔式起重机能够满足最重构件起吊要求

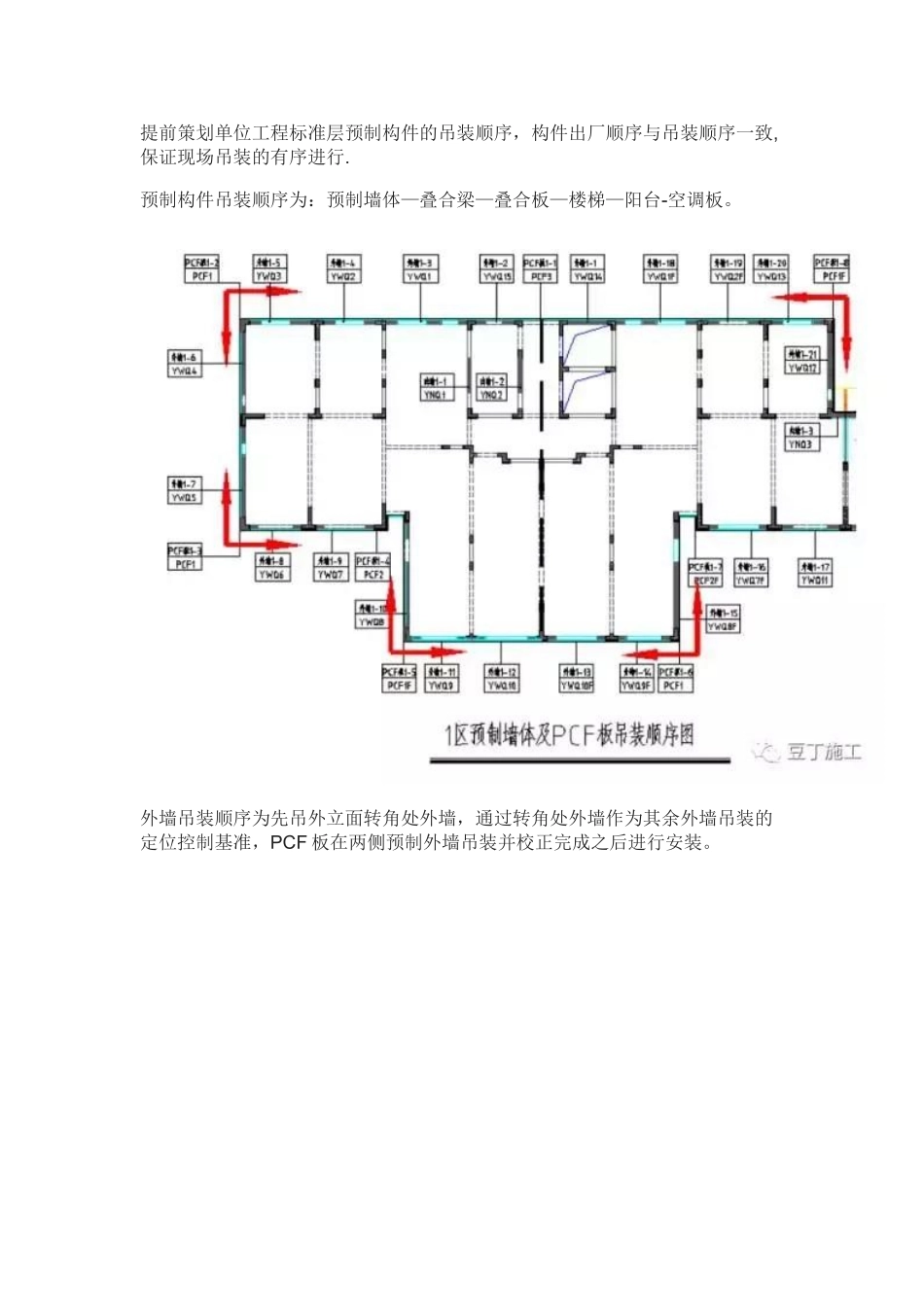

(二)吊装顺序提前策划单位工程标准层预制构件的吊装顺序,构件出厂顺序与吊装顺序一致,保证现场吊装的有序进行
预制构件吊装顺序为:预制墙体—叠合梁—叠合板—楼梯—阳台-空调板
外墙吊装顺序为先吊外立面转角处外墙,通过转角处外墙作为其余外墙吊装的定位控制基准,PCF 板在两侧预制外墙吊装并校正完成之后进行安装
叠合梁、叠合板等根据预制外墙的吊装顺序分单元进行吊装,以单元为单位进行累积误差的控制
(三)计划跟踪根据工程的总进度计划编制工程的装配式结构施工进度计划,构件厂根据结构施工进度计划编制构件的生产计划保证构件能够连续供应
与常规项目不同,装配式混凝土结构主体结构施工还需编制构件的安装计划,分为季度计划、月计划、周计划等,并将计划与构件厂进行对接,以此指导预制构件的进场
(四)构件验收验收程序重点验收内容(五)施工工艺及质量控制4
1 预制墙体安装控制要点4
2、叠合梁、板安装控制要点4
3、预制阳台安装控制要点4
4、预制楼梯安装控制要点4
5、模板安装施工质量控制要点本项目现浇部分采纳铝合金模板,利用铝模成型效果十分规整的特点与预制构件尺寸精确的特点结合,做到整个结构的免抹灰
装配式结构铝模较传统现浇部分的主
