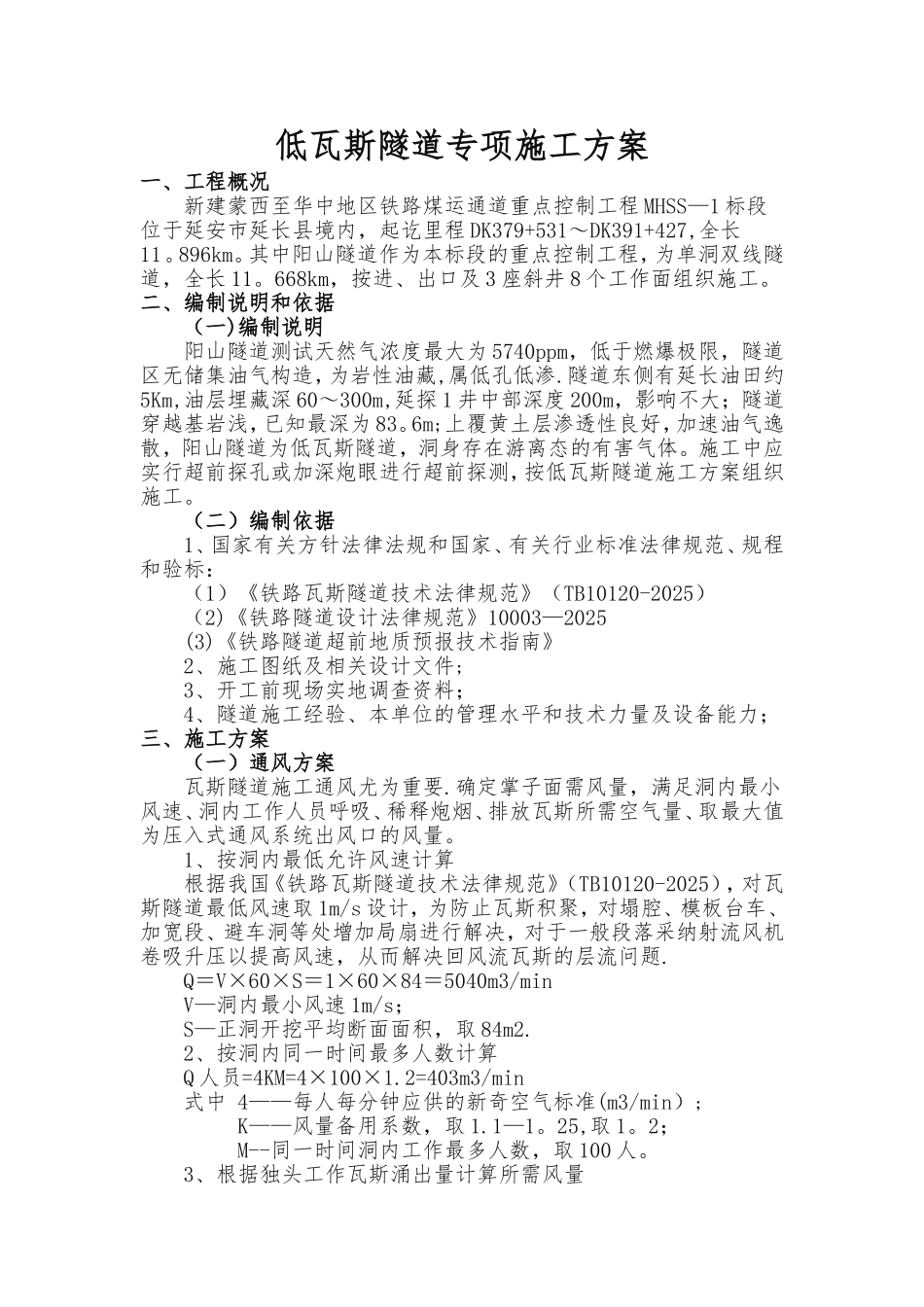

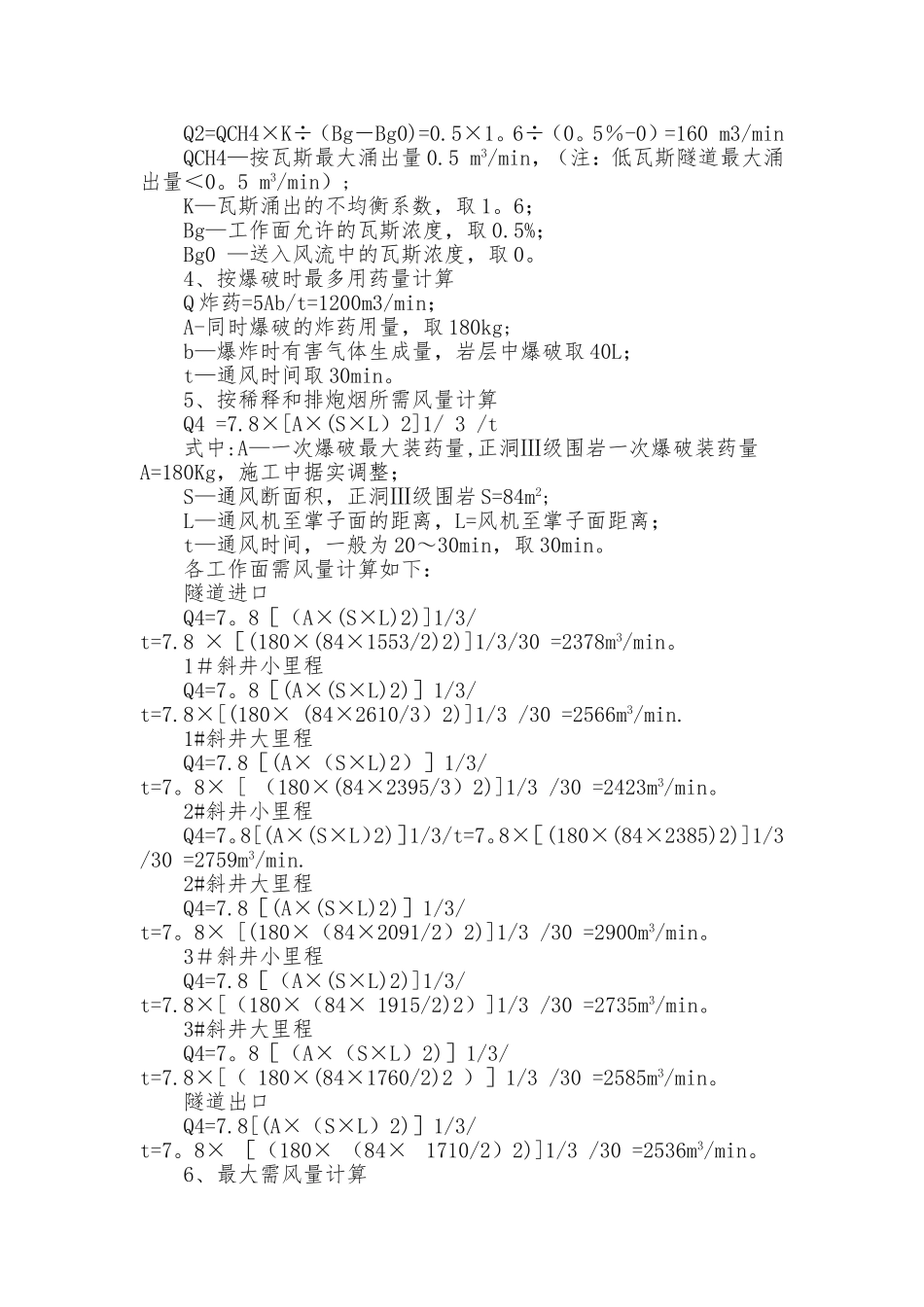

目录一、工程概况- 1 —二、编制说明和依据— 1 —(一)编制说明— 1 -(二)编制依据- 1 —三、低瓦斯隧道施工方案- 2 —(一)通风方案- 2 —(二)施工方案- 7 —(三)隧道施工用电及照明方案- 13 —(四)瓦斯检测设备与操作— 16 —(五)通风管理- 19 —(六)建立各项管理规章制度- 22 —四、低瓦斯应急预案及物资— 30 -(一)编制依据— 30 —(二)编制目的— 31 —(三)应急预案组织机构与管理职责- 31 -(四)预测与预警机制的建立— 31 —(五)瓦斯突出、爆炸事故应急措施— 31 -(六)应急物资— 33 -(七)应急预案演练— 33 —低瓦斯隧道专项施工方案一、工程概况新建蒙西至华中地区铁路煤运通道重点控制工程 MHSS—1 标段位于延安市延长县境内,起讫里程 DK379+531~DK391+427,全长11。896km。其中阳山隧道作为本标段的重点控制工程,为单洞双线隧道,全长 11。668km,按进、出口及 3 座斜井 8 个工作面组织施工。二、编制说明和依据(一)编制说明阳山隧道测试天然气浓度最大为 5740ppm,低于燃爆极限,隧道区无储集油气构造,为岩性油藏,属低孔低渗.隧道东侧有延长油田约5Km,油层埋藏深 60~300m,延探 1 井中部深度 200m,影响不大;隧道穿越基岩浅,已知最深为 83。6m;上覆黄土层渗透性良好,加速油气逸散,阳山隧道为低瓦斯隧道,洞身存在游离态的有害气体。施工中应实行超前探孔或加深炮眼进行超前探测,按低瓦斯隧道施工方案组织施工。(二)编制依据1、国家有关方针法律法规和国家、有关行业标准法律规范、规程和验标:(1)《铁路瓦斯隧道技术法律规范》(TB10120-2025)(2)《铁路隧道设计法律规范》10003—2025(3)《铁路隧道超前地质预报技术指南》2、施工图纸及相关设计文件;3、开工前现场实地调查资料;4、隧道施工经验、本单位的管理水平和技术力量及设备能力;三、施工方案(一)通风方案瓦斯隧道施工通风尤为重要.确定掌子面需风量,满足洞内最小风速、洞内工作人员呼吸、稀释炮烟、排放瓦斯所需空气量、取最大值为压入式通风系统出风口的风量。1、按洞内最低允许风速计算根据我国《铁路瓦斯隧道技术法律规范》(TB10120-2025),对瓦斯隧道最低风速取 1m/s 设计,为防止瓦斯积聚,对塌腔、模板台车、加宽段、避车洞等处增加局扇进行解决,对于一般段落采纳射流风机卷吸升压以提高风速,从而解决回风流瓦斯的层流问题.Q=V×60×S=1×60×84=5040m3/minV—洞内...
