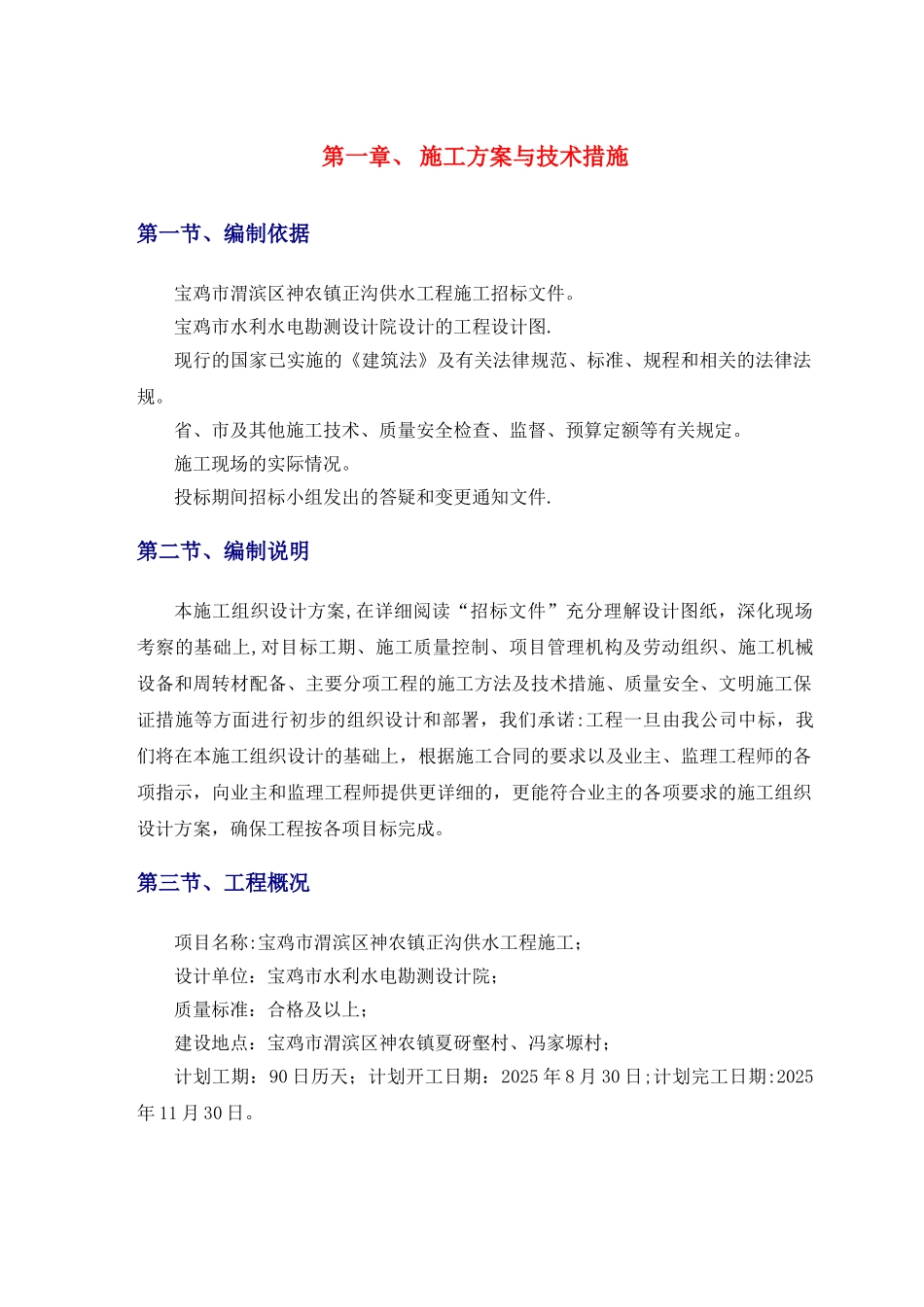

第一章、 施工方案与技术措施第一节、编制依据宝鸡市渭滨区神农镇正沟供水工程施工招标文件
宝鸡市水利水电勘测设计院设计的工程设计图
现行的国家已实施的《建筑法》及有关法律规范、标准、规程和相关的法律法规
省、市及其他施工技术、质量安全检查、监督、预算定额等有关规定
施工现场的实际情况
投标期间招标小组发出的答疑和变更通知文件
第二节、编制说明本施工组织设计方案,在详细阅读“招标文件”充分理解设计图纸,深化现场考察的基础上,对目标工期、施工质量控制、项目管理机构及劳动组织、施工机械设备和周转材配备、主要分项工程的施工方法及技术措施、质量安全、文明施工保证措施等方面进行初步的组织设计和部署,我们承诺:工程一旦由我公司中标,我们将在本施工组织设计的基础上,根据施工合同的要求以及业主、监理工程师的各项指示,向业主和监理工程师提供更详细的,更能符合业主的各项要求的施工组织设计方案,确保工程按各项目标完成
第三节、工程概况项目名称:宝鸡市渭滨区神农镇正沟供水工程施工;设计单位:宝鸡市水利水电勘测设计院;质量标准:合格及以上;建设地点:宝鸡市渭滨区神农镇夏砑壑村、冯家塬村;计划工期:90 日历天;计划开工日期:2025 年 8 月 30 日;计划完工日期:2025年 11 月 30 日

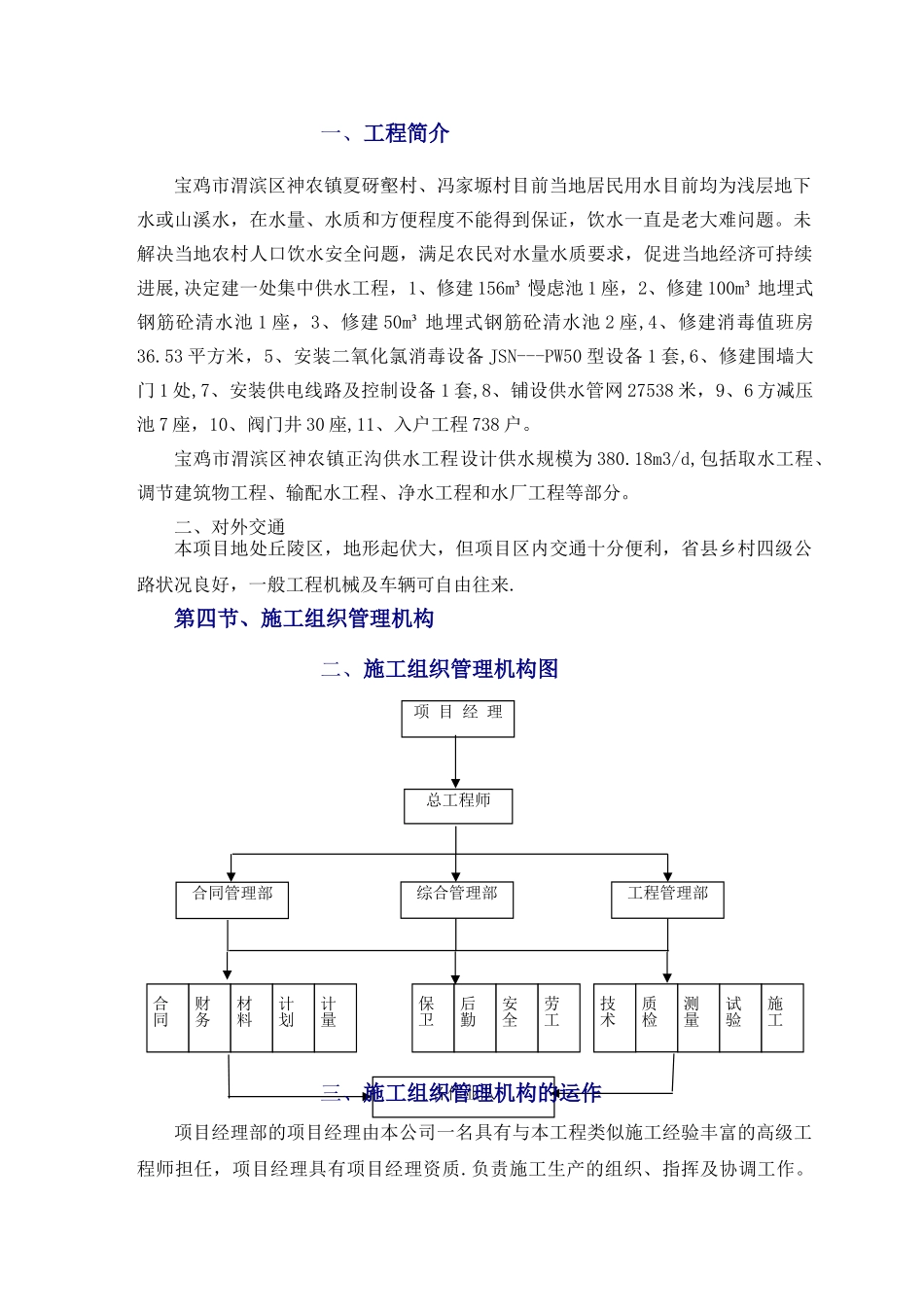

总工程师合同管理部综合管理部工程管理部合同财务材料计划计量保卫后勤安全劳工技术质检测量试验施工各作业队项 目 经 理一、工程简介宝鸡市渭滨区神农镇夏砑壑村、冯家塬村目前当地居民用水目前均为浅层地下水或山溪水,在水量、水质和方便程度不能得到保证,饮水一直是老大难问题
未解决当地农村人口饮水安全问题,满足农民对水量水质要求,促进当地经济可持续进展,决定建一处集中供水工程,1、修建 156m³ 慢虑池 1 座,2、修建 100m³ 地埋式钢筋砼清水池 1 座,3、修建 50m³ 地埋式钢筋砼清水池 2 座,4、修
