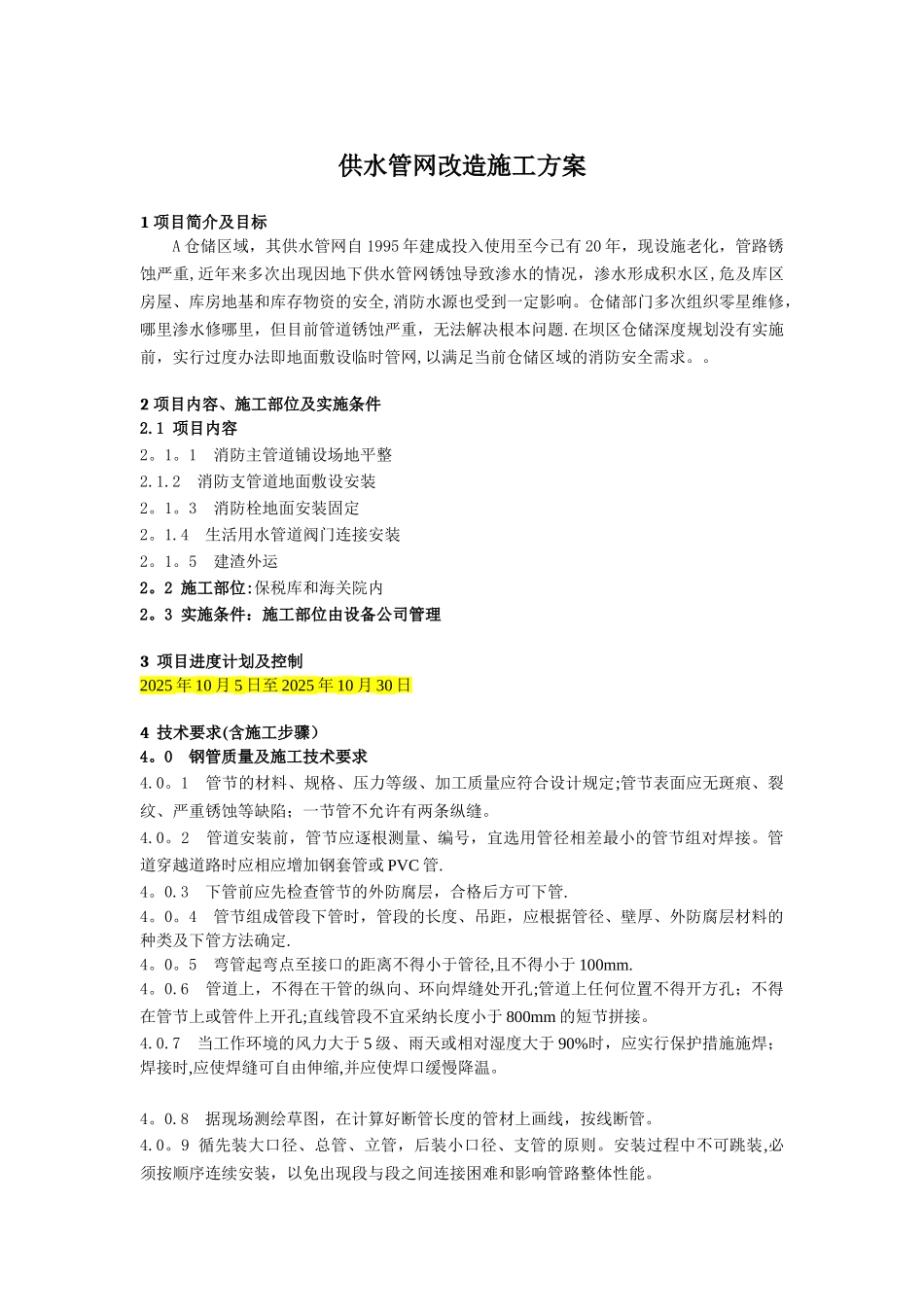

供水管网改造施工方案1 项目简介及目标A 仓储区域,其供水管网自 1995 年建成投入使用至今已有 20 年,现设施老化,管路锈蚀严重,近年来多次出现因地下供水管网锈蚀导致渗水的情况,渗水形成积水区,危及库区房屋、库房地基和库存物资的安全,消防水源也受到一定影响
仓储部门多次组织零星维修,哪里渗水修哪里,但目前管道锈蚀严重,无法解决根本问题
在坝区仓储深度规划没有实施前,实行过度办法即地面敷设临时管网,以满足当前仓储区域的消防安全需求
2 项目内容、施工部位及实施条件2
1 项目内容2
1 消防主管道铺设场地平整2
2 消防支管道地面敷设安装2
3 消防栓地面安装固定2
4 生活用水管道阀门连接安装2
5 建渣外运 2
2 施工部位:保税库和海关院内2

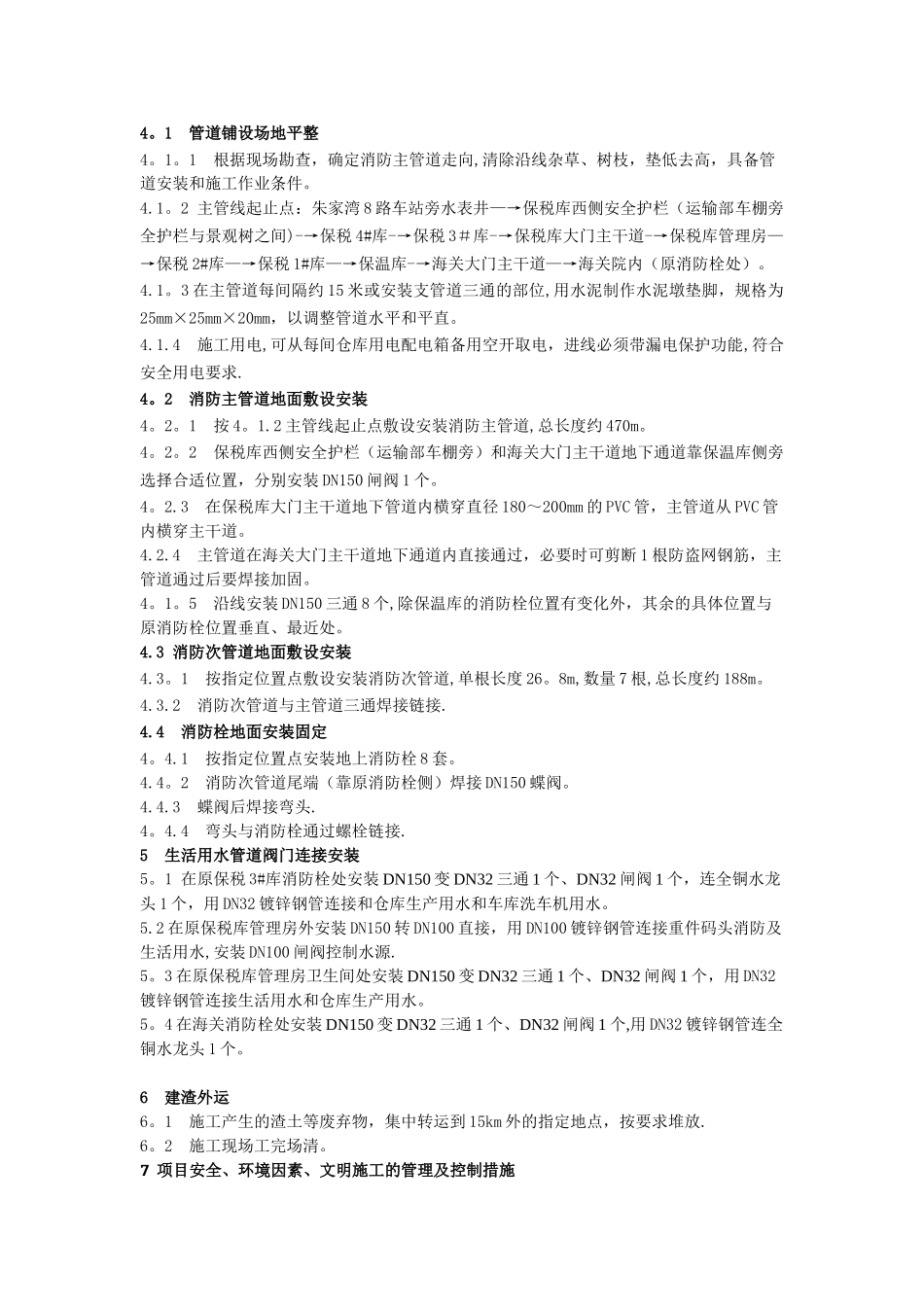

3 实施条件:施工部位由设备公司管理3 项目进度计划及控制2025 年 10 月 5 日至 2025 年 10 月 30 日4 技术要求(含施工步骤)4
0 钢管质量及施工技术要求4
1 管节的材料、规格、压力等级、加工质量应符合设计规定;管节表面应无斑痕、裂纹、严重锈蚀等缺陷;一节管不允许有两条纵缝
2 管道安装前,管节应逐根测量、编号,宜选用管径相差最小的管节组对焊接
管道穿越道路时应相应增加钢套管或 PVC 管
3 下管前应先检查管节的外防腐层,合格后方可下管
4 管节组成管段下管时,管段的长度、吊距,应根据管径、壁厚、外防腐层材料的种类及下管方法确定
5 弯管起弯点至接口的距离不得小于管径,且不得小于 100mm
6 管道上,不得在干管的纵向、环向焊缝处开孔;管道上任何位置不得开方孔;不得在管节上或管件上开孔;直线管段不宜采纳长度小于 800mm 的短节拼接
7 当工作环境的风力大于 5 级、雨天或相对湿度大于 90%时,应实行保护措施施焊;焊
