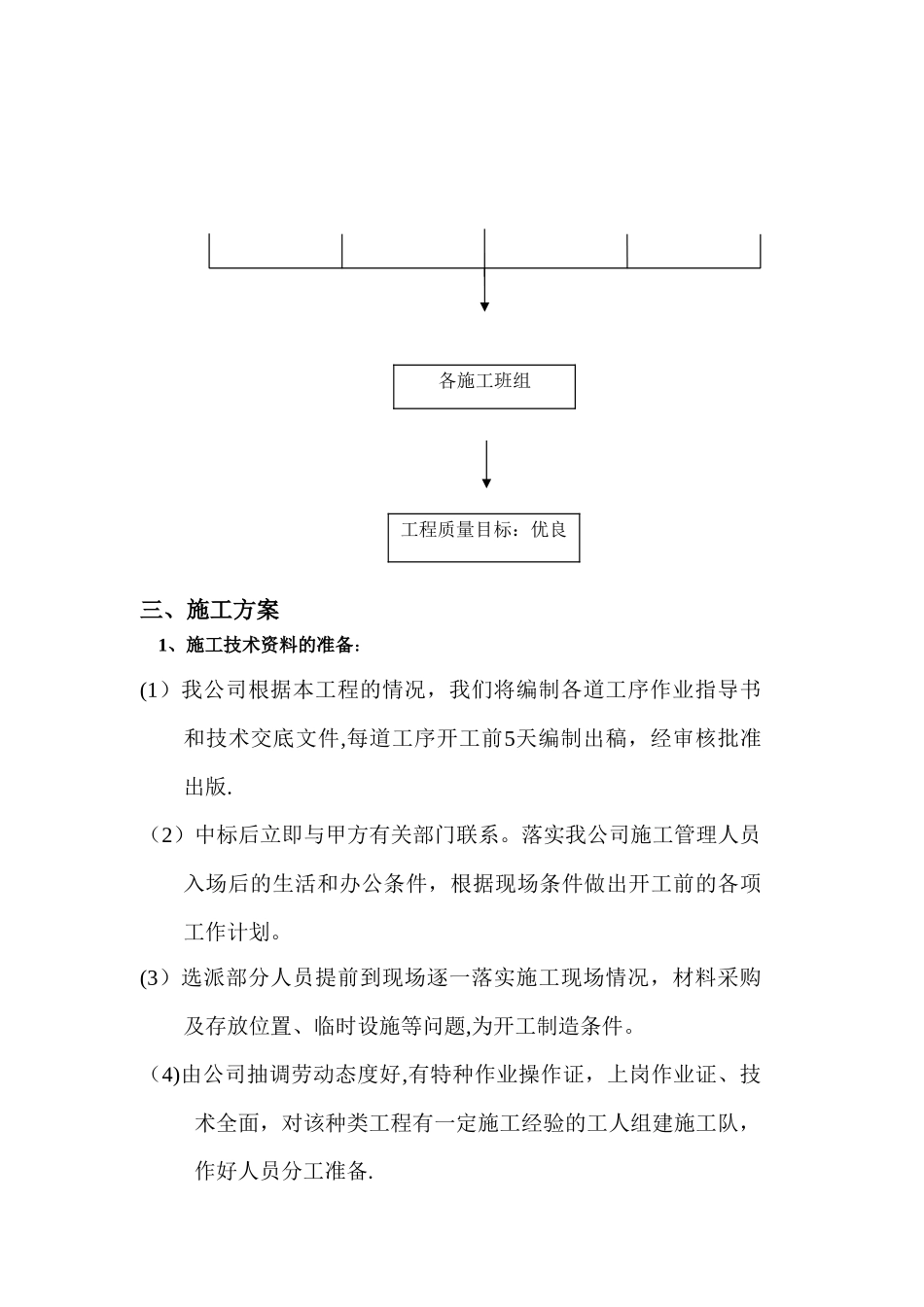

2025 年都匀供电局输电线路防腐工程技术标招标编号:招—20250315 投标单位:豫能电建二 00 七年四月 19 日110 千伏线路杆塔防腐工程施工组织设计一、工程概况及特点1、工程概况:1.1、工程名称:2025 年都匀供电局线路防腐工程1.2、工程内容:都匀供电局 2025 年 110 千伏线路杆、塔防腐1.3、建设地点范围:都匀电网内 110kV 部分线路1.4、承包方式:包工包料1.5、施工工期: 90 天1.6、质量要求:达到优良标准。2、工程特点:本工程属于高空带电作业施工,施工要注意安全措施的落实.因为高空带电作业,所以施工时必须严格按国家相关法律规范、规程进行作业,并执行 HSE 施工作业法律规范,做到文明施工,安全管理,工完场地清,按期完工并创优质工程。本工程施工难度大,要克服一切困难确保工程的顺利进行。在施工中一定要注意安全,严禁在雨、雾、大风天气施工。施工队伍施工时制定文明施工措施.二、现场组织机构:1、组织机构关系图:总工程师项目经理项目副经理工程施工队安全质量管理处技术负责施工技术管理处施工质量管理处材料管理处科三、施工方案1、施工技术资料的准备:(1)我公司根据本工程的情况,我们将编制各道工序作业指导书和技术交底文件,每道工序开工前5天编制出稿,经审核批准出版.(2)中标后立即与甲方有关部门联系。落实我公司施工管理人员入场后的生活和办公条件,根据现场条件做出开工前的各项工作计划。(3)选派部分人员提前到现场逐一落实施工现场情况,材料采购及存放位置、临时设施等问题,为开工制造条件。(4)由公司抽调劳动态度好,有特种作业操作证,上岗作业证、技术全面,对该种类工程有一定施工经验的工人组建施工队,作好人员分工准备.各施工班组工程质量目标:优良(5)组织施工人员认真学习有关专业技术法律规范及安全技术法律规范,制定科学合理的施工方案,备齐本工程所需的施工记录,质检记录,隐蔽工程记录,中间交接记录,气象记录等施工表格,作好技术准备(6)在施工过程中,必须配备施工经验丰富、责任心强、质量、安全的监督有关专人负责(7)准备好施工过程中各种检测仪器、检查仪器是否正常使用2、施工材料的准备:2。1施工前应购置备齐所用的材料并检验材料的规格,性能是否符合施工操作要求。材料购置时要附带合格证书,质检报告等有关技术资料,材料存放时,应注意防潮、防雨措施,材料存放应置于通风,干燥的地方,如置于室外下面应设隔潮层,外面应用帆布或彩条布遮盖起来。以免受潮、受...
