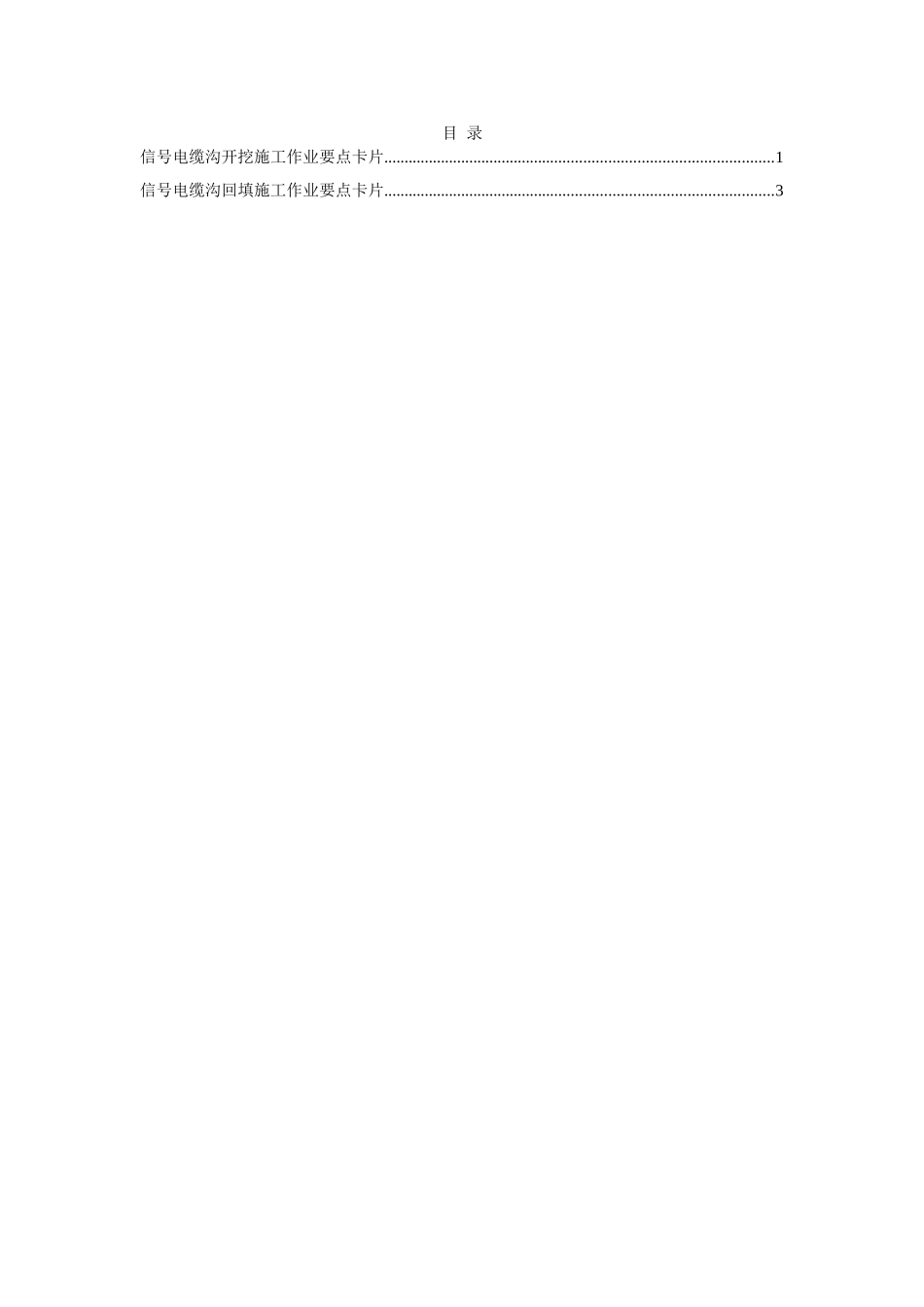

目 录信号电缆沟开挖施工作业要点卡片
1信号电缆沟回填施工作业要点卡片

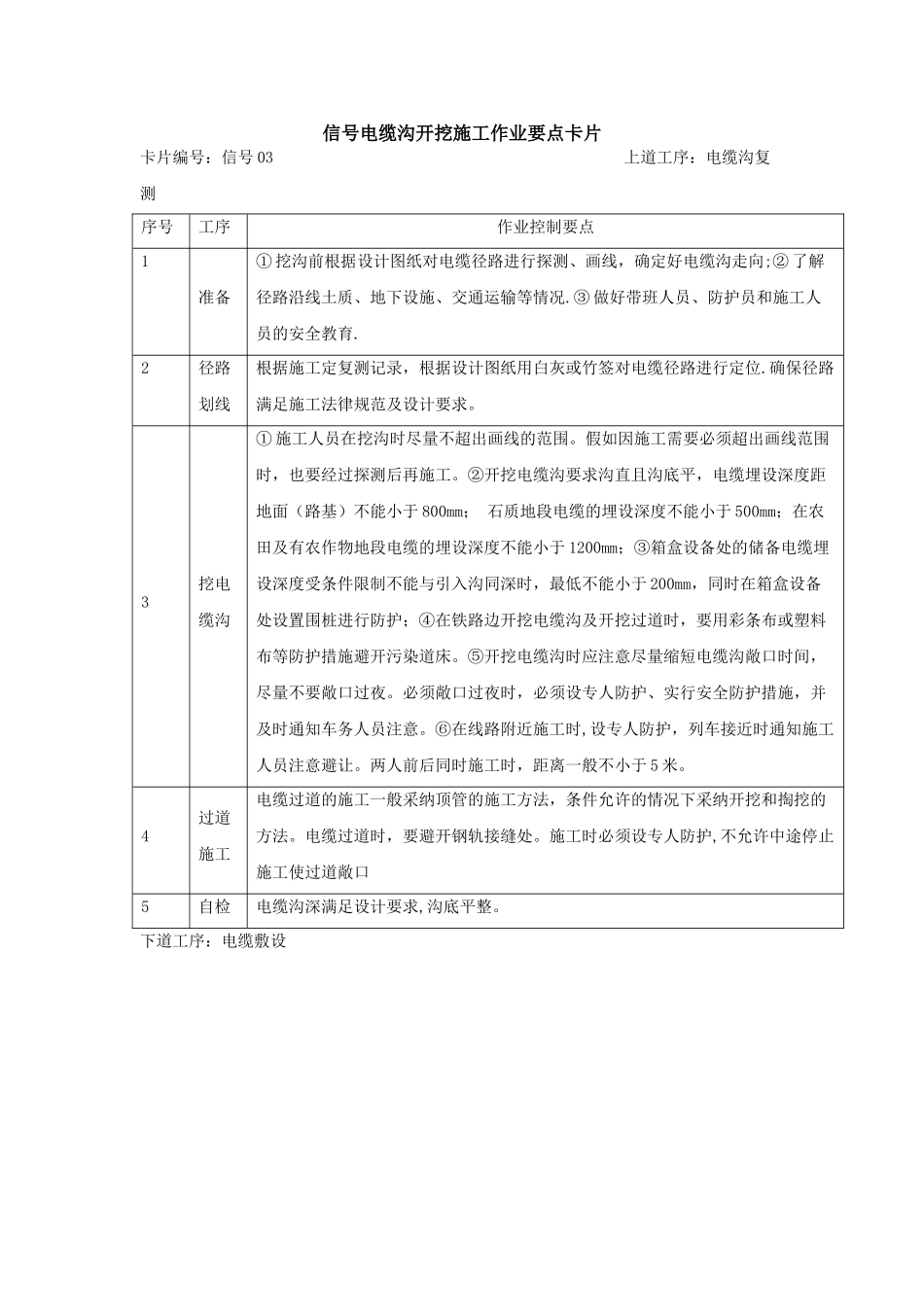

3信号电缆沟开挖施工作业要点卡片卡片编号:信号 03 上道工序:电缆沟复测序号工序作业控制要点1准备① 挖沟前根据设计图纸对电缆径路进行探测、画线,确定好电缆沟走向;② 了解径路沿线土质、地下设施、交通运输等情况
③ 做好带班人员、防护员和施工人员的安全教育
2径路划线根据施工定复测记录,根据设计图纸用白灰或竹签对电缆径路进行定位
确保径路满足施工法律规范及设计要求
3挖电缆沟① 施工人员在挖沟时尽量不超出画线的范围
假如因施工需要必须超出画线范围时,也要经过探测后再施工

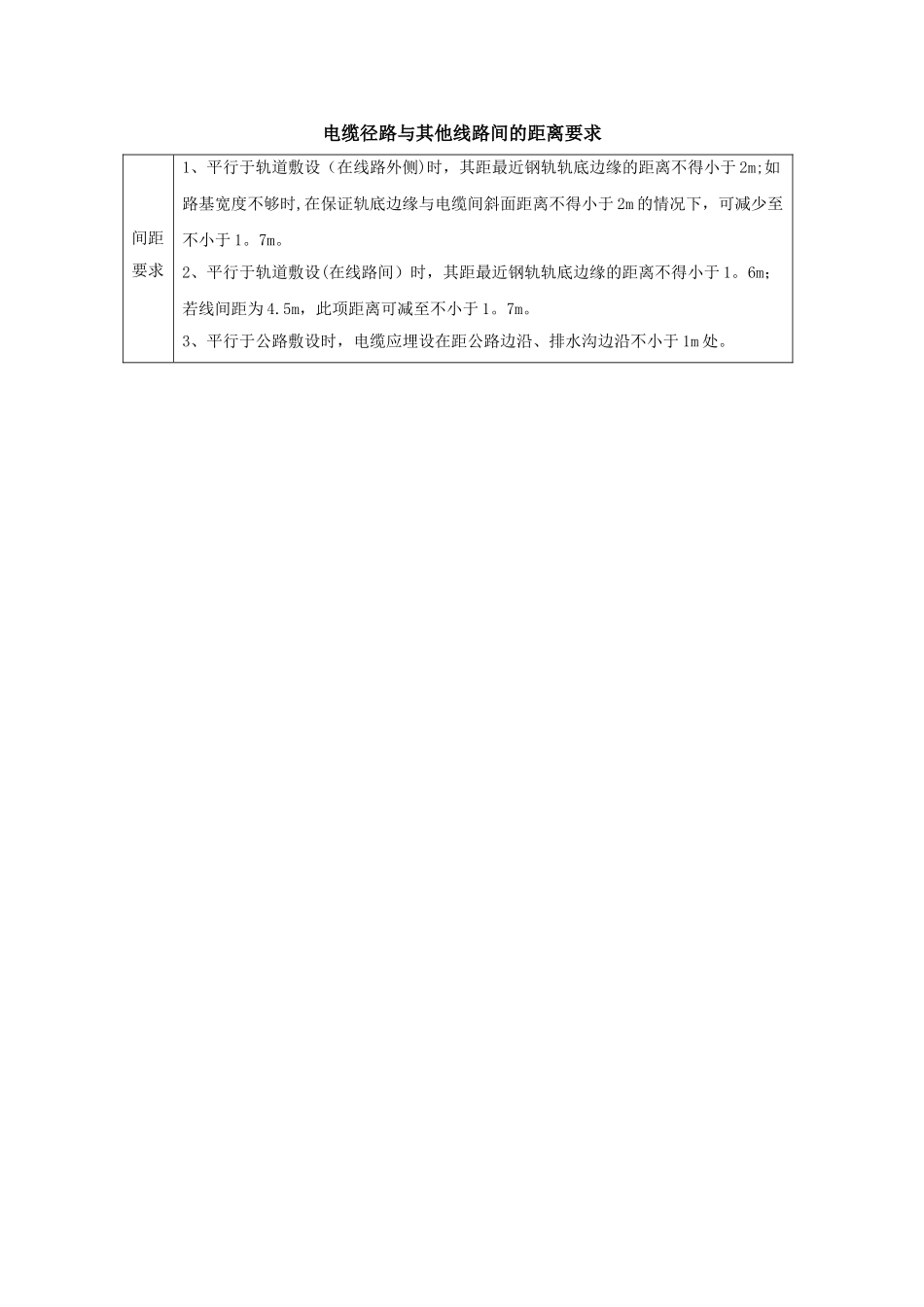

②开挖电缆沟要求沟直且沟底平,电缆埋设深度距地面(路基)不能小于 800mm; 石质地段电缆的埋设深度不能小于 500mm;在农田及有农作物地段电缆的埋设深度不能小于 1200mm;③箱盒设备处的储备电缆埋设深度受条件限制不能与引入沟同深时,最低不能小于 200mm,同时在箱盒设备处设置围桩进行防护;④在铁路边开挖电缆沟及开挖过道时,要用彩条布或塑料布等防护措施避开污染道床
⑤开挖电缆沟时应注意尽量缩短电缆沟敞口时间,尽量不要敞口过夜
必须敞口过夜时,必须设专人防护、实行安全防护措施,并及时通知车务人员注意
⑥在线路附近施工时,设专人防护,列车接近时通知施工人员注意避让
两人前后同时施工时,距离一般不小于 5 米
4过道施工电缆过道的施工一般采纳顶管的施工方法,条件
