xxxxx 工程(废弃油罐、管道拆除)施工方案编制:审核:批准:xxxxx 有限公司目录一

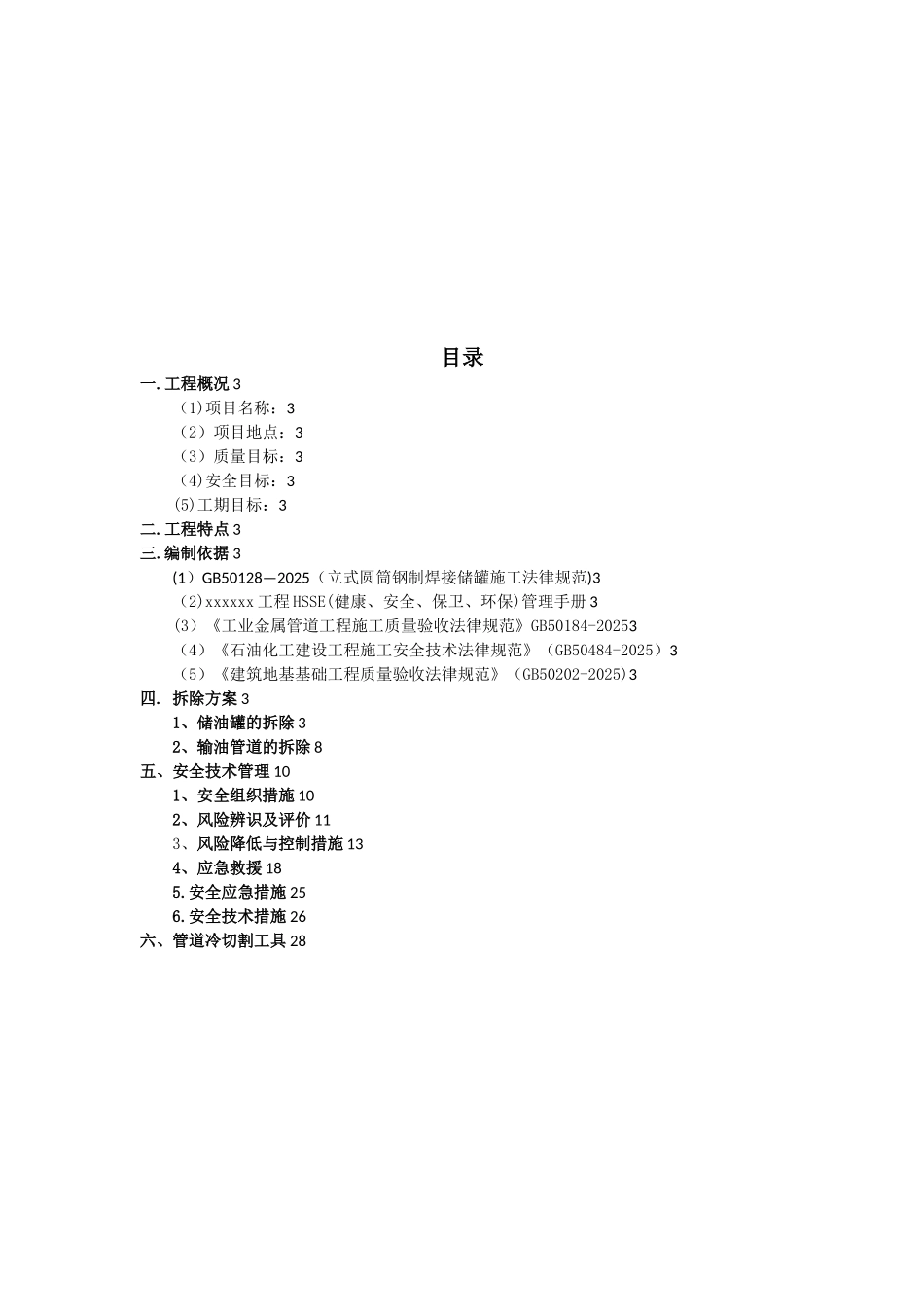

工程概况 3(1)项目名称:3(2)项目地点:3(3)质量目标:3(4)安全目标:3(5)工期目标:3二
工程特点 3三
编制依据 3(1)GB50128—2025(立式圆筒钢制焊接储罐施工法律规范)3(2)xxxxxx 工程 HSSE(健康、安全、保卫、环保)管理手册 3(3)《工业金属管道工程施工质量验收法律规范》GB50184-20253(4)《石油化工建设工程施工安全技术法律规范》(GB50484-2025)3(5)《建筑地基基础工程质量验收法律规范》(GB50202-2025)3四
拆除方案 31、储油罐的拆除 32、输油管道的拆除 8五、安全技术管理 101、安全组织措施 102、风险辨识及评价 113、风险降低与控制措施 134、应急救援 185
安全应急措施 256
安全技术措施 26六、管道冷切割工具 28一

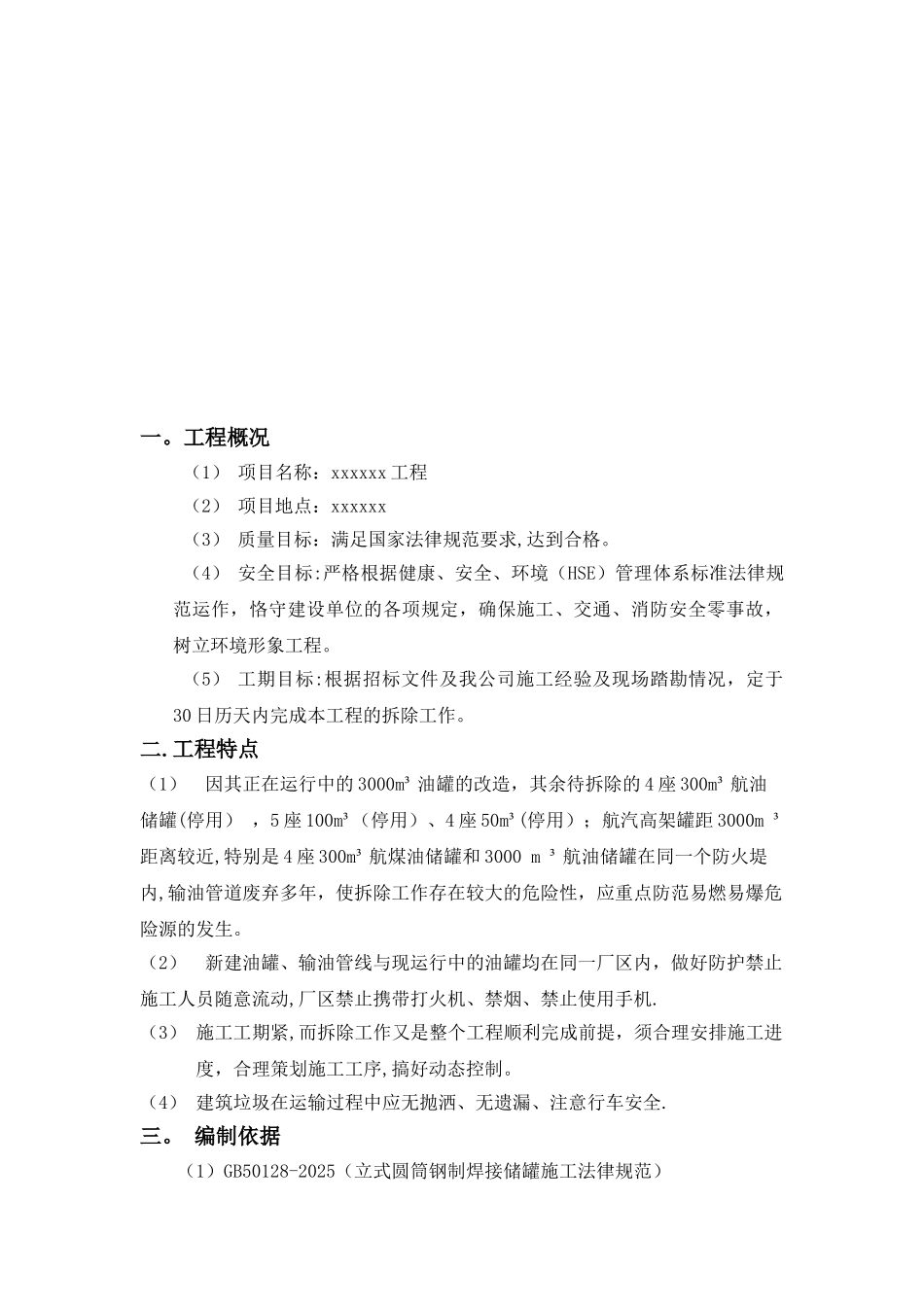

工程概况(1) 项目名称:xxxxxx 工程(2) 项目地点:xxxxxx(3) 质量目标:满足国家法律规范要求,达到合格
(4) 安全目标:严格根据健康、安全、环境(HSE)管理体系标准法律规范运作,恪守建设单位的各项规定,确保施工、交通、消防安全零事故,树立环境形象工程
(5) 工期目标:根据招标文件及我公司施工经验及现场踏勘情况,定于30 日历天内完成本工程的拆除工作
工程特点(1)因其正在运行中的 3000m³ 油罐的改造,其余待拆除的 4 座 300m³ 航油储罐(停用) ,5 座 100m³(停用)、4 座 50m³(停用);航汽高架罐距 3000m ³距离较近,特别是 4 座 300m³ 航煤油储罐和 3000 m ³ 航油储罐在同一个防火堤内,输油管道废弃多年,使拆除工作存在较大的危险性,应重点防范易燃易爆危险源的发生
(2)新建油罐、
