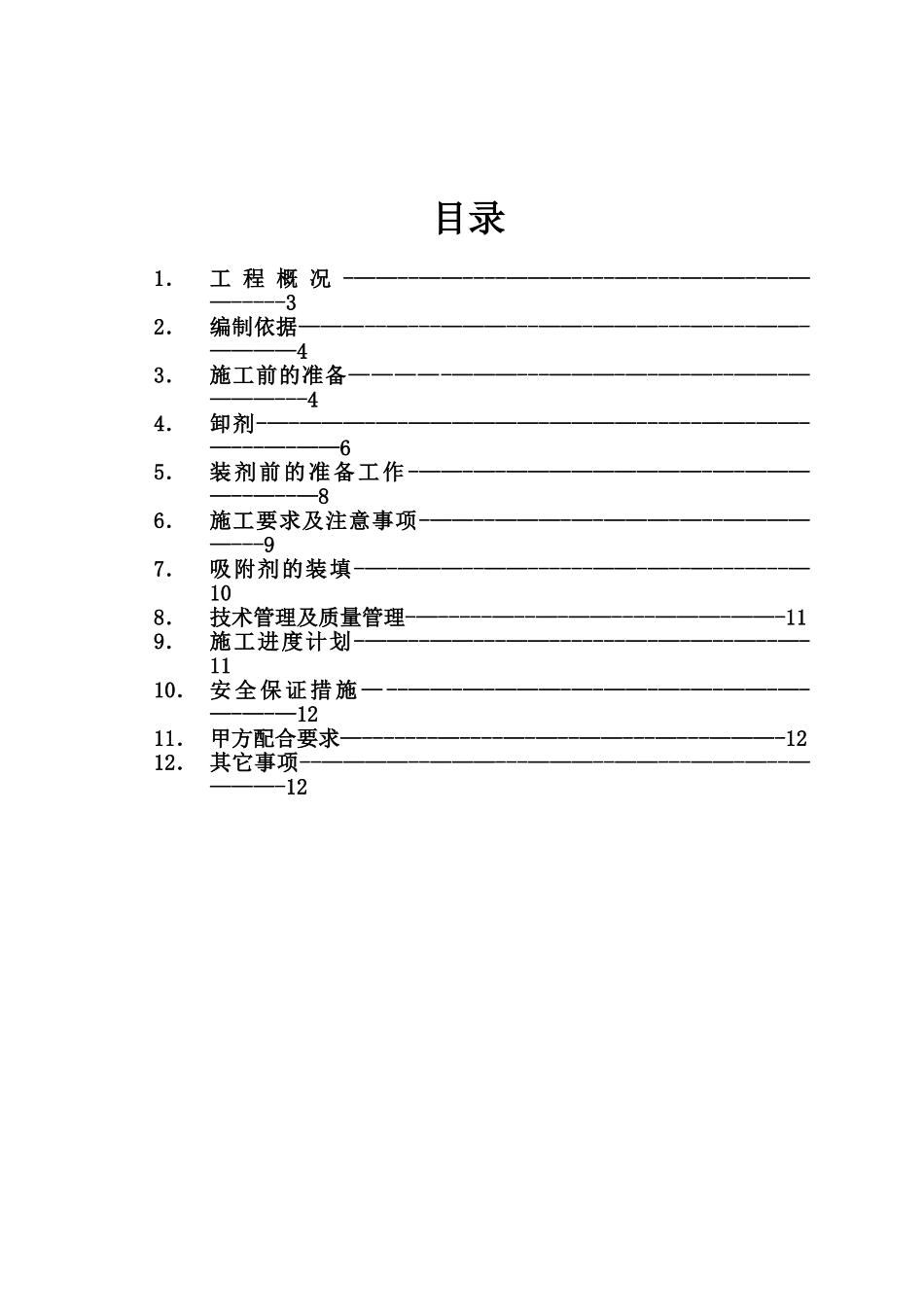

××××公司二联合装置催化剂装卸方案编制: 审核: 批准: ××××清洗有限公司二 0 一五年月工程代号密级重要专业代号目录号目录1.工 程 概 况 -——--——----———----—----———--———-----32.编制依据———--—---———---——-———---—----——-————43.施工前的准备————-———---———-—-—-—--——-————---44.卸剂-—-———-—-——————-————------——-——-—---—-——65.装剂前的准备工作 -——-—-—————————-—-————--—--—86.施工要求及注意事项-——--———-—-———-—--—————---97.吸附剂的装填-—-———--——------——-—--—-------—108.技术管理及质量管理-—-----—--—-——----———-——-119.施工进度计划-——--——---——-------—-—-—--—--—-1110. 安 全 保 证 措 施 — --——-—-———-—-——-—-—-——-—-—-—-—1211. 甲方配合要求—-------—----—-—--——---—---———-1212. 其它事项--————--———---———--——---——-—--————-12一、工程概况1、简单介绍××××公司(下称甲方)××车间重整、二加氢、三加氢装置是属于高温高压有毒装置
原有催化剂在设备内已运行数年,根据生产及工艺需要,××公司委托我公司对该项目反应器内的催化剂进行撇剂、卸剂、内构件拆装及催化剂回装等工作
工程计划于 2025 年月开工
施工过程在无氧有毒环境中作业,为保证该工程安全、顺利、高质、按期完成,特制定本方案

2、工程量介绍检修项目名称所属装置检修内容装卸剂量备注R101
