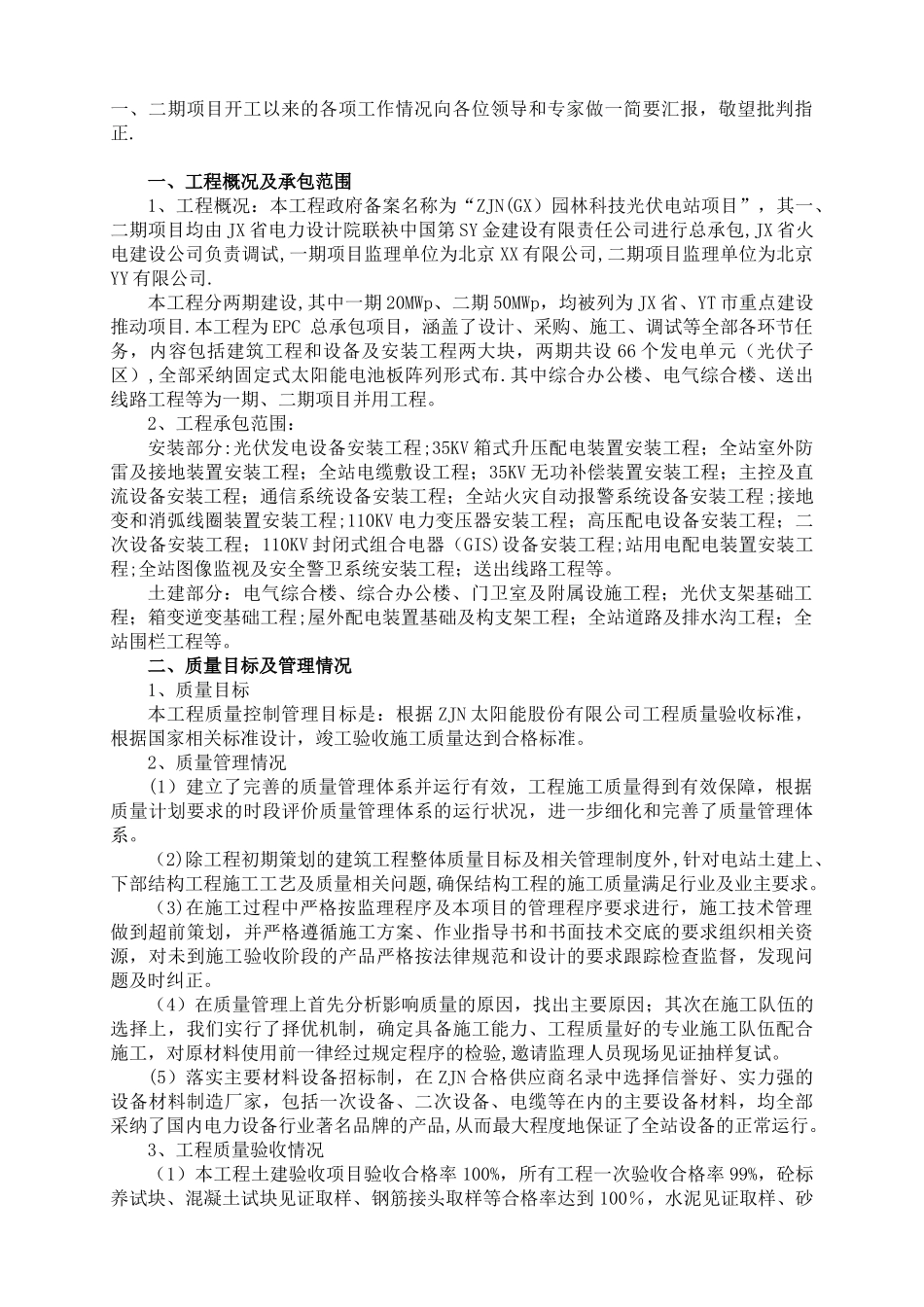

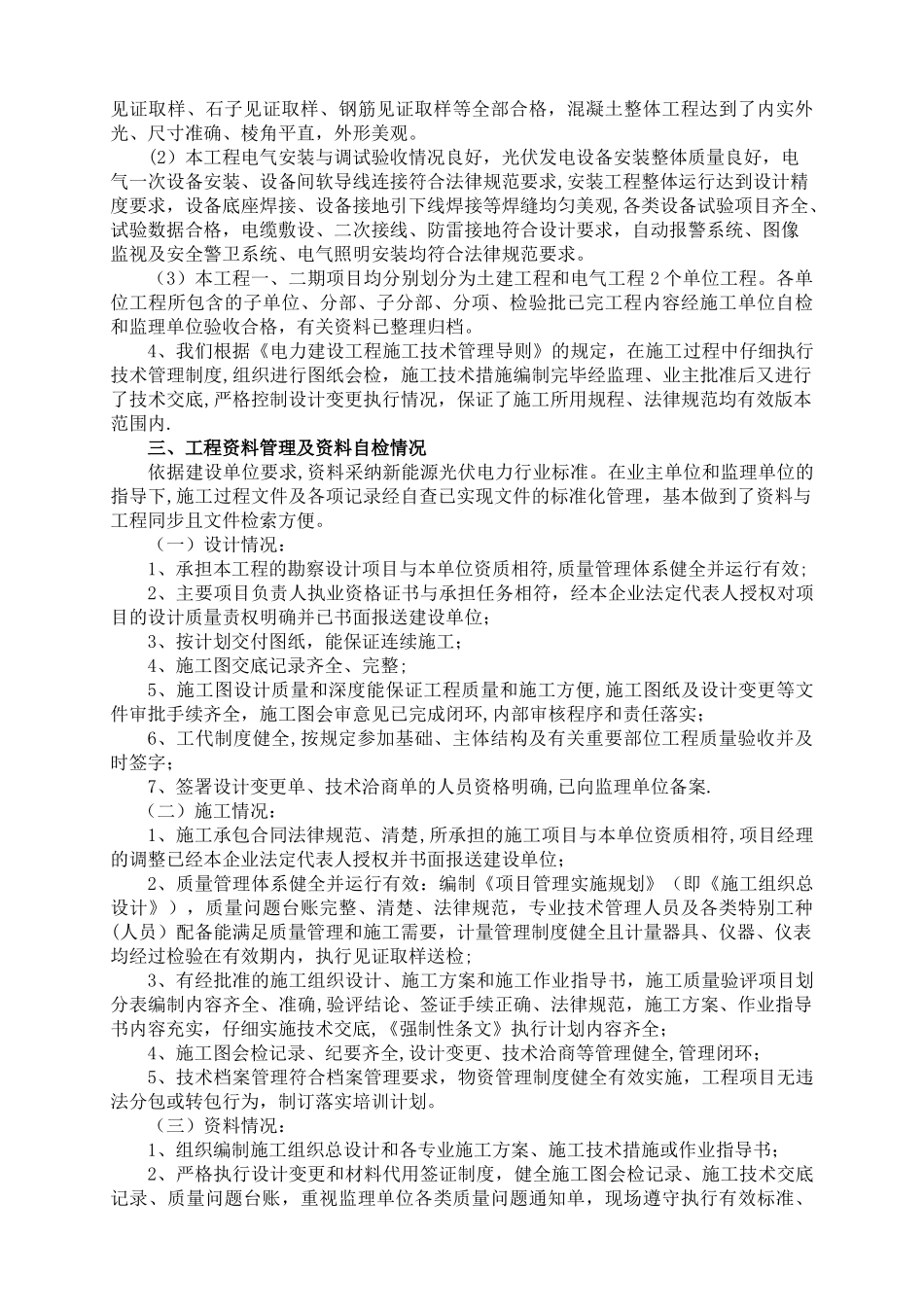

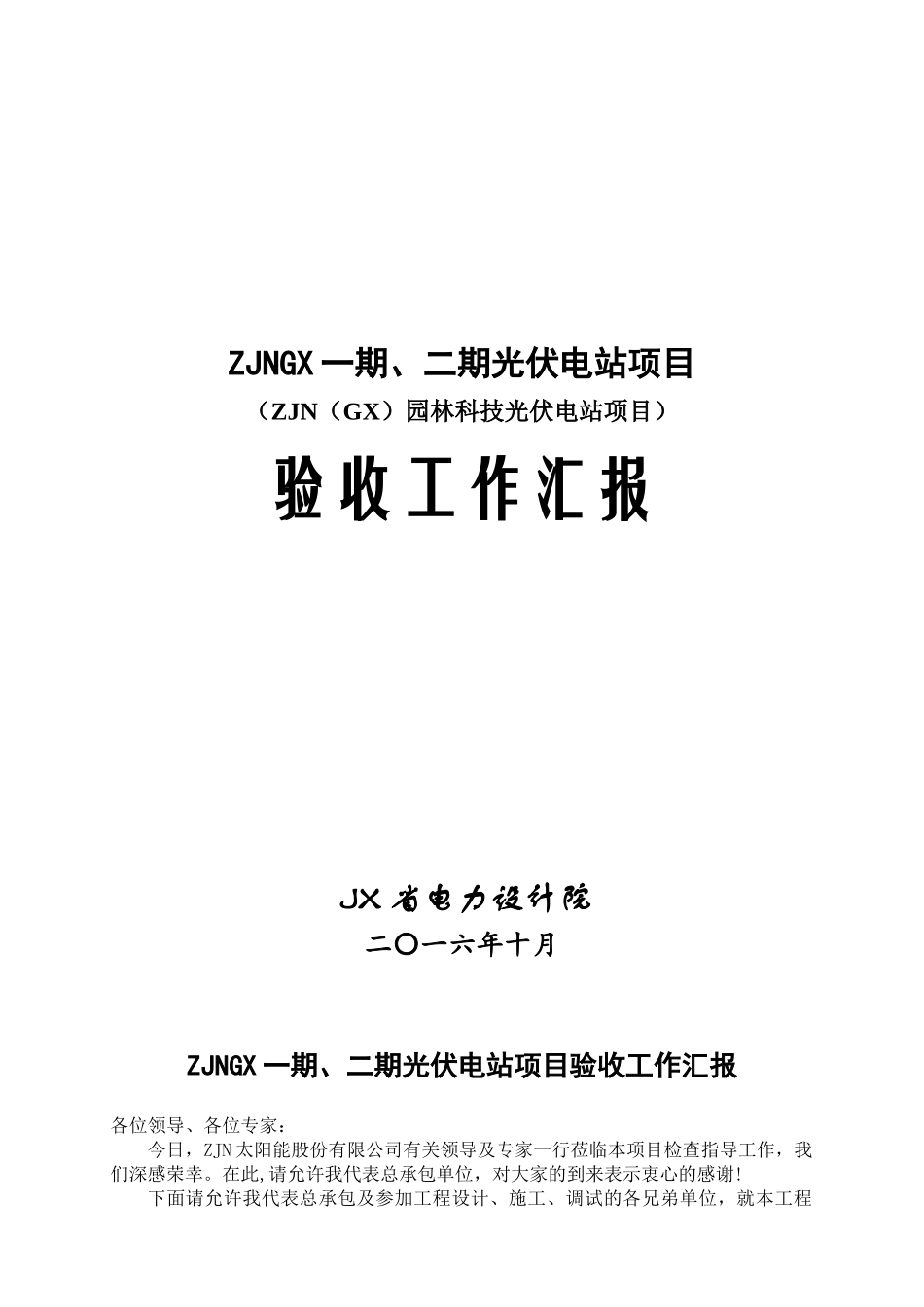

ZJNGX 一期、二期光伏电站项目(ZJN(GX)园林科技光伏电站项目)验收工作汇报 JX 省电力设计院二〇一六年十月ZJNGX 一期、二期光伏电站项目验收工作汇报各位领导、各位专家:今日,ZJN 太阳能股份有限公司有关领导及专家一行莅临本项目检查指导工作,我们深感荣幸。在此,请允许我代表总承包单位,对大家的到来表示衷心的感谢!下面请允许我代表总承包及参加工程设计、施工、调试的各兄弟单位,就本工程一、二期项目开工以来的各项工作情况向各位领导和专家做一简要汇报,敬望批判指正.一、工程概况及承包范围1、工程概况:本工程政府备案名称为“ZJN(GX)园林科技光伏电站项目”,其一、二期项目均由 JX 省电力设计院联袂中国第 SY 金建设有限责任公司进行总承包,JX 省火电建设公司负责调试,一期项目监理单位为北京 XX 有限公司,二期项目监理单位为北京YY 有限公司.本工程分两期建设,其中一期 20MWp、二期 50MWp,均被列为 JX 省、YT 市重点建设推动项目.本工程为 EPC 总承包项目,涵盖了设计、采购、施工、调试等全部各环节任务,内容包括建筑工程和设备及安装工程两大块,两期共设 66 个发电单元(光伏子区),全部采纳固定式太阳能电池板阵列形式布.其中综合办公楼、电气综合楼、送出线路工程等为一期、二期项目并用工程。 2、工程承包范围:安装部分:光伏发电设备安装工程;35KV 箱式升压配电装置安装工程;全站室外防雷及接地装置安装工程;全站电缆敷设工程;35KV 无功补偿装置安装工程;主控及直流设备安装工程;通信系统设备安装工程;全站火灾自动报警系统设备安装工程 ;接地变和消弧线圈装置安装工程;110KV 电力变压器安装工程;高压配电设备安装工程;二次设备安装工程;110KV 封闭式组合电器(GIS)设备安装工程;站用电配电装置安装工程;全站图像监视及安全警卫系统安装工程;送出线路工程等。土建部分:电气综合楼、综合办公楼、门卫室及附属设施工程;光伏支架基础工程;箱变逆变基础工程;屋外配电装置基础及构支架工程;全站道路及排水沟工程;全站围栏工程等。二、质量目标及管理情况1、质量目标本工程质量控制管理目标是:根据 ZJN 太阳能股份有限公司工程质量验收标准,根据国家相关标准设计,竣工验收施工质量达到合格标准。2、质量管理情况(1)建立了完善的质量管理体系并运行有效,工程施工质量得到有效保障,根据质量计划要求的时段评价质量管理体系的运行状况,进一步细化和完善了质量管理体系...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

光伏工程验收工作汇报

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
