电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

光缆改造施工三措一案

光缆改造施工三措一案_第1页
1/12
光缆改造施工三措一案_第2页
2/12
光缆改造施工三措一案_第3页
3/12

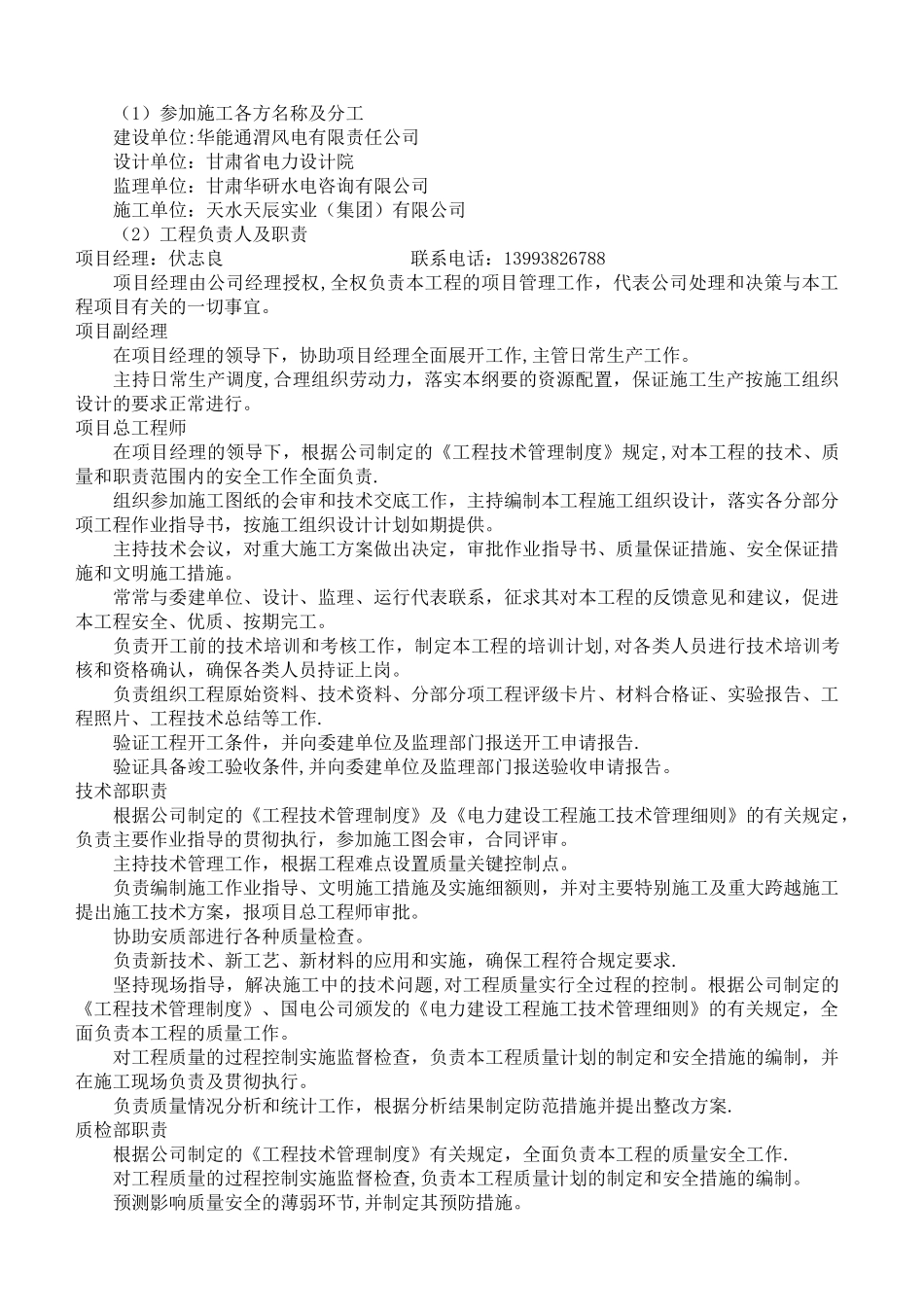

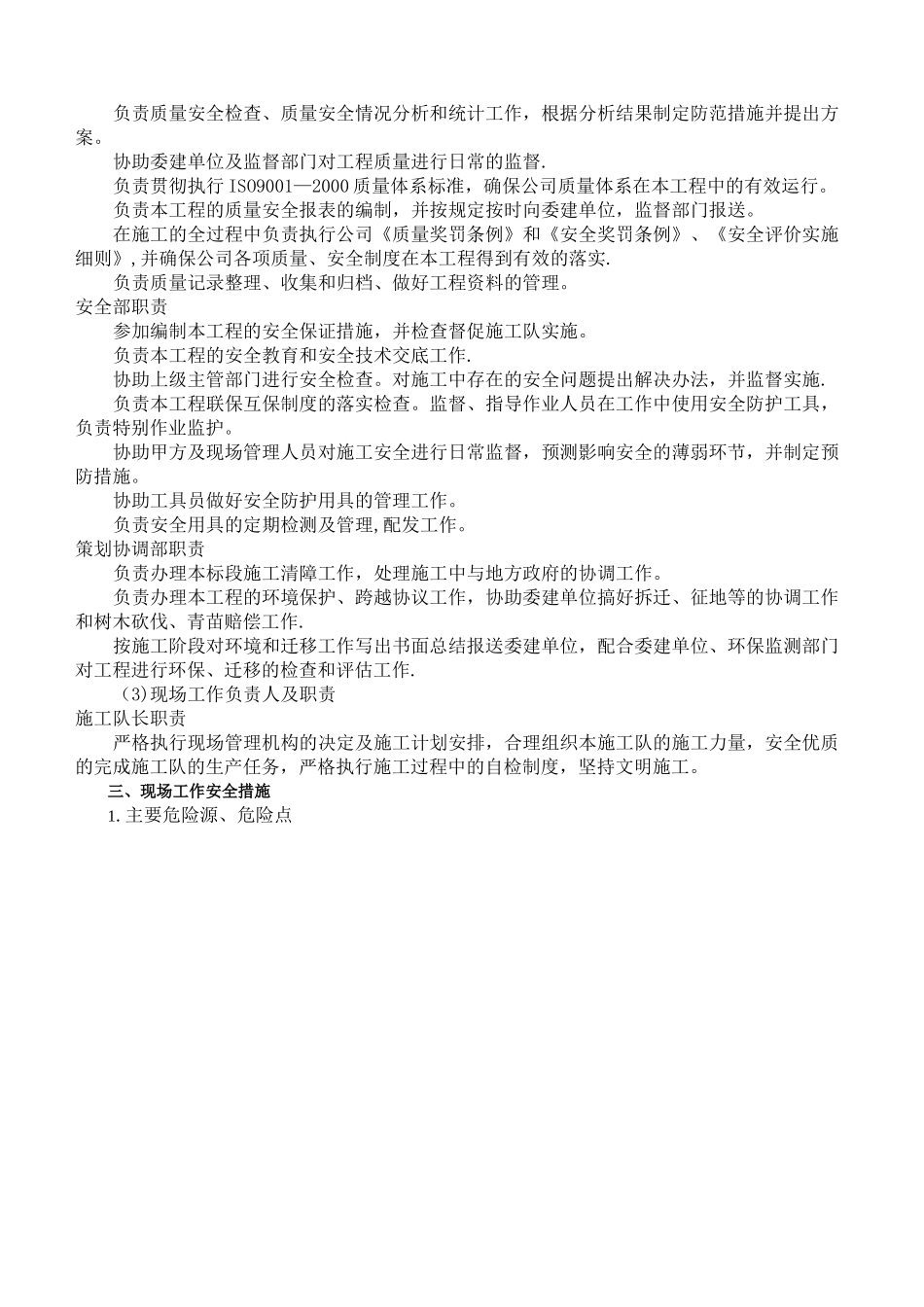

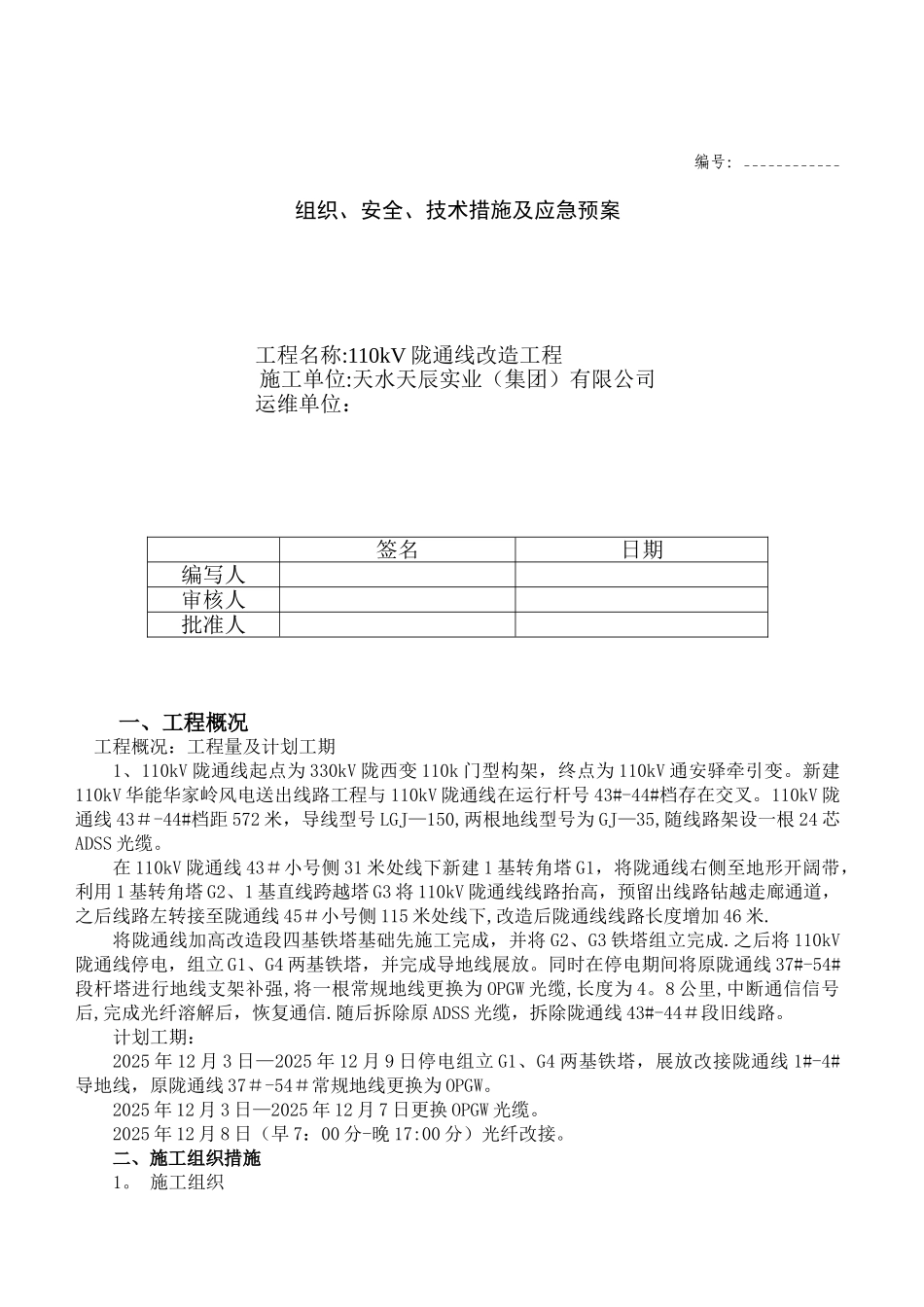

编号:____________组织、安全、技术措施及应急预案工程名称:110kV 陇通线改造工程施工单位:天水天辰实业(集团)有限公司运维单位:签名日期编写人审核人批准人一、工程概况工程概况:工程量及计划工期1、110kV 陇通线起点为 330kV 陇西变 110k 门型构架,终点为 110kV 通安驿牵引变。新建110kV 华能华家岭风电送出线路工程与 110kV 陇通线在运行杆号 43#-44#档存在交叉。110kV 陇通线 43#-44#档距 572 米,导线型号 LGJ—150,两根地线型号为 GJ—35,随线路架设一根 24 芯ADSS 光缆。在 110kV 陇通线 43#小号侧 31 米处线下新建 1 基转角塔 G1,将陇通线右侧至地形开阔带,利用 1 基转角塔 G2、1 基直线跨越塔 G3 将 110kV 陇通线线路抬高,预留出线路钻越走廊通道,之后线路左转接至陇通线 45#小号侧 115 米处线下,改造后陇通线线路长度增加 46 米.将陇通线加高改造段四基铁塔基础先施工完成,并将 G2、G3 铁塔组立完成.之后将 110kV陇通线停电,组立 G1、G4 两基铁塔,并完成导地线展放。同时在停电期间将原陇通线 37#-54#段杆塔进行地线支架补强,将一根常规地线更换为 OPGW 光缆,长度为 4。8 公里,中断通信信号后,完成光纤溶解后,恢复通信.随后拆除原 ADSS 光缆,拆除陇通线 43#-44#段旧线路。计划工期:2025 年 12 月 3 日—2025 年 12 月 9 日停电组立 G1、G4 两基铁塔,展放改接陇通线 1#-4#导地线,原陇通线 37#-54#常规地线更换为 OPGW。2025 年 12 月 3 日—2025 年 12 月 7 日更换 OPGW 光缆。2025 年 12 月 8 日(早 7:00 分-晚 17:00 分)光纤改接。二、施工组织措施1。 施工组织(1)参加施工各方名称及分工建设单位:华能通渭风电有限责任公司设计单位:甘肃省电力设计院监理单位:甘肃华研水电咨询有限公司施工单位:天水天辰实业(集团)有限公司(2)工程负责人及职责项目经理:伏志良 联系电话:13993826788项目经理由公司经理授权,全权负责本工程的项目管理工作,代表公司处理和决策与本工程项目有关的一切事宜。项目副经理在项目经理的领导下,协助项目经理全面展开工作,主管日常生产工作。主持日常生产调度,合理组织劳动力,落实本纲要的资源配置,保证施工生产按施工组织设计的要求正常进行。项目总工程师在项目经理的领导下,根据公司制定的《工程技术管理制度》规定,对本工程的技术、质量和职责范围内的安全工作全...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

光缆改造施工三措一案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
