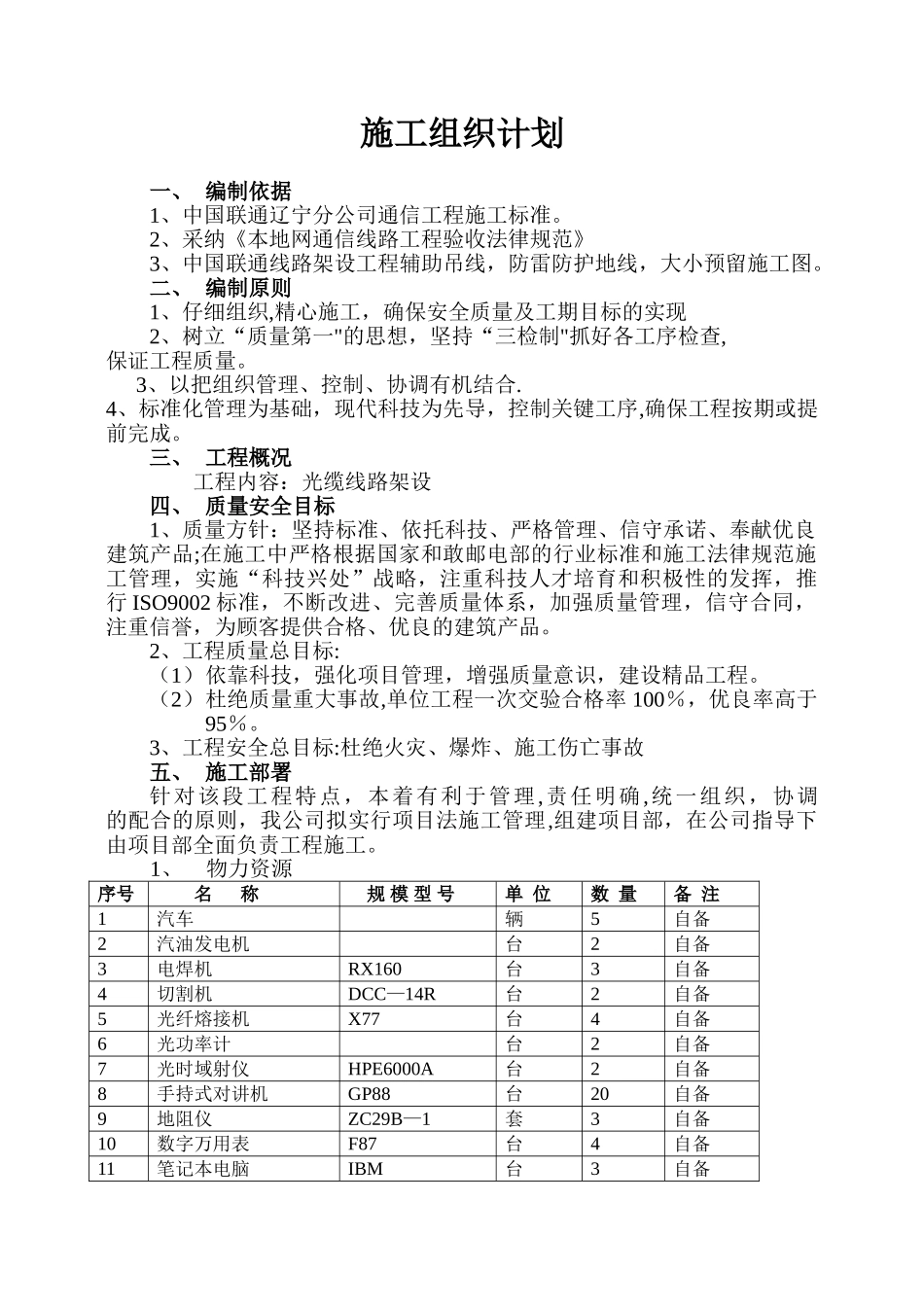

施工组织计划一、 编制依据1、中国联通辽宁分公司通信工程施工标准
2、采纳《本地网通信线路工程验收法律规范》3、中国联通线路架设工程辅助吊线,防雷防护地线,大小预留施工图
二、 编制原则1、仔细组织,精心施工,确保安全质量及工期目标的实现2、树立“质量第一"的思想,坚持“三检制"抓好各工序检查,保证工程质量
3、以把组织管理、控制、协调有机结合
4、标准化管理为基础,现代科技为先导,控制关键工序,确保工程按期或提前完成
三、 工程概况工程内容:光缆线路架设四、 质量安全目标1、质量方针:坚持标准、依托科技、严格管理、信守承诺、奉献优良建筑产品;在施工中严格根据国家和敢邮电部的行业标准和施工法律规范施工管理,实施“科技兴处”战略,注重科技人才培育和积极性的发挥,推行 ISO9002 标准,不断改进、完善质量体系,加强质量管理,信守合同,注重信誉,为顾客提供合格、优良的建筑产品
2、工程质量总目标:(1)依靠科技,强化项目管理,增强质量意识,建设精品工程
(2)杜绝质量重大事故,单位工程一次交验合格率 100%,优良率高于95%
3、工程安全总目标:杜绝火灾、爆炸、施工伤亡事故五、 施工部署针对该段工程特点,本着有利于管理,责任明确,统一组织,协调 的配合的原则,我公司拟实行项目法施工管理,组建项目部,在公司指导下由项目部全面负责工程施工

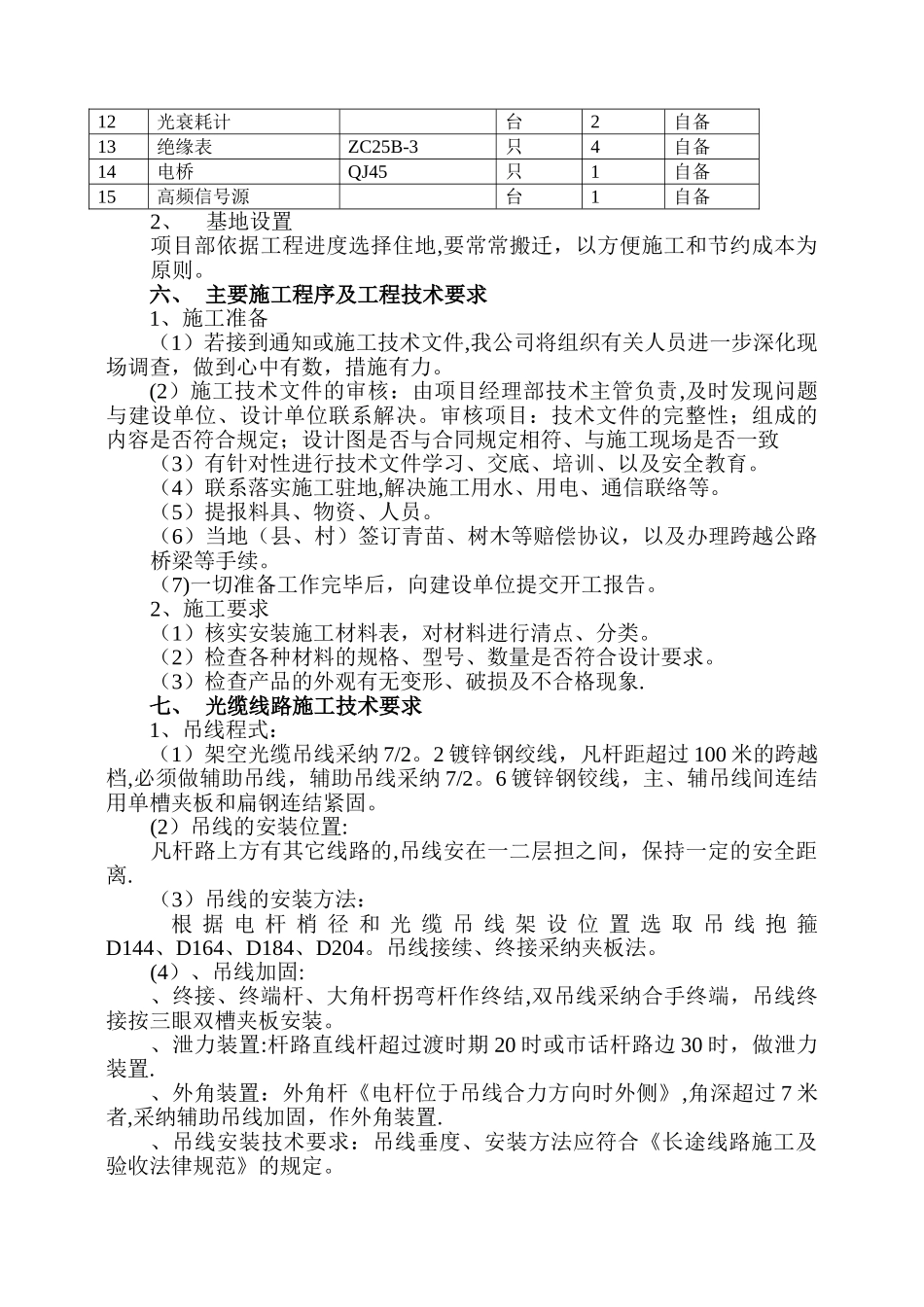

1、物力资源序号名 称规 模 型 号单 位数 量备 注1汽车辆5 自备2汽油发电机台2自备3电焊机RX160台3自备4切割机DCC—14R台2自备5光纤熔接机X77台4自备6光功率计台2自备7光时域射仪HPE6000A台2自备8手持式对讲机GP88台20自备9地阻仪ZC29B—1套3自备10数字万用表F87台4自备11笔记本电脑IBM台3自备12光衰耗计台2自备13绝缘表ZC25B-3只4自备14电桥QJ45只1自备15高频信号源台1自备2
