兰州石化 46 万吨/年乙烯装置裂解炉燃烧器改造项目 施工方案批准:审核:编写甘肃精科电力检修有限公司二零一二年六月二十七日目 录1

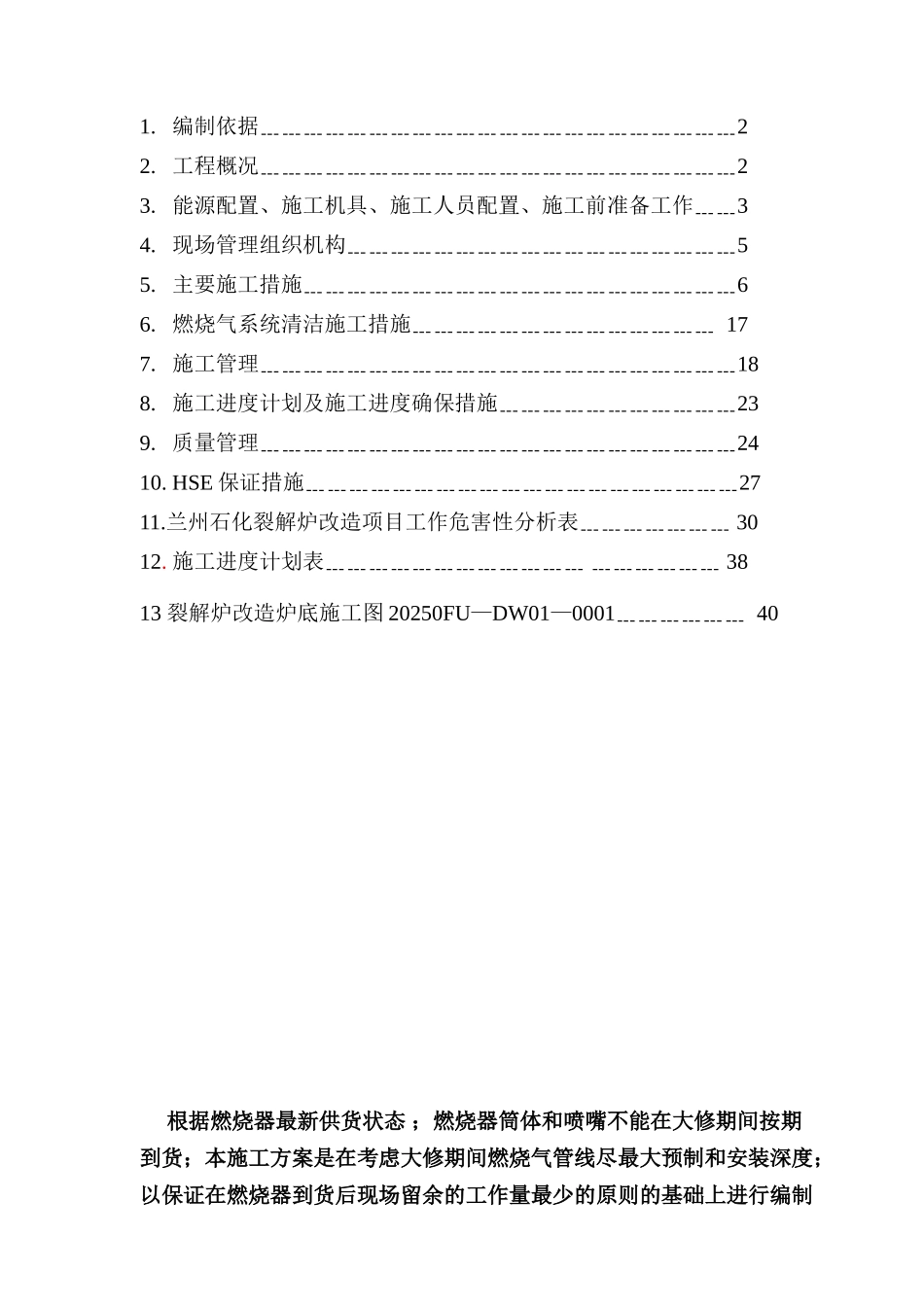

编制依据﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍22
工程概况﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍23
能源配置、施工机具、施工人员配置、施工前准备工作﹍﹍34
现场管理组织机构﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍55
主要施工措施﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍66
燃烧气系统清洁施工措施﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍ 177
施工管理﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍188
施工进度计划及施工进度确保措施﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍239
质量管理﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍2410
HSE 保证措施﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍2711
兰州石化裂解炉改造项目工作危害性分析表﹍﹍﹍﹍﹍﹍﹍ 3012
施工进度计划表﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍﹍ ﹍﹍﹍﹍﹍﹍ 3813 裂解炉改造炉底施工图 20250FU—DW01—0001﹍﹍﹍﹍﹍﹍ 40 根据燃烧器最新供货状态 ;燃烧器筒体和喷嘴不能在大修期间按期到货;本施工方案是在考虑大修期间燃烧气管线尽最大预制和安装深度;以保证在燃烧器到货后现场留余的工作量最少的原则的基础上进行编制的
燃烧器到货后才进行炉底耐火材料拆除、炉底燃烧器拆除安装、燃烧气管线安装、试压、吹扫等工作

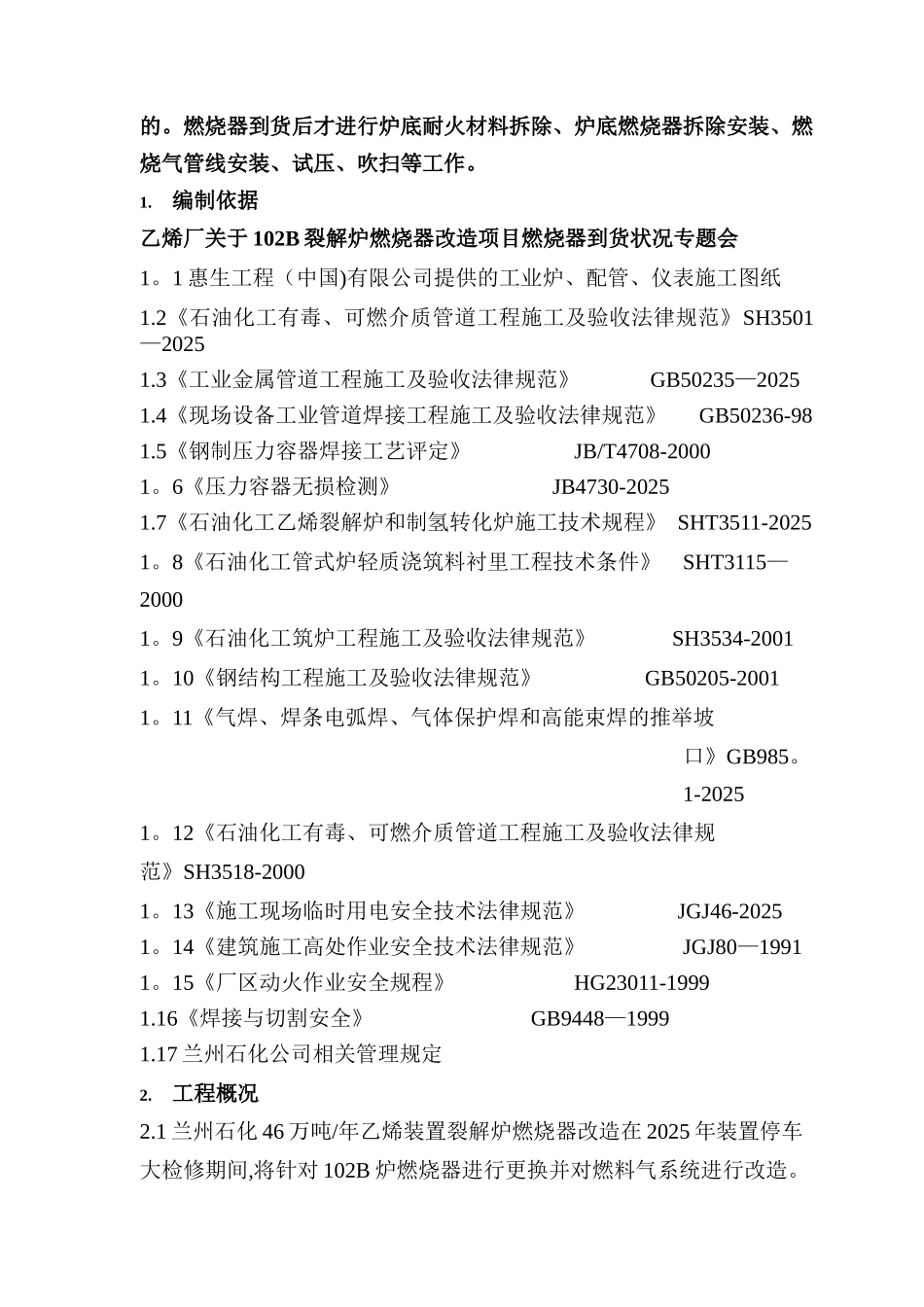

编制依据乙烯厂关于 102B 裂解炉燃烧器改造项目燃烧器到货状况专题会1
1 惠生工程(中国)有限公司提供的工业炉、配管、仪表施工图纸1
2《石油化工有毒、可燃介质管道工程施工及验收法律规范》SH3501—20251
3《工业金属管道工程施工及验收法律规范》 GB50235—20251
4《现场设备工业管道焊接工程施工及验收法律规范》 GB50236-98
