昆 明 轨 道 交 通 工 程承包单位: 中铁隧道集团有限公司 合同号:KMGD -L3-A—JS-SG-EX-2025—007 监理单位: 北京铁城建设监理有限责任公司 编 号: 技术交底记录 A3
12工程名称昆明地铁 3 号线大树营站土建工程交底部位围护结构工序名称盖板区冠梁、砼支撑及栈桥板交 底 内 容一、编制依据1、昆明市轨道交通 3 号线工程大树营站围护结构施工图;2、设计交底相关内容;3、相关法律规范、标准及文件;4、我公司类似工程经验;二、工程概况大 树 营 站 为 地 下 二 层 岛 式 车 站 , 车 站 起 点 里 程 为 DK18+193
0, 终 点 里 程YDK18+349
0,总长 156
0m,标准段宽 31
0m,端头井宽 33
0m,站台宽 13
本站基坑围护结构采纳800连续墙+内支撑的支护形式

为保证连续墙的整体性,在连续墙顶设置C30钢筋砼冠梁,盖板区冠梁尺寸800mm×1000mm(宽×高)
盖板区第一道支撑为一字型钢筋砼撑,采纳C30钢筋砼泥土,4根直撑尺寸600mm×1000mm,4根直撑尺寸600mm×800mm ,2根斜撑尺寸600mm×800mm,第一道钢筋砼支撑与冠梁同时施作,因施工场地限制支撑未能一次施作,预留接头采纳机械连接,并且相邻主筋接头错开35d
三、主要施工方法㈠冠梁:1、施工顺序:冠梁区开挖→场地平整及排水→连续墙头部分凿除及清除钢筋表面的杂物→墙体检测→绑扎或焊接钢筋→安装预埋件→混凝土模板支撑→浇筑C30普通砼→养护→下一段施工
2、具体施工方法⑴梁区开挖:开挖采纳PC—220挖掘机一台,开挖宽度必须保证有墙体凿除及混凝土浇筑作业空间,开挖出来以后对墙顶进行清洗,露出新奇的墙顶部分
用风镐剥出墙顶钢筋并用楔子进行撬开

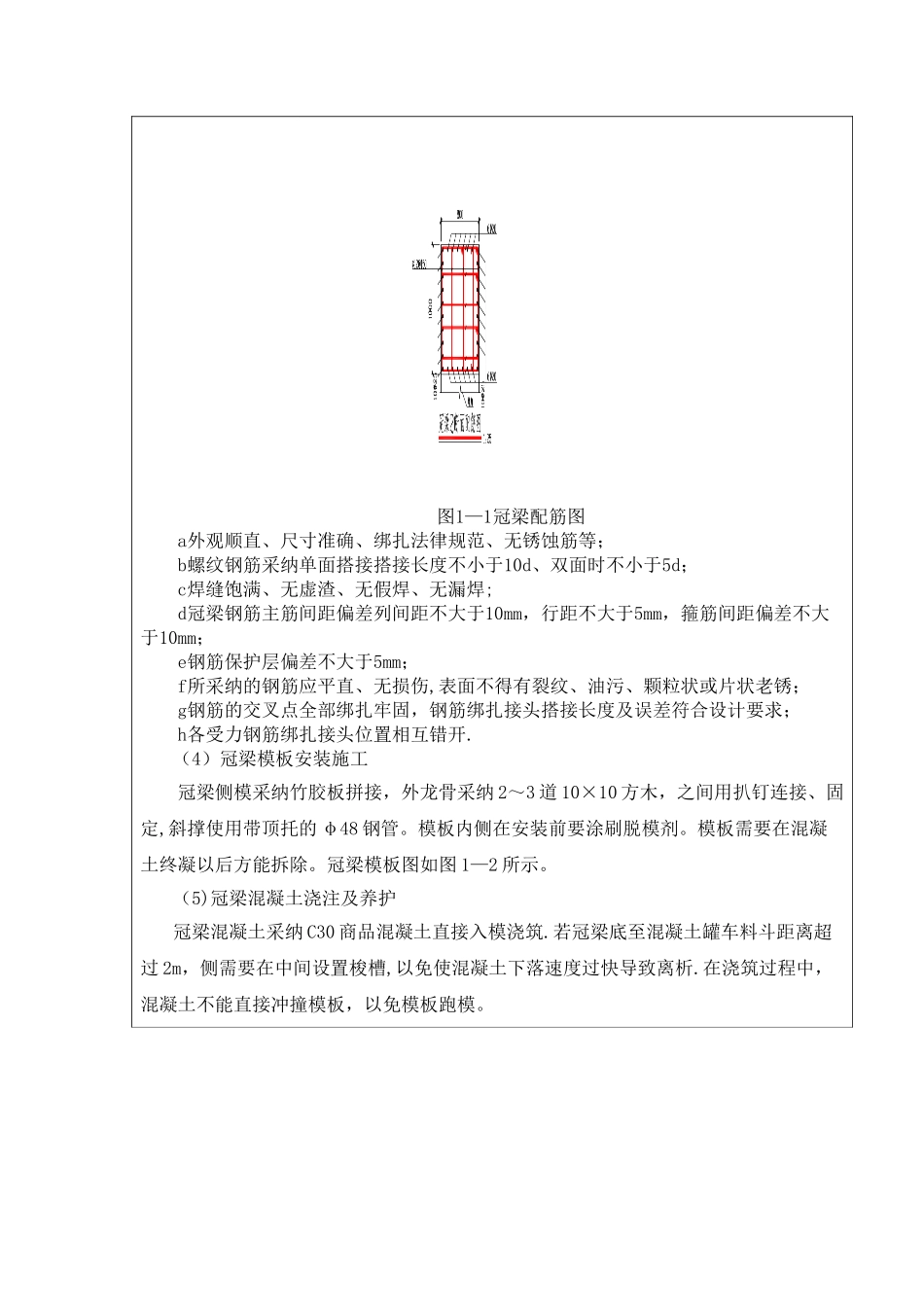

⑵墙头凿除:墙顶凿除采纳风镐进行,首先把墙顶的钢筋剥离出来,将墙顶凿除到设
