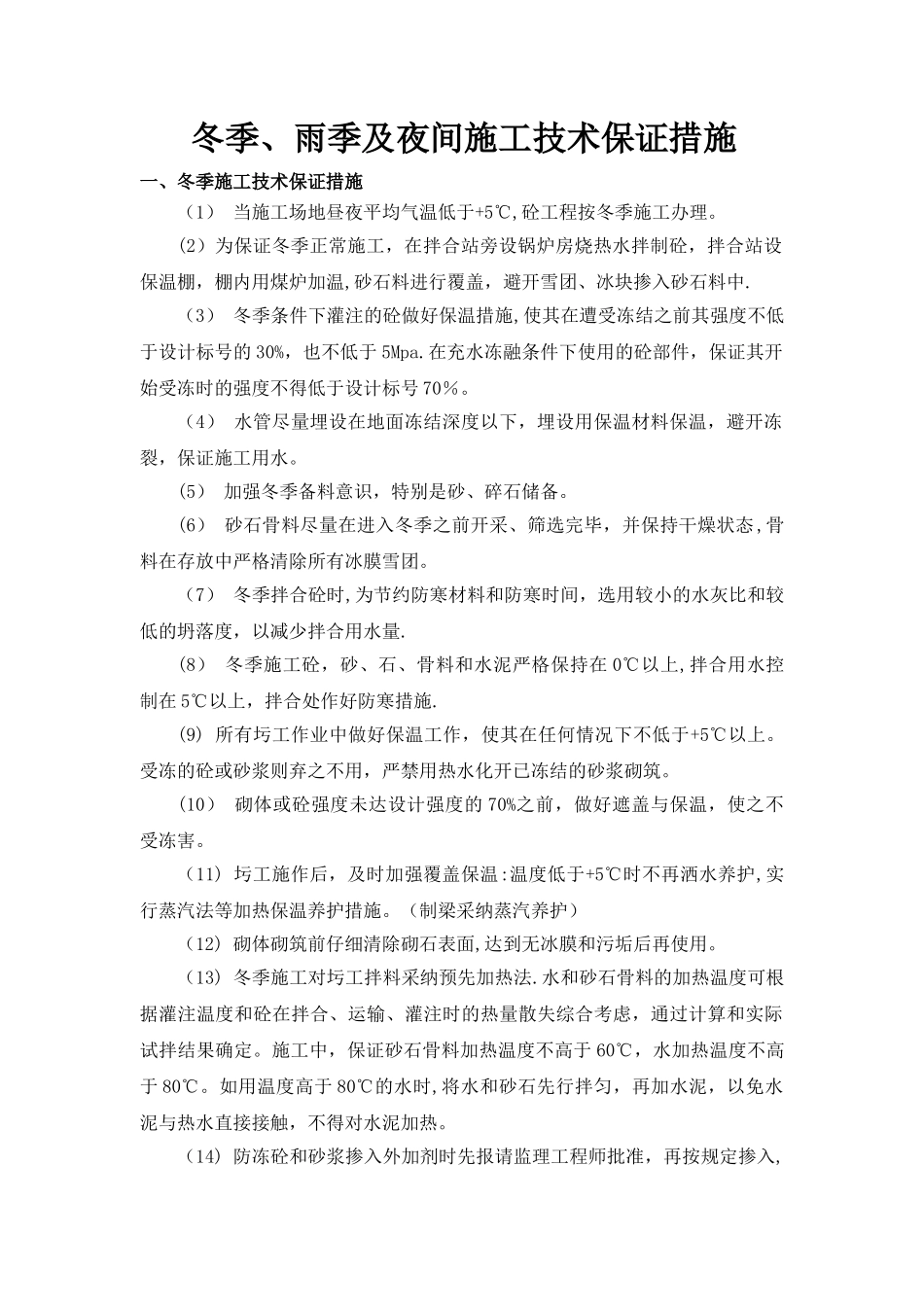

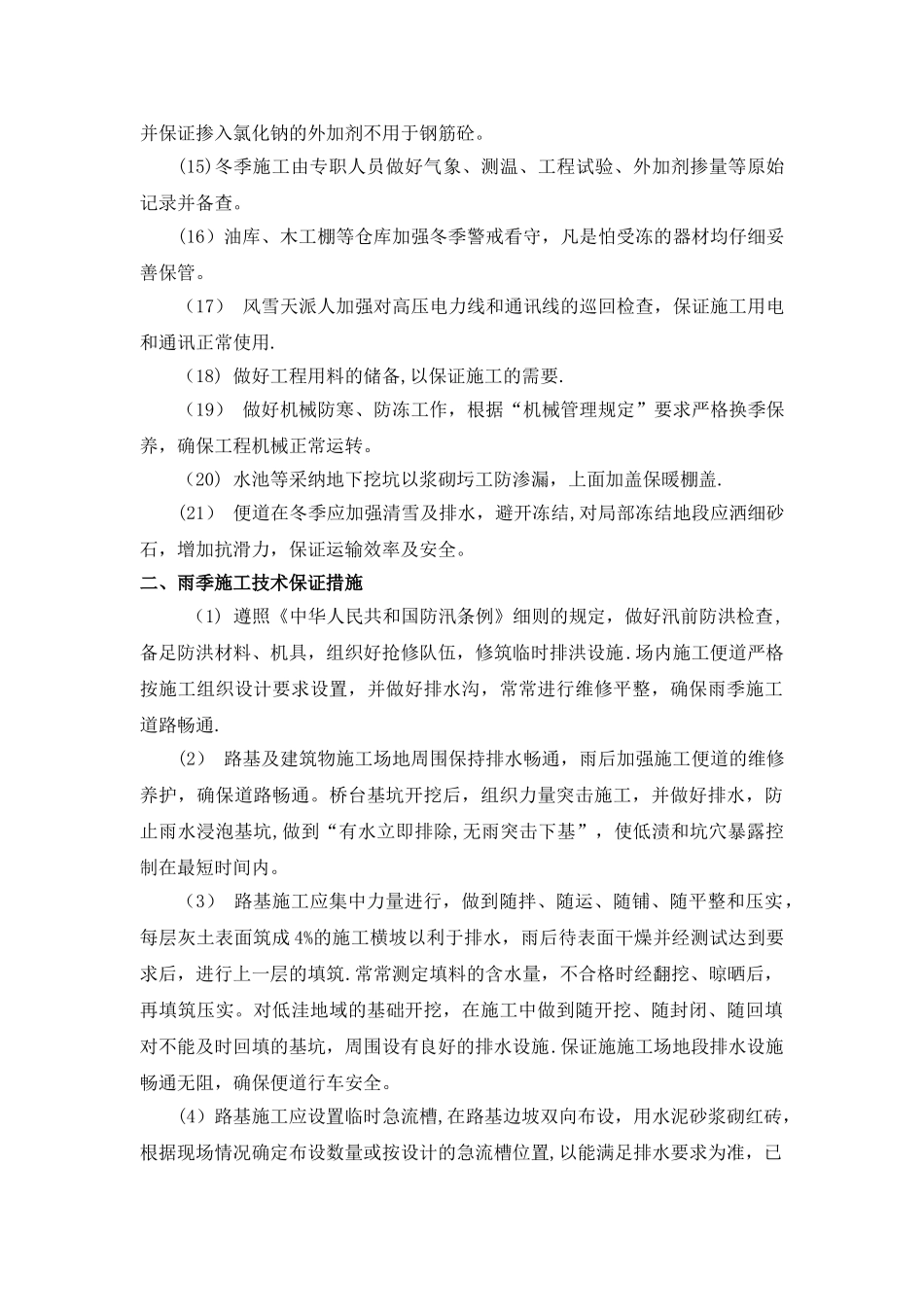

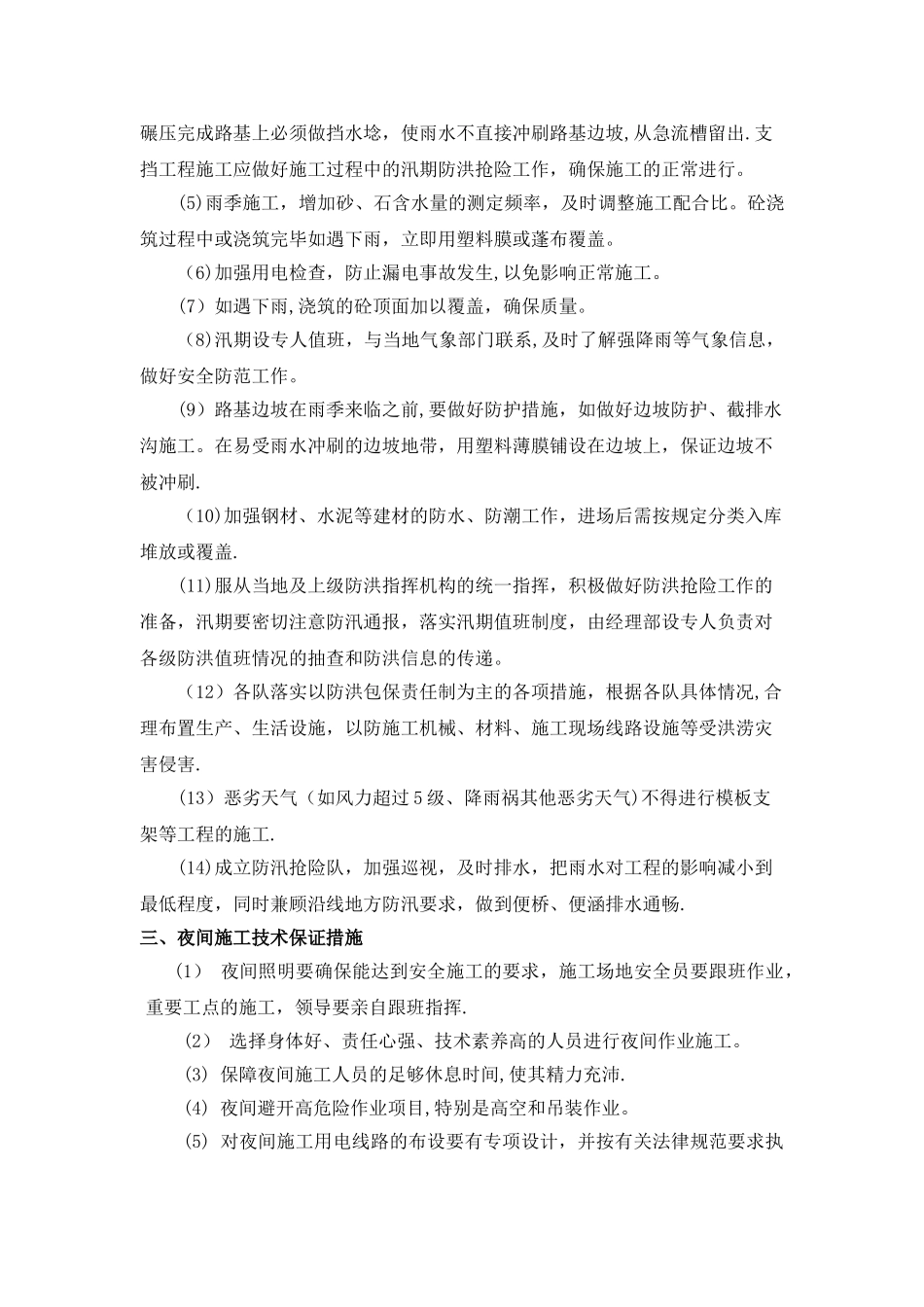

冬季、雨季及夜间施工技术保证措施一、冬季施工技术保证措施(1) 当施工场地昼夜平均气温低于+5℃,砼工程按冬季施工办理。(2)为保证冬季正常施工,在拌合站旁设锅炉房烧热水拌制砼,拌合站设保温棚,棚内用煤炉加温,砂石料进行覆盖,避开雪团、冰块掺入砂石料中.(3) 冬季条件下灌注的砼做好保温措施,使其在遭受冻结之前其强度不低于设计标号的 30%,也不低于 5Mpa.在充水冻融条件下使用的砼部件,保证其开始受冻时的强度不得低于设计标号 70%。(4) 水管尽量埋设在地面冻结深度以下,埋设用保温材料保温,避开冻裂,保证施工用水。(5) 加强冬季备料意识,特别是砂、碎石储备。(6) 砂石骨料尽量在进入冬季之前开采、筛选完毕,并保持干燥状态,骨料在存放中严格清除所有冰膜雪团。(7) 冬季拌合砼时,为节约防寒材料和防寒时间,选用较小的水灰比和较低的坍落度,以减少拌合用水量.(8) 冬季施工砼,砂、石、骨料和水泥严格保持在 0℃以上,拌合用水控制在 5℃以上,拌合处作好防寒措施.(9) 所有圬工作业中做好保温工作,使其在任何情况下不低于+5℃以上。受冻的砼或砂浆则弃之不用,严禁用热水化开已冻结的砂浆砌筑。(10) 砌体或砼强度未达设计强度的 70%之前,做好遮盖与保温,使之不受冻害。(11) 圬工施作后,及时加强覆盖保温:温度低于+5℃时不再洒水养护,实行蒸汽法等加热保温养护措施。(制梁采纳蒸汽养护)(12) 砌体砌筑前仔细清除砌石表面,达到无冰膜和污垢后再使用。(13) 冬季施工对圬工拌料采纳预先加热法.水和砂石骨料的加热温度可根据灌注温度和砼在拌合、运输、灌注时的热量散失综合考虑,通过计算和实际试拌结果确定。施工中,保证砂石骨料加热温度不高于 60℃,水加热温度不高于 80℃。如用温度高于 80℃的水时,将水和砂石先行拌匀,再加水泥,以免水泥与热水直接接触,不得对水泥加热。(14) 防冻砼和砂浆掺入外加剂时先报请监理工程师批准,再按规定掺入,并保证掺入氯化钠的外加剂不用于钢筋砼。(15)冬季施工由专职人员做好气象、测温、工程试验、外加剂掺量等原始记录并备查。(16)油库、木工棚等仓库加强冬季警戒看守,凡是怕受冻的器材均仔细妥善保管。(17) 风雪天派人加强对高压电力线和通讯线的巡回检查,保证施工用电和通讯正常使用.(18) 做好工程用料的储备,以保证施工的需要.(19) 做好机械防寒、防冻工作,根据“机械管理规定”要求严格换季保养,确保工程机械正常运转。(20) ...
