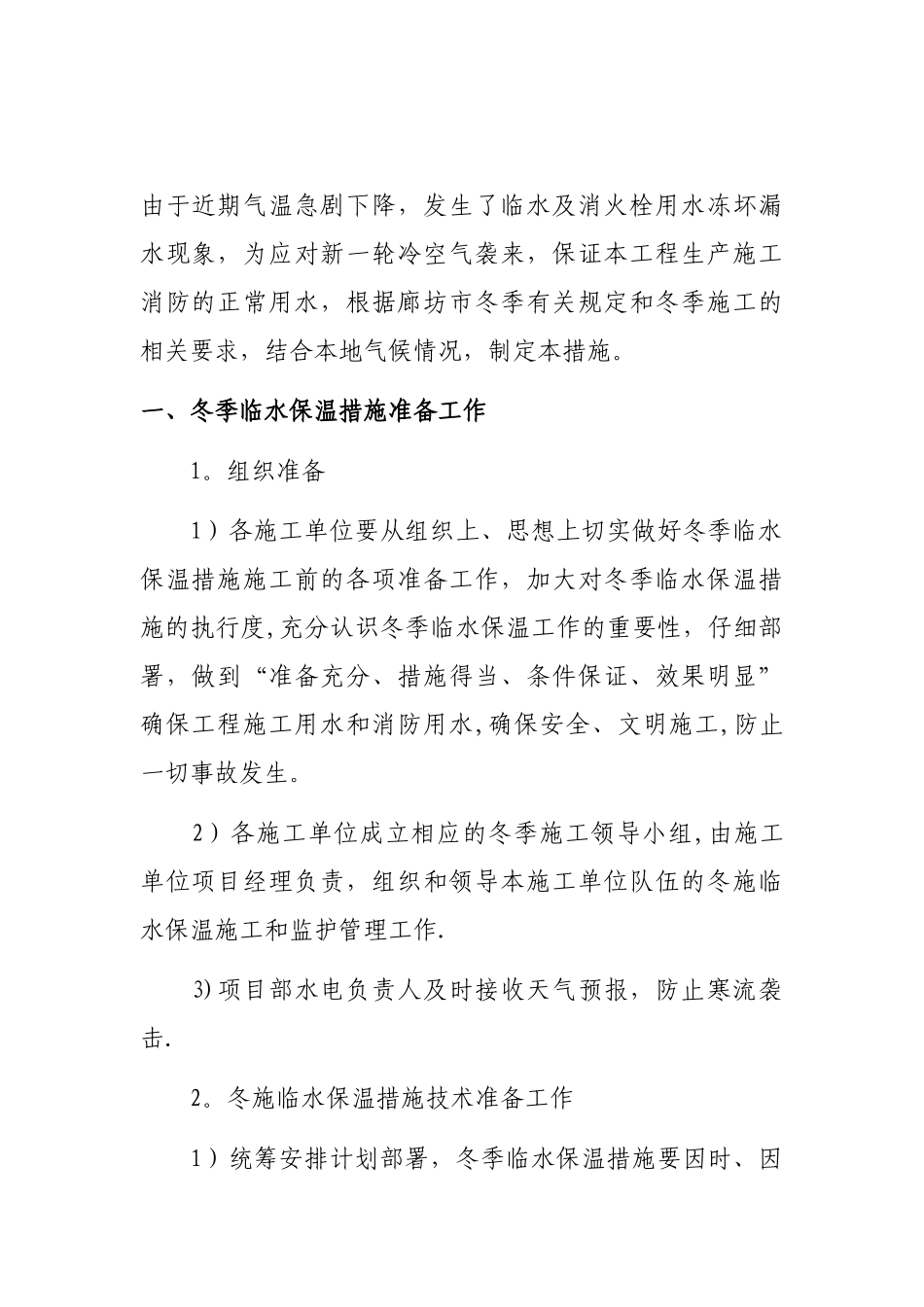

冬季临水保温措施方案廊坊市北昌回迁安置工程项目经理部由于近期气温急剧下降,发生了临水及消火栓用水冻坏漏水现象,为应对新一轮冷空气袭来,保证本工程生产施工消防的正常用水,根据廊坊市冬季有关规定和冬季施工的相关要求,结合本地气候情况,制定本措施
一、冬季临水保温措施准备工作 1
组织准备 1)各施工单位要从组织上、思想上切实做好冬季临水保温措施施工前的各项准备工作,加大对冬季临水保温措施的执行度,充分认识冬季临水保温工作的重要性,仔细部署,做到“准备充分、措施得当、条件保证、效果明显”确保工程施工用水和消防用水,确保安全、文明施工,防止一切事故发生
2)各施工单位成立相应的冬季施工领导小组,由施工单位项目经理负责,组织和领导本施工单位队伍的冬施临水保温施工和监护管理工作
3)项目部水电负责人及时接收天气预报,防止寒流袭击

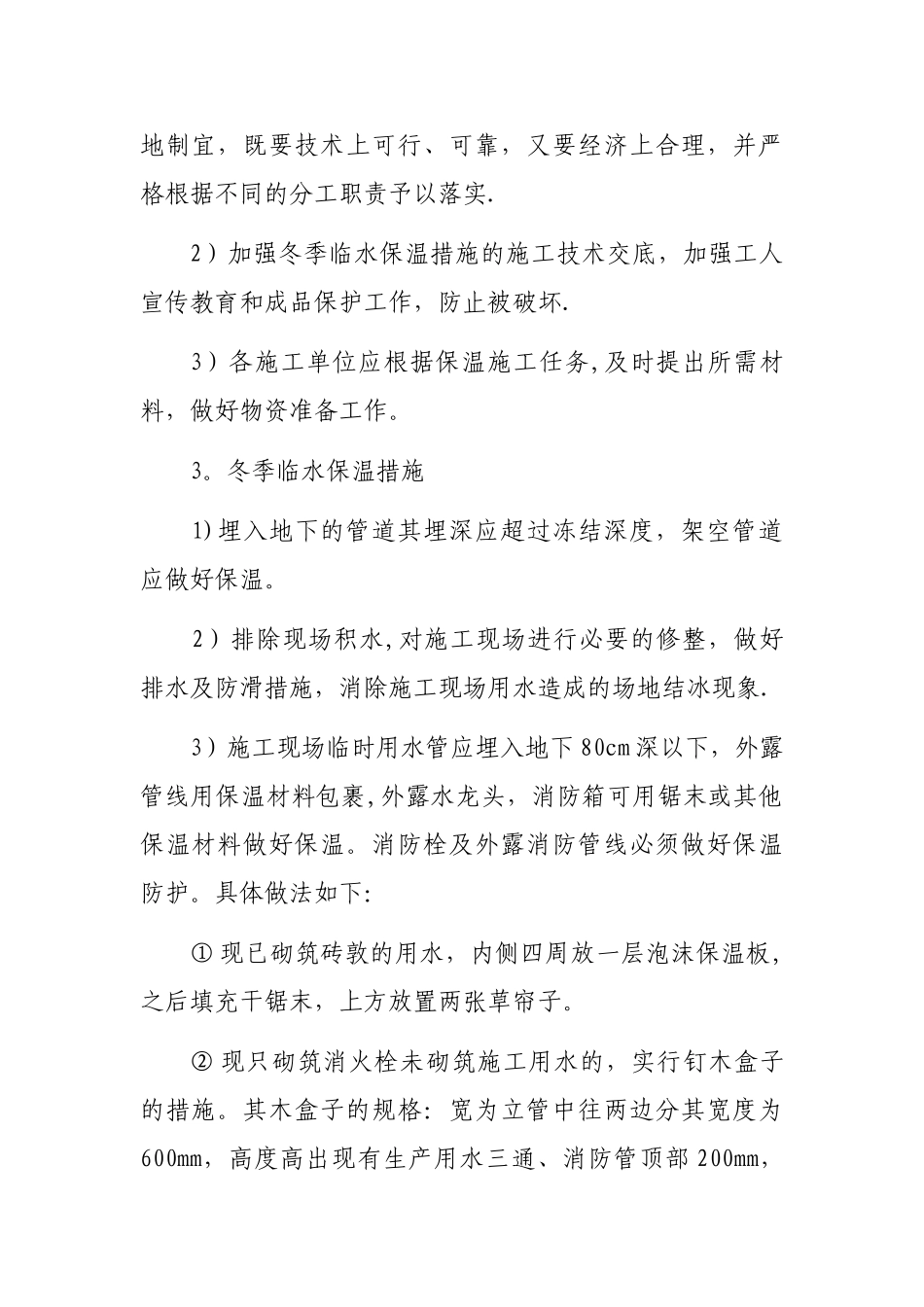

冬施临水保温措施技术准备工作 1)统筹安排计划部署,冬季临水保温措施要因时、因地制宜,既要技术上可行、可靠,又要经济上合理,并严格根据不同的分工职责予以落实
2)加强冬季临水保温措施的施工技术交底,加强工人宣传教育和成品保护工作,防止被破坏
3)各施工单位应根据保温施工任务,及时提出所需材料,做好物资准备工作
冬季临水保温措施 1)埋入地下的管道其埋深应超过冻结深度,架空管道应做好保温
2)排除现场积水,对施工现场进行必要的修整,做好排水及防滑措施,消除施工现场用水造成的场地结冰现象
3)施工现场临时用水管应埋入地下 80cm 深以下,外露管线用保温材料包裹,外露水龙头,消防箱可用锯末或其他保温材料做好保温
消防栓及外露消防管线必须做好保温防护
具体做法如下:① 现已砌筑砖敦的用水,内侧四周放一层泡沫保温板,之后填充干锯末,上方放置两张草帘子
② 现只砌筑消火栓未砌筑施工用水的,实行钉木盒子的措施
其木盒子的规格:宽为立管中往两边分其宽度为6
