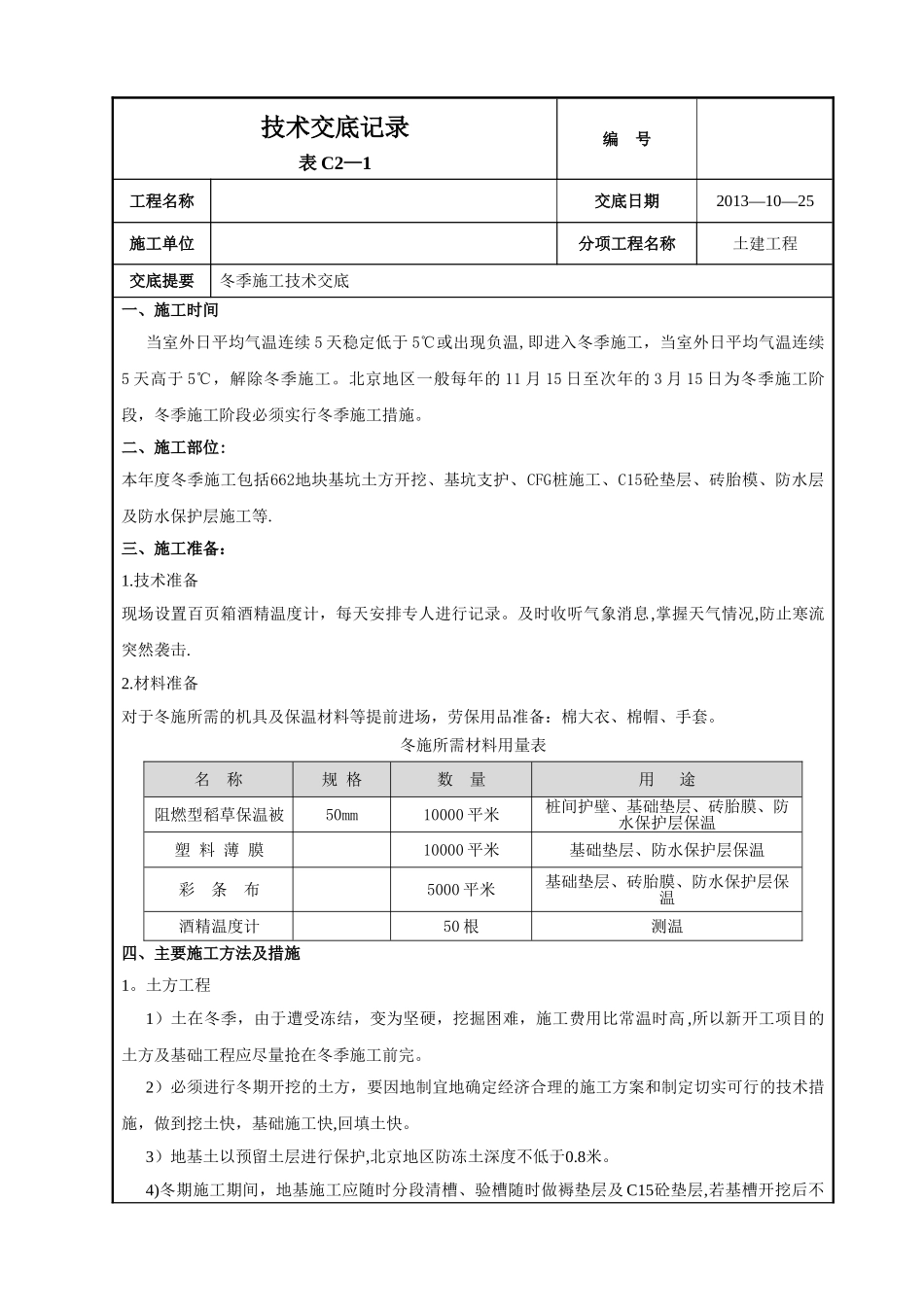

技术交底记录表 C2—1编 号工程名称交底日期2013—10—25施工单位分项工程名称土建工程交底提要冬季施工技术交底一、施工时间当室外日平均气温连续 5 天稳定低于 5℃或出现负温,即进入冬季施工,当室外日平均气温连续5 天高于 5℃,解除冬季施工
北京地区一般每年的 11 月 15 日至次年的 3 月 15 日为冬季施工阶段,冬季施工阶段必须实行冬季施工措施
二、施工部位:本年度冬季施工包括662地块基坑土方开挖、基坑支护、CFG桩施工、C15砼垫层、砖胎模、防水层及防水保护层施工等

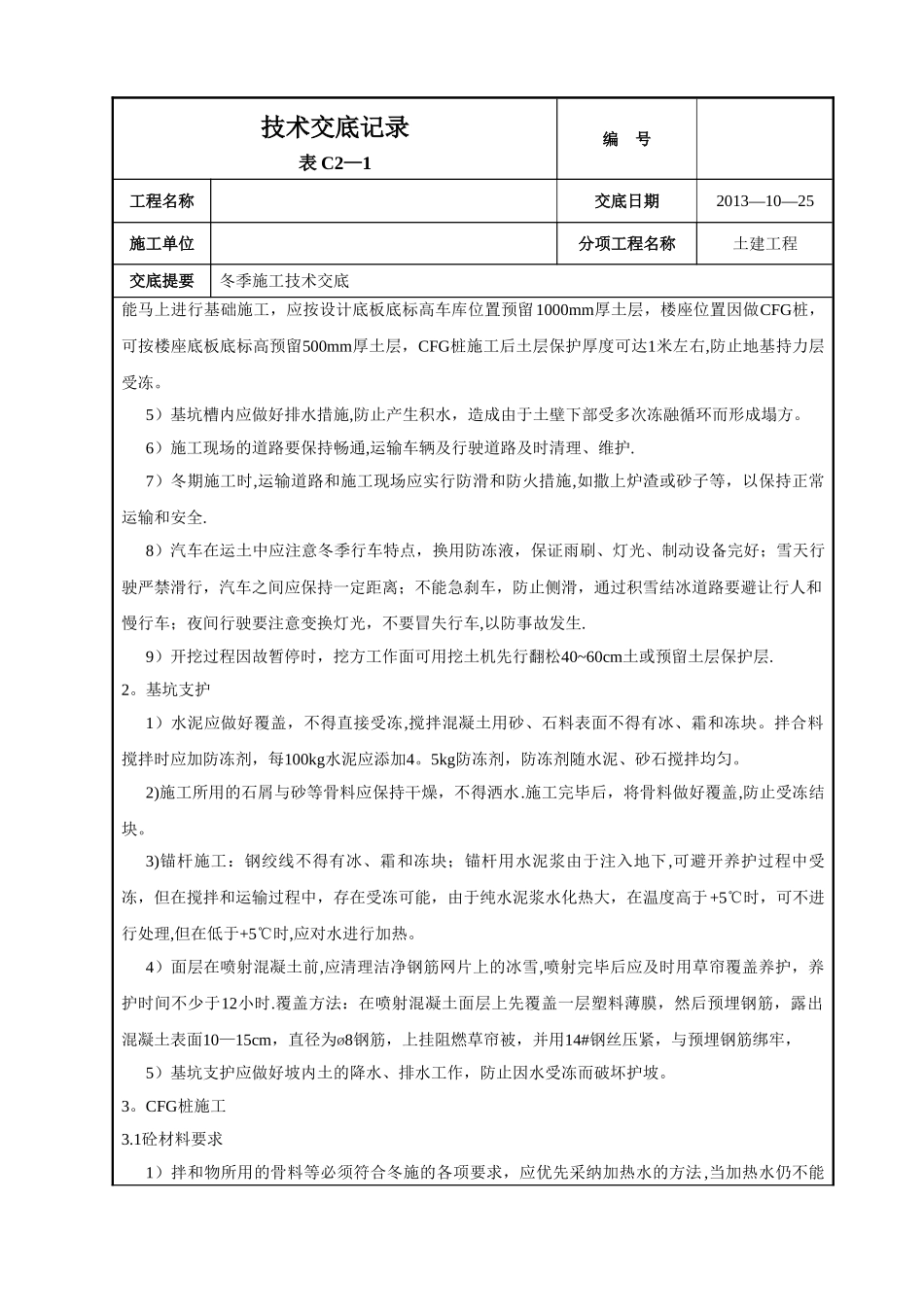

三、施工准备:1
技术准备现场设置百页箱酒精温度计,每天安排专人进行记录
及时收听气象消息,掌握天气情况,防止寒流突然袭击
材料准备对于冬施所需的机具及保温材料等提前进场,劳保用品准备:棉大衣、棉帽、手套
冬施所需材料用量表名 称规 格数 量用 途阻燃型稻草保温被50mm10000 平米桩间护壁、基础垫层、砖胎膜、防水保护层保温塑 料 薄 膜10000 平米基础垫层、防水保护层保温彩 条 布5000 平米基础垫层、砖胎膜、防水保护层保温酒精温度计50 根测温四、主要施工方法及措施1
土方工程1)土在冬季,由于遭受冻结,变为坚硬,挖掘困难,施工费用比常温时高 ,所以新开工项目的土方及基础工程应尽量抢在冬季施工前完
2)必须进行冬期开挖的土方,要因地制宜地确定经济合理的施工方案和制定切实可行的技术措施,做到挖土快,基础施工快,回填土快
3)地基土以预留土层进行保护,北京地区防冻土深度不低于0

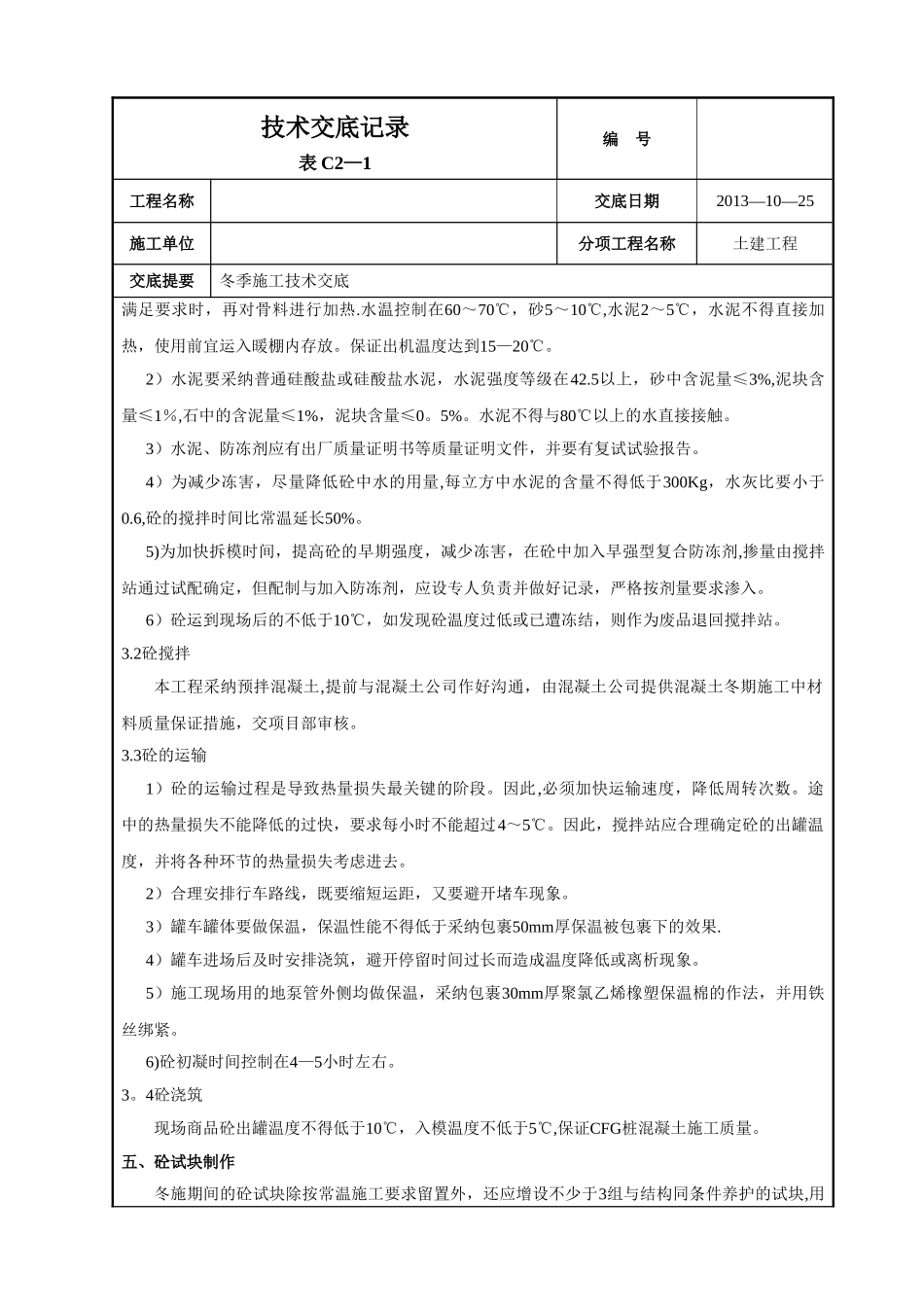

4)冬期施工期间,地基施工应随时分段清槽、验槽随时做褥垫层及 C15砼垫层,若基槽开挖后不技术交底记录表 C2—1编 号工程名称交底日期2013—10—25施工单位分项工程名称土建工程交底提要冬季施工技术交底能马上进行基础施工,应按设计底板底标高车库位置预留1000mm厚土层,楼座位置因做CFG
