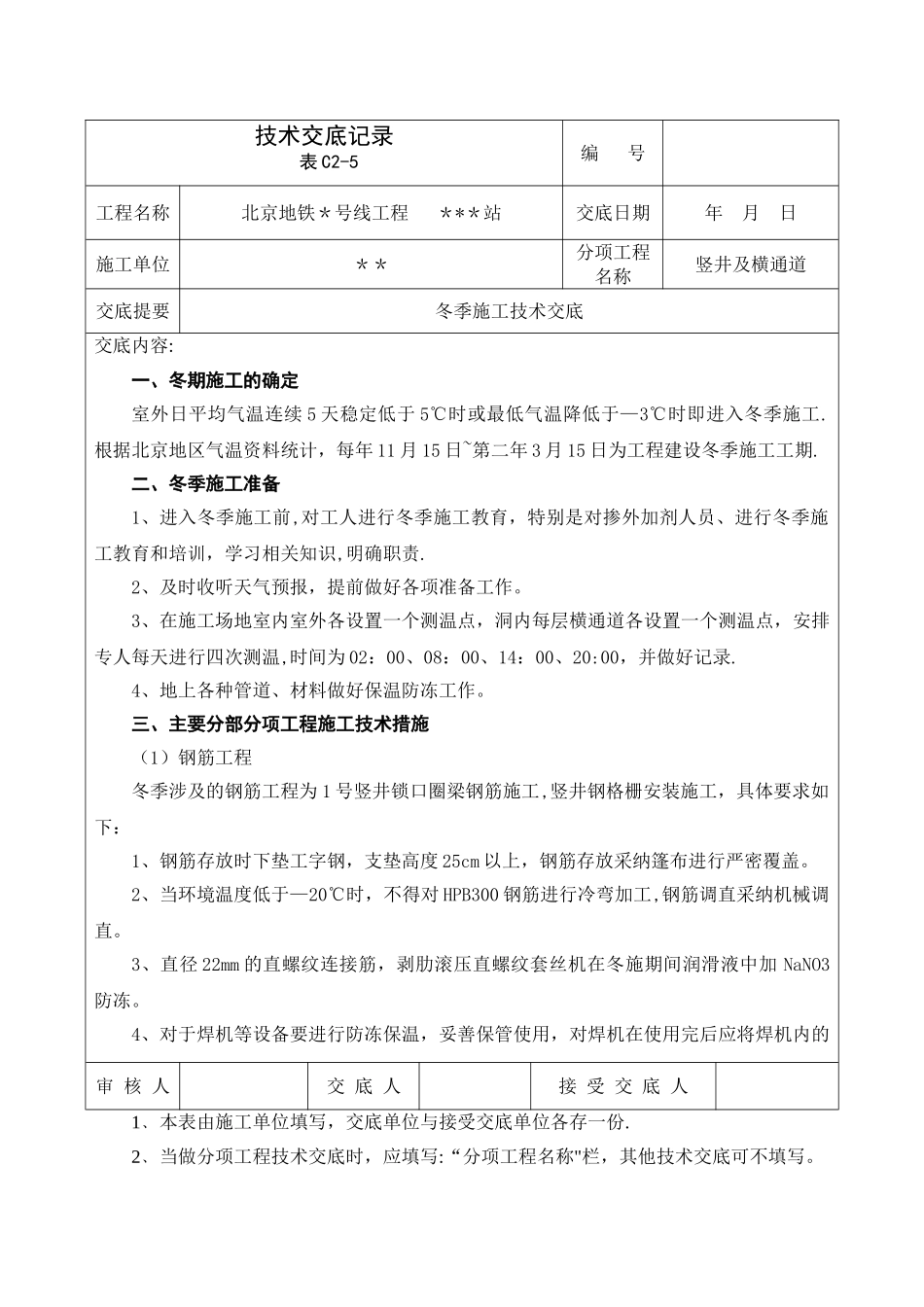

技术交底记录 表 C2-5编 号工程名称北京地铁*号线工程 ***站交底日期年 月 日施工单位**分项工程名称竖井及横通道交底提要冬季施工技术交底交底内容:一、冬期施工的确定室外日平均气温连续 5 天稳定低于 5℃时或最低气温降低于—3℃时即进入冬季施工
根据北京地区气温资料统计,每年 11 月 15 日~第二年 3 月 15 日为工程建设冬季施工工期
二、冬季施工准备1、进入冬季施工前,对工人进行冬季施工教育,特别是对掺外加剂人员、进行冬季施工教育和培训,学习相关知识,明确职责
2、及时收听天气预报,提前做好各项准备工作
3、在施工场地室内室外各设置一个测温点,洞内每层横通道各设置一个测温点,安排专人每天进行四次测温,时间为 02:00、08:00、14:00、20:00,并做好记录
4、地上各种管道、材料做好保温防冻工作
三、主要分部分项工程施工技术措施(1)钢筋工程冬季涉及的钢筋工程为 1 号竖井锁口圈梁钢筋施工,竖井钢格栅安装施工,具体要求如下:1、钢筋存放时下垫工字钢,支垫高度 25cm 以上,钢筋存放采纳篷布进行严密覆盖
2、当环境温度低于—20℃时,不得对 HPB300 钢筋进行冷弯加工,钢筋调直采纳机械调直
3、直径 22mm 的直螺纹连接筋,剥肋滚压直螺纹套丝机在冬施期间润滑液中加 NaNO3防冻
4、对于焊机等设备要进行防冻保温,妥善保管使用,对焊机在使用完后应将焊机内的审 核 人交 底 人接 受 交 底 人1﹑本表由施工单位填写,交底单位与接受交底单位各存一份
2﹑当做分项工程技术交底时,应填写:“分项工程名称"栏,其他技术交底可不填写

技术交底记录 表 C2—5编 号工程名称北京地铁*号线工程 ***站交底日期年 月 日施工单位**分项工程名称竖井及横通道交底提要冬季施工技术交底交底内容:冷却水放净,防止冷却水管结冰冻裂或堵塞

5、冬期进行钢筋焊接
