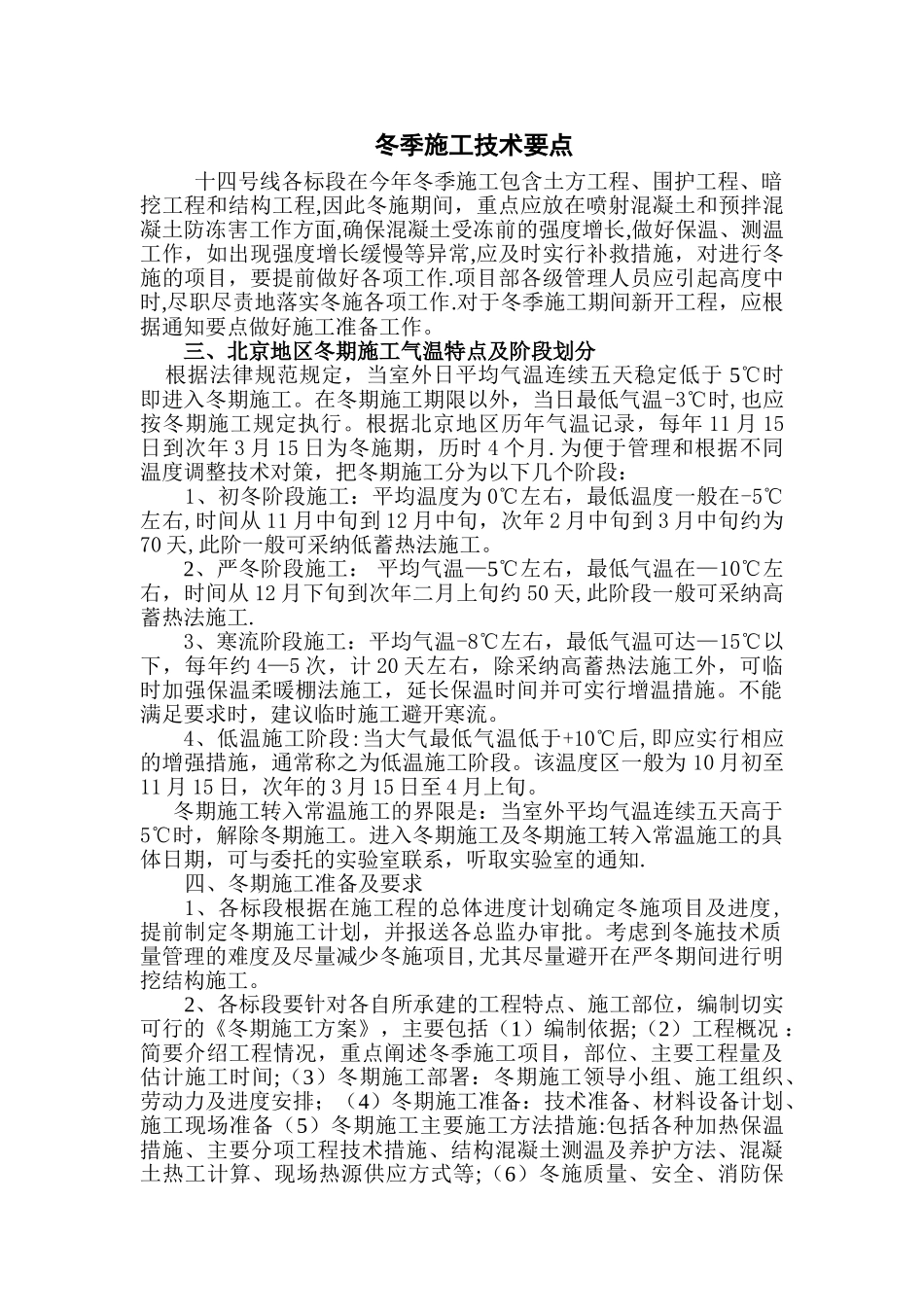

冬季施工技术要点十四号线各标段在今年冬季施工包含土方工程、围护工程、暗挖工程和结构工程,因此冬施期间,重点应放在喷射混凝土和预拌混凝土防冻害工作方面,确保混凝土受冻前的强度增长,做好保温、测温工作,如出现强度增长缓慢等异常,应及时实行补救措施,对进行冬施的项目,要提前做好各项工作.项目部各级管理人员应引起高度中时,尽职尽责地落实冬施各项工作.对于冬季施工期间新开工程,应根据通知要点做好施工准备工作。三、北京地区冬期施工气温特点及阶段划分 根据法律规范规定,当室外日平均气温连续五天稳定低于 5℃时即进入冬期施工。在冬期施工期限以外,当日最低气温-3℃时,也应按冬期施工规定执行。根据北京地区历年气温记录,每年 11 月 15日到次年 3 月 15 日为冬施期,历时 4 个月.为便于管理和根据不同温度调整技术对策,把冬期施工分为以下几个阶段: 1、初冬阶段施工:平均温度为 0℃左右,最低温度一般在-5℃左右,时间从 11 月中旬到 12 月中旬,次年 2 月中旬到 3 月中旬约为70 天,此阶一般可采纳低蓄热法施工。2、严冬阶段施工: 平均气温—5℃左右,最低气温在—10℃左右,时间从 12 月下旬到次年二月上旬约 50 天,此阶段一般可采纳高蓄热法施工.3、寒流阶段施工:平均气温-8℃左右,最低气温可达—15℃以下,每年约 4—5 次,计 20 天左右,除采纳高蓄热法施工外,可临时加强保温柔暖棚法施工,延长保温时间并可实行增温措施。不能满足要求时,建议临时施工避开寒流。4、低温施工阶段:当大气最低气温低于+10℃后,即应实行相应的增强措施,通常称之为低温施工阶段。该温度区一般为 10 月初至11 月 15 日,次年的 3 月 15 日至 4 月上旬。 冬期施工转入常温施工的界限是:当室外平均气温连续五天高于5℃时,解除冬期施工。进入冬期施工及冬期施工转入常温施工的具体日期,可与委托的实验室联系,听取实验室的通知.四、冬期施工准备及要求1、各标段根据在施工程的总体进度计划确定冬施项目及进度,提前制定冬期施工计划,并报送各总监办审批。考虑到冬施技术质量管理的难度及尽量减少冬施项目,尤其尽量避开在严冬期间进行明挖结构施工。2、各标段要针对各自所承建的工程特点、施工部位,编制切实可行的《冬期施工方案》,主要包括(1)编制依据;(2)工程概况 :简要介绍工程情况,重点阐述冬季施工项目,部位、主要工程量及估计施工时间;(3)冬期施工部署:冬期施工领导小组、...
