按规定,当室外日平均气温连续 5 天稳定低于 5℃时,工程建设即进入冬期施工
(在反复冻融地区,昼夜平均温度在-3℃以下,连续 10 天以上时,道路工程即进入冬期施工
)冬期将至,气温越来越低,即将进入冬期施工,分公司、子公司、项目部根据本单位实际情况,应提前做好准备工作,制定相应的冬期施工技术措施
(包括施工工艺、人员组织、机械设备、材料、施工安全及环境保护)以确保工程进度、施工质量和安全
现将集团公司本年度的冬期施工技术措施下发,望各部门、项目部、分公司参照执行
(一)土方工程1、冬期土方开挖不能连续施工时,应在基槽(坑)底标高以上预留土层,并覆盖保温材料保温
冻土层开挖时,开挖到未冻土后,应连续作业,分层开挖,中间停顿时间较长时,应在表面覆盖保温,避开重复被冻
挖方边坡不应一次挖到设计线,应预留 30㎝厚台阶,待到正常施工季节再削去预留台阶,达到设计边坡
4、冬期施工尽可能不安排土方回填,必须施工时,填方前应消除基底冰雪及杂物,填方边坡的表层 100cm 以内,不得采纳含有冻土块的土填筑;整个填方上层部位应用未冻的或透气性好的土方回填,其厚度应符合设计要求
冬期填方每层铺土厚度应比常温施工时减少 20%~25%,预留沉陷量应比常温施工时增加,当采纳人工夯实时,每层铺土厚度不得超过 20cm,夯实厚度宜为10~15cm
5、室外基坑、基槽或管沟使用含有冻土块的土回填时,冻土颗粒直径不得大于 150mm,含量不得超过 15%,且应均匀分布
管沟底以上 500mm 范围内不得使用含有冻土块的土回填,所回填部位,不得含有积水、冻块及杂物

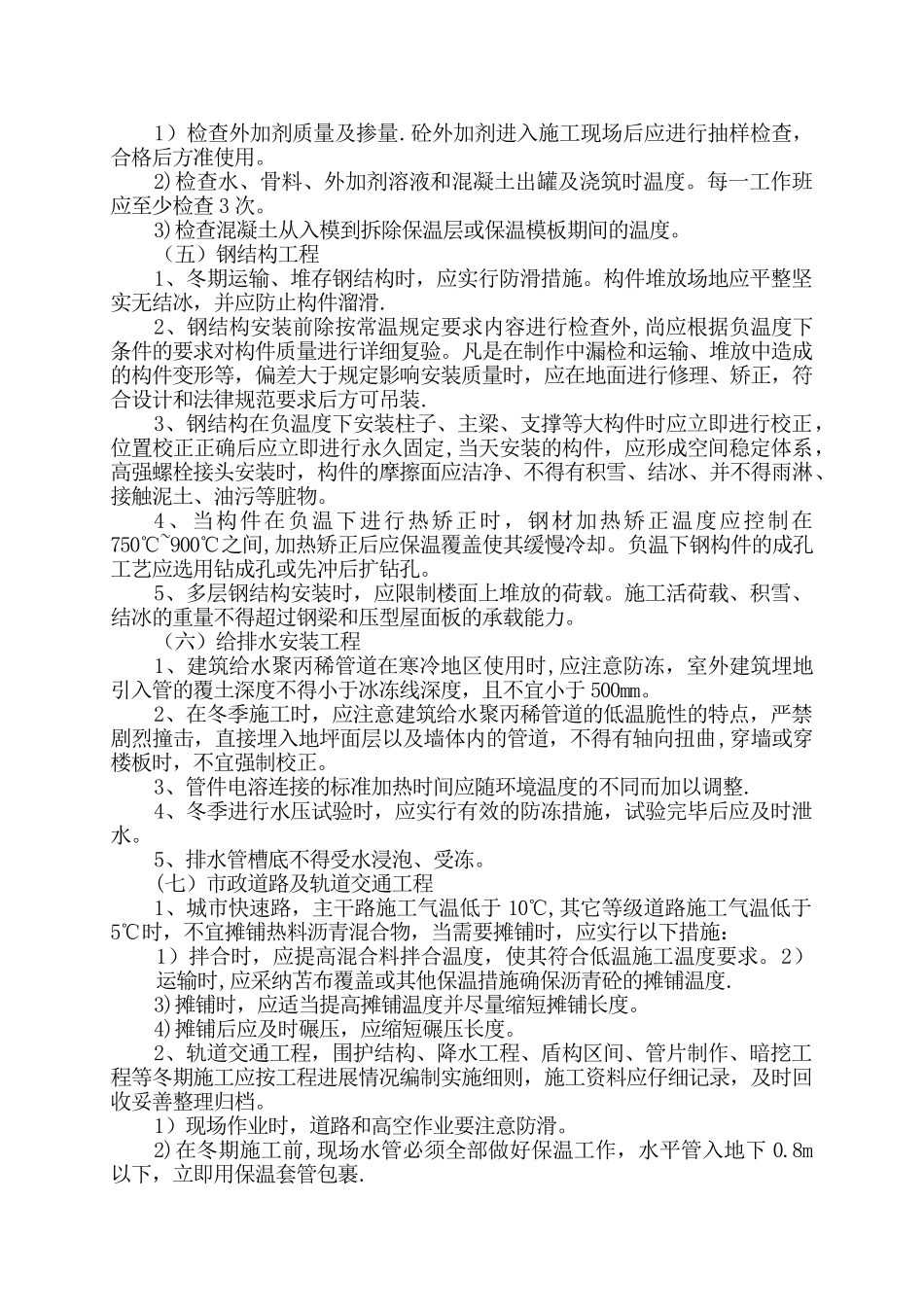

(二)基础施工1、在已冻结的地基土上施工挤土桩时,当冻土厚度超过 0
5m 时,冻土层宜采纳钻孔引桩(沉管)工艺, 引孔直径不易大于桩径 20mm
2、泥浆护壁成孔灌注桩在初冬或在春融期施工,泥浆温度不得低于 5℃,并不得掺氯盐防冻剂
