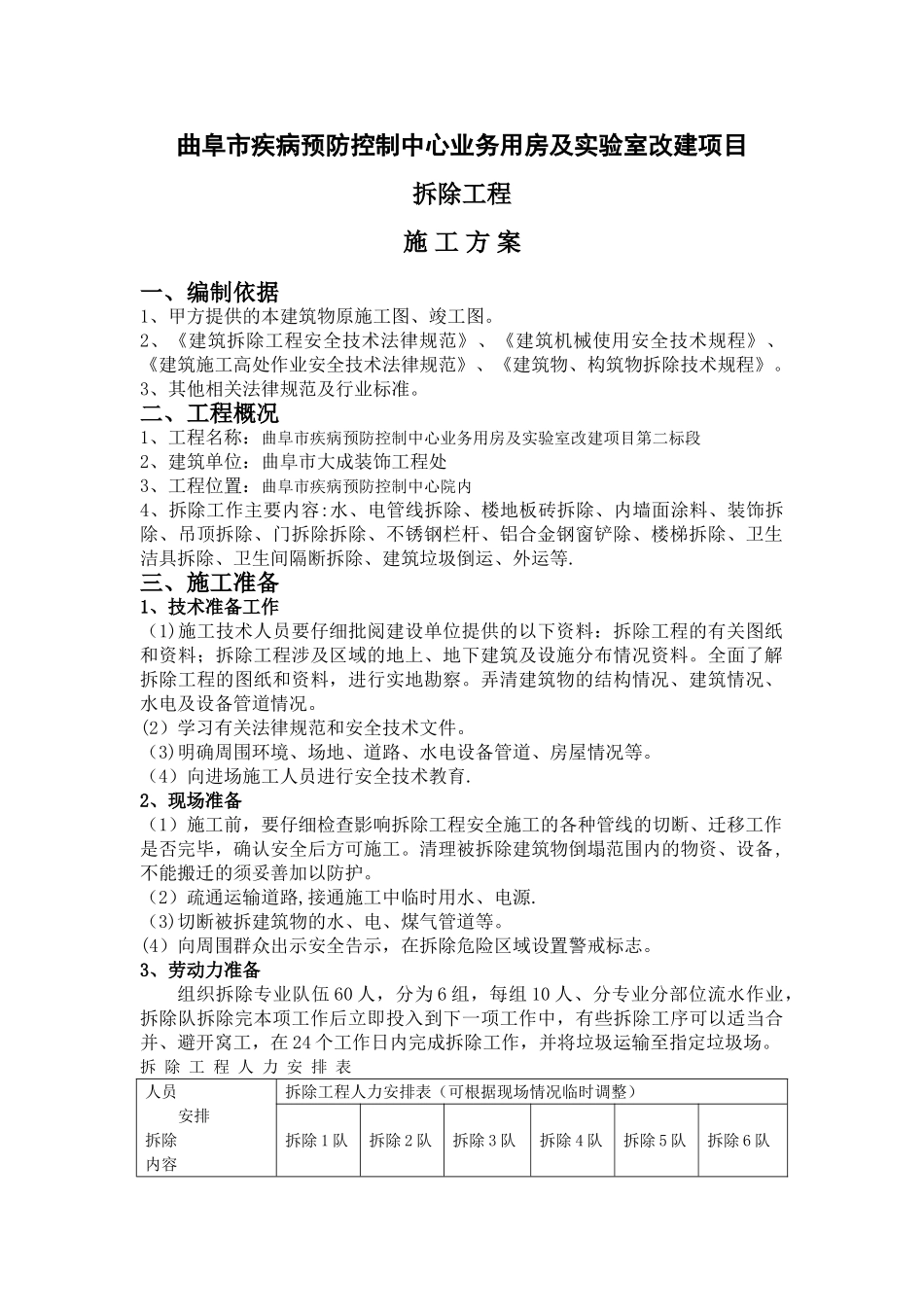

曲阜市疾病预防控制中心业务用房及实验室改建项目拆除工程施 工 方 案一、编制依据1、甲方提供的本建筑物原施工图、竣工图
2、《建筑拆除工程安全技术法律规范》、《建筑机械使用安全技术规程》、《建筑施工高处作业安全技术法律规范》、《建筑物、构筑物拆除技术规程》
3、其他相关法律规范及行业标准
二、工程概况1、工程名称:曲阜市疾病预防控制中心业务用房及实验室改建项目第二标段2、建筑单位:曲阜市大成装饰工程处3、工程位置:曲阜市疾病预防控制中心院内4、拆除工作主要内容:水、电管线拆除、楼地板砖拆除、内墙面涂料、装饰拆除、吊顶拆除、门拆除拆除、不锈钢栏杆、铝合金钢窗铲除、楼梯拆除、卫生洁具拆除、卫生间隔断拆除、建筑垃圾倒运、外运等
三、施工准备1、技术准备工作(1)施工技术人员要仔细批阅建设单位提供的以下资料:拆除工程的有关图纸和资料;拆除工程涉及区域的地上、地下建筑及设施分布情况资料
全面了解拆除工程的图纸和资料,进行实地勘察
弄清建筑物的结构情况、建筑情况、水电及设备管道情况
(2)学习有关法律规范和安全技术文件
(3)明确周围环境、场地、道路、水电设备管道、房屋情况等
(4)向进场施工人员进行安全技术教育
2、现场准备(1)施工前,要仔细检查影响拆除工程安全施工的各种管线的切断、迁移工作是否完毕,确认安全后方可施工
清理被拆除建筑物倒塌范围内的物资、设备,不能搬迁的须妥善加以防护
(2)疏通运输道路,接通施工中临时用水、电源
(3)切断被拆建筑物的水、电、煤气管道等
(4)向周围群众出示安全告示,在拆除危险区域设置警戒标志
3、劳动力准备组织拆除专业队伍 60 人,分为 6 组,每组 10 人、分专业分部位流水作业,拆除队拆除完本项工作后立即投入到下一项工作中,有些拆除工序可以适当合并、避开窝工,在 24 个工作日内完成拆除工作,并将垃圾运输至指定垃圾场

拆 除 工 程 人 力
