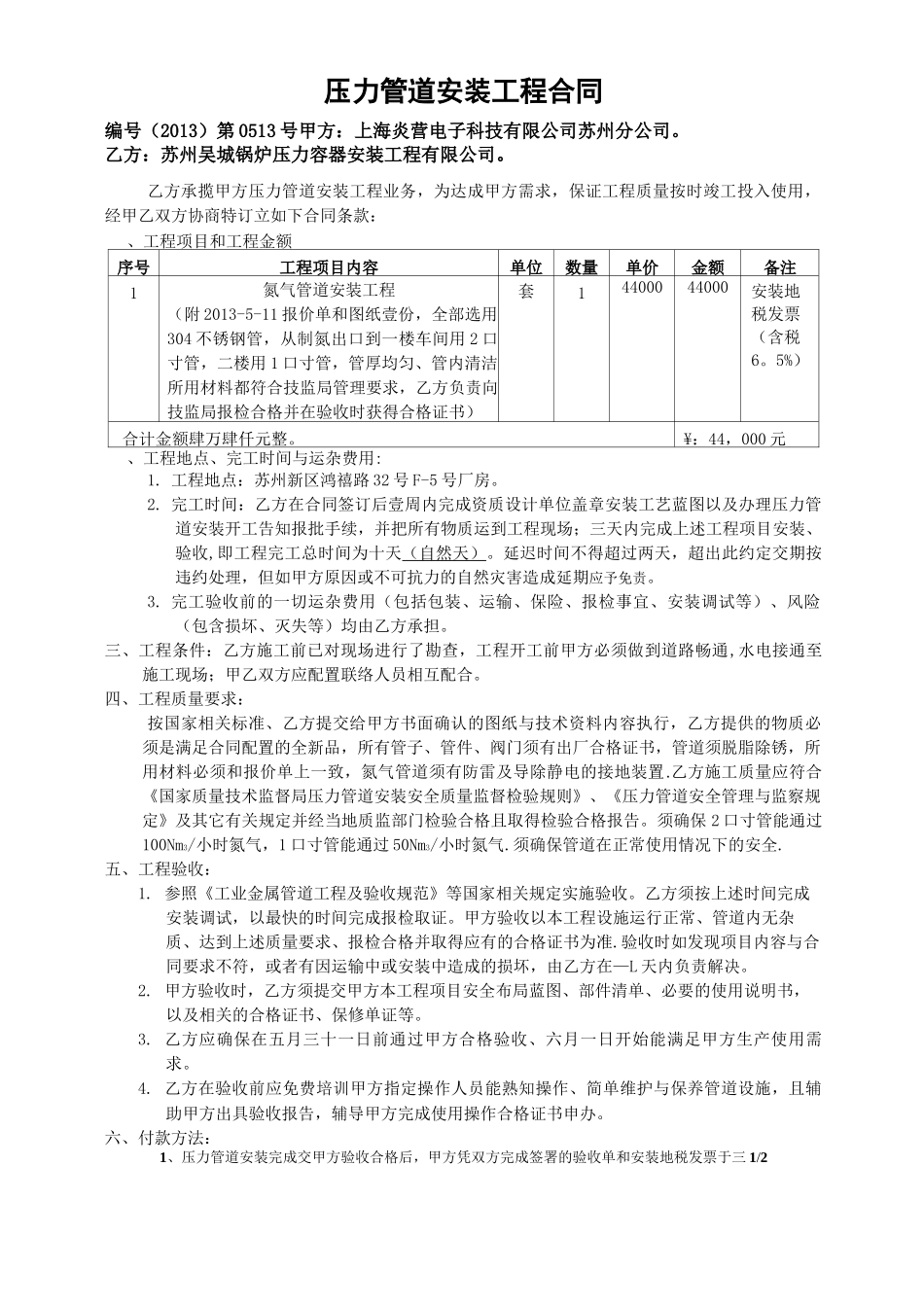

压力管道安装工程合同编号(2013)第0513号甲方:上海炎营电子科技有限公司苏州分公司
乙方:苏州吴城锅炉压力容器安装工程有限公司
乙方承揽甲方压力管道安装工程业务,为达成甲方需求,保证工程质量按时竣工投入使用,经甲乙双方协商特订立如下合同条款:、工程项目和工程金额序号工程项目内容单位数量单价金额备注1氮气管道安装工程(附2013-5-11报价单和图纸壹份,全部选用304不锈钢管,从制氮出口到一楼车间用2口寸管,二楼用1口寸管,管厚均匀、管内清洁所用材料都符合技监局管理要求,乙方负责向技监局报检合格并在验收时获得合格证书)套14400044000安装地税发票(含税6
5%)合计金额肆万肆仟元整
¥:44,000元、工程地点、完工时间与运杂费用:1
工程地点:苏州新区鸿禧路32号F-5号厂房
完工时间:乙方在合同签订后壹周内完成资质设计单位盖章安装工艺蓝图以及办理压力管道安装开工告知报批手续,并把所有物质运到工程现场;三天内完成上述工程项目安装、验收,即工程完工总时间为十天(自然天)
延迟时间不得超过两天,超出此约定交期按违约处理,但如甲方原因或不可抗力的自然灾害造成延期应予免责
完工验收前的一切运杂费用(包括包装、运输、保险、报检事宜、安装调试等)、风险(包含损坏、灭失等)均由乙方承担
三、工程条件:乙方施工前已对现场进行了勘查,工程开工前甲方必须做到道路畅通,水电接通至施工现场;甲乙双方应配置联络人员相互配合
四、工程质量要求:按国家相关标准、乙方提交给甲方书面确认的图纸与技术资料内容执行,乙方提供的物质必须是满足合同配置的全新品,所有管子、管件、阀门须有出厂合格证书,管道须脱脂除锈,所用材料必须和报价单上一致,氮气管道须有防雷及导除静电的接地装置

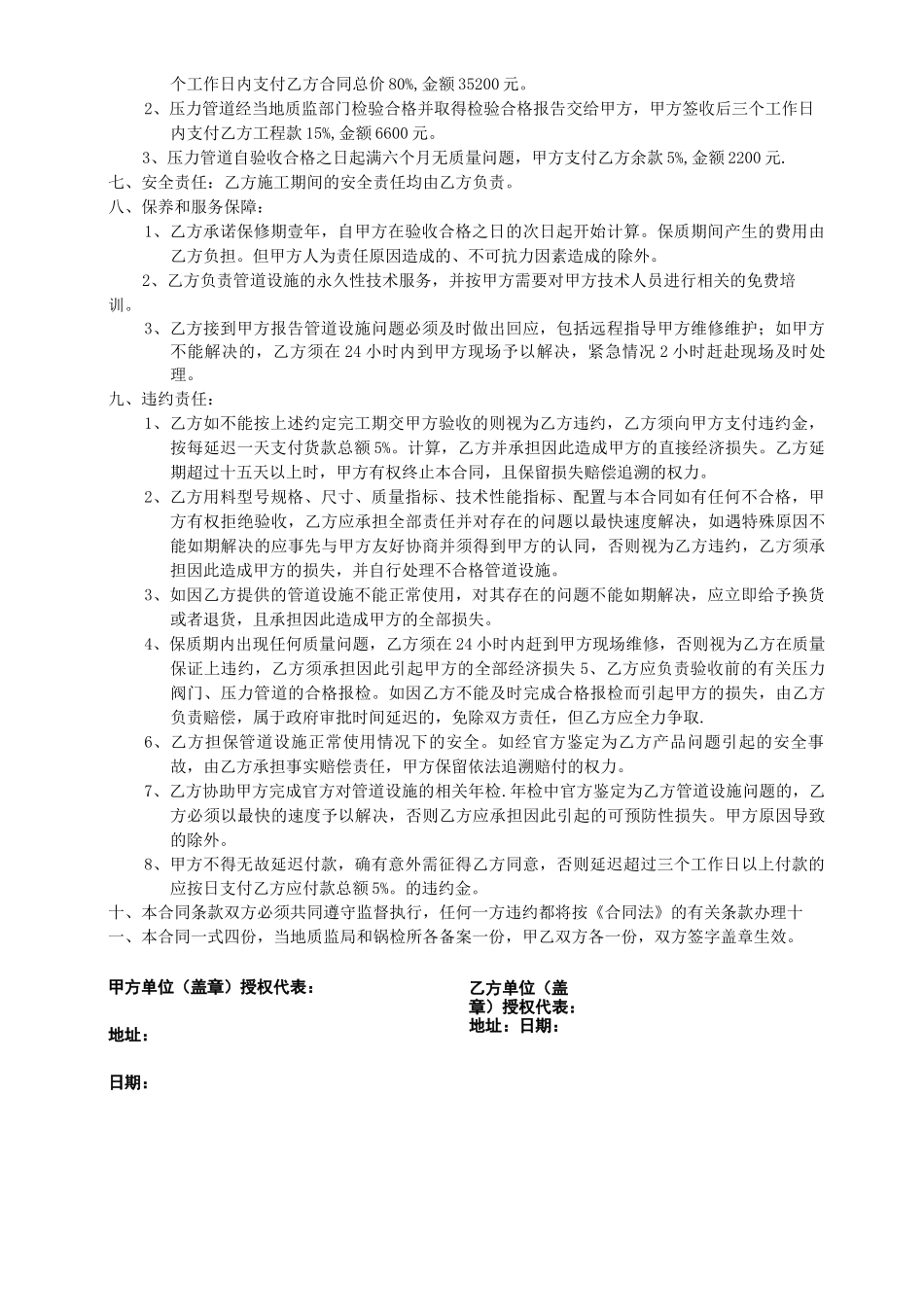

乙方施工质量应符合《国家质量技术监督局压力管道安装安全质量监督检验规则》、《压力管道安全管理与监察规定》及其它有关
