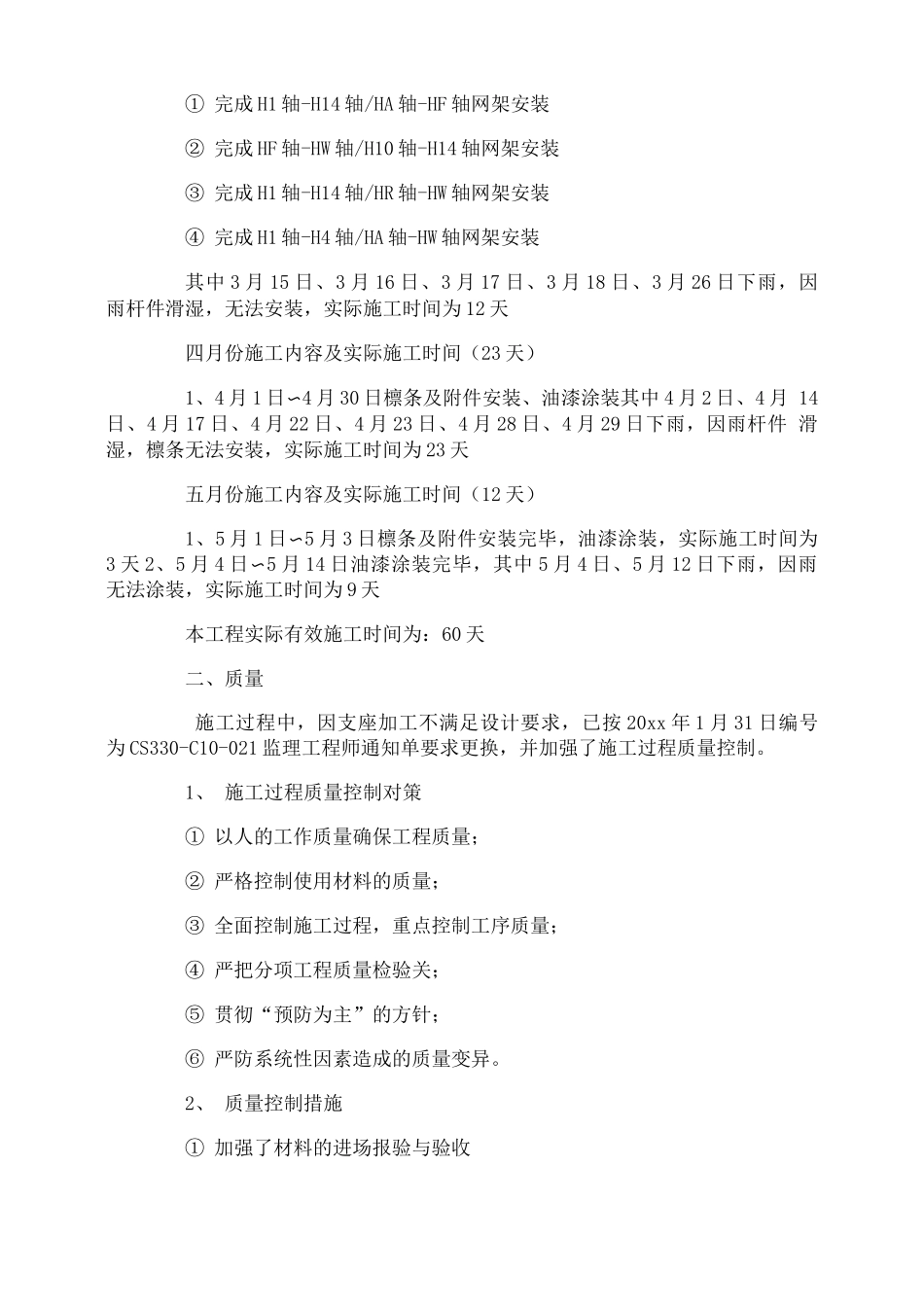

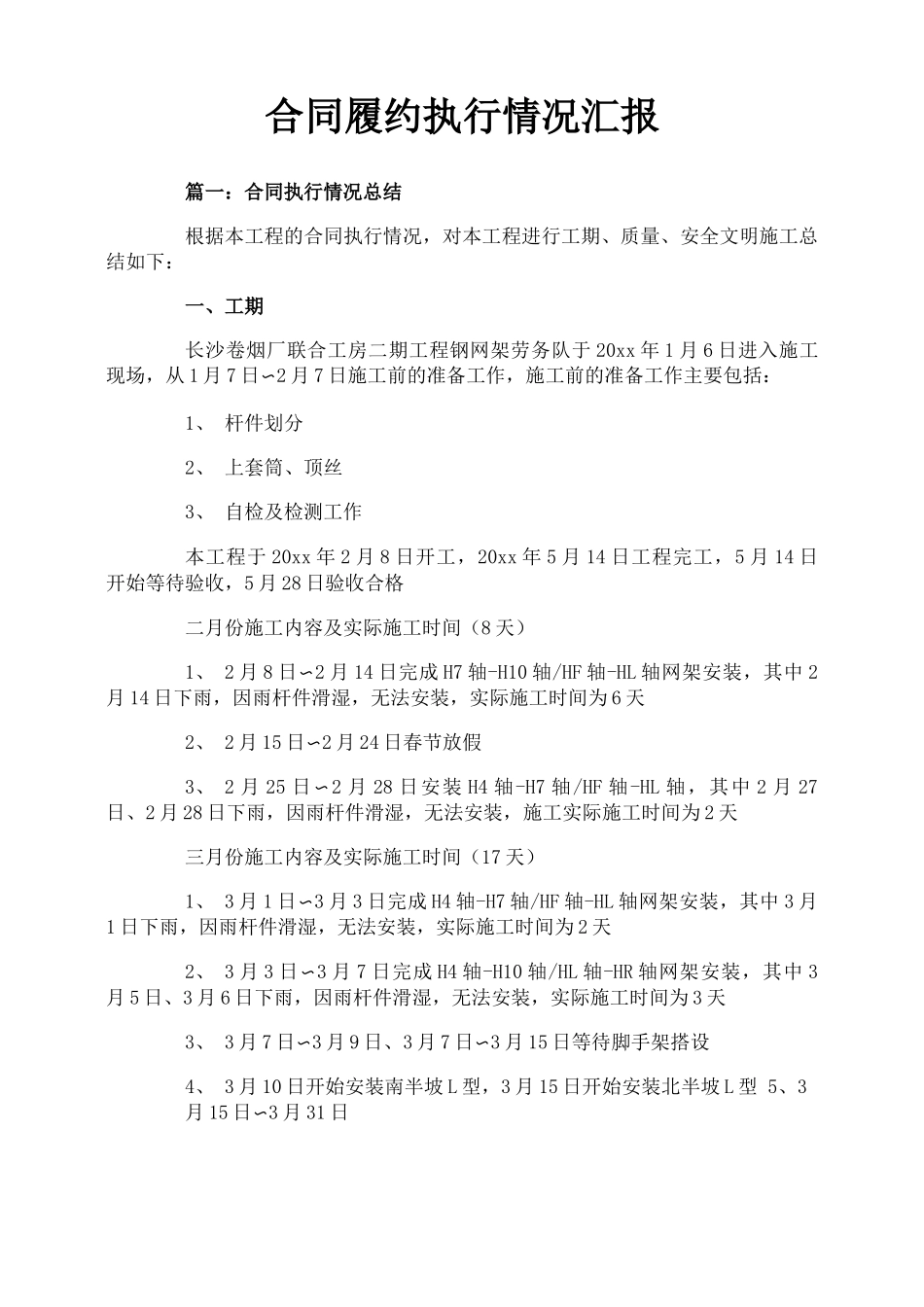

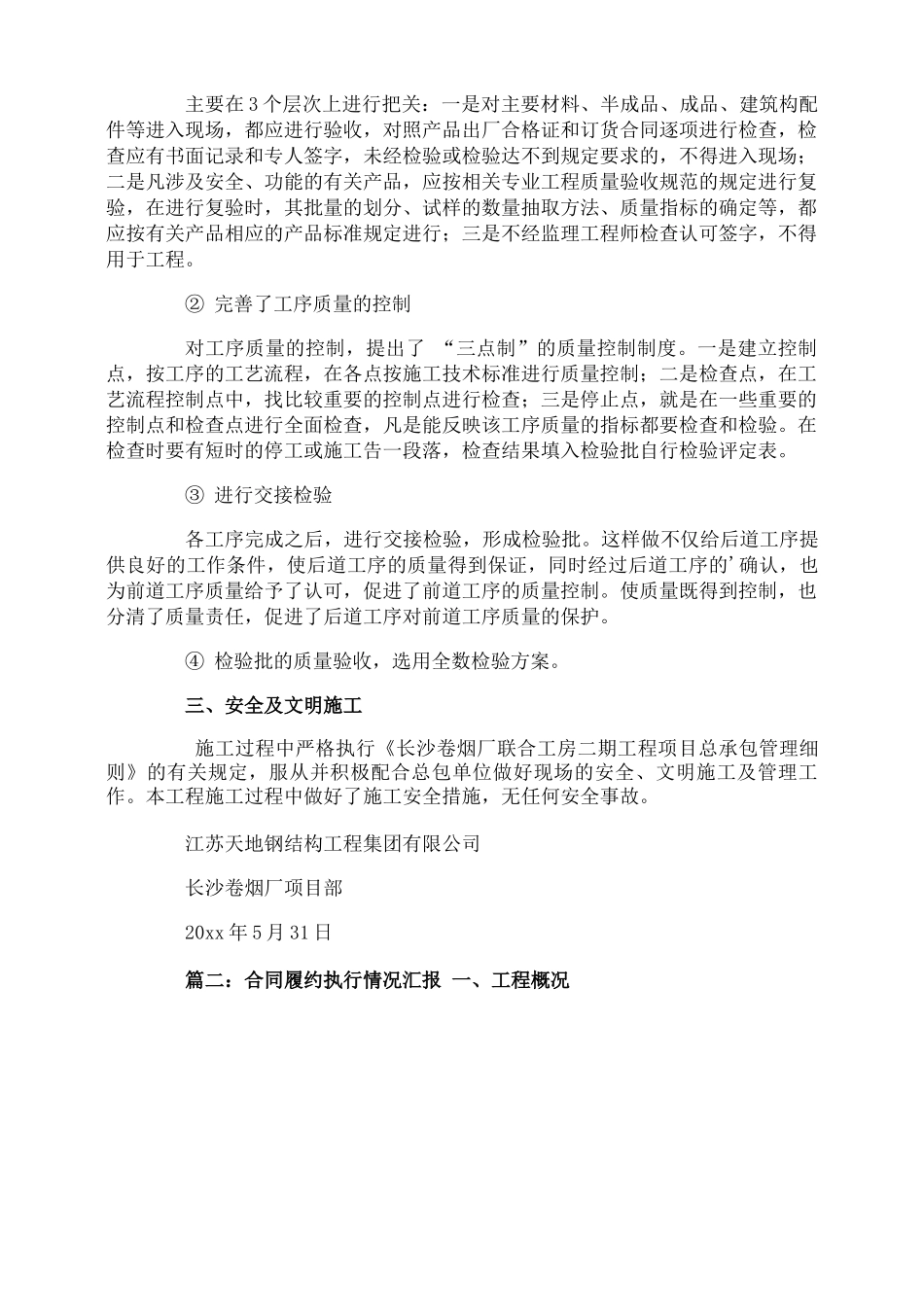

合同履约执行情况汇报篇一:合同执行情况总结根据本工程的合同执行情况,对本工程进行工期、质量、安全文明施工总结如下:一、工期长沙卷烟厂联合工房二期工程钢网架劳务队于20xx年1月6日进入施工现场,从1月7日〜2月7日施工前的准备工作,施工前的准备工作主要包括:1、杆件划分2、上套筒、顶丝3、自检及检测工作本工程于20xx年2月8日开工,20xx年5月14日工程完工,5月14日开始等待验收,5月28日验收合格二月份施工内容及实际施工时间(8天)1、2月8日〜2月14日完成H7轴-H10轴/HF轴-HL轴网架安装,其中2月14日下雨,因雨杆件滑湿,无法安装,实际施工时间为6天2、2月15日〜2月24日春节放假3、2月25日〜2月28日安装H4轴-H7轴/HF轴-HL轴,其中2月27日、2月28日下雨,因雨杆件滑湿,无法安装,施工实际施工时间为2天三月份施工内容及实际施工时间(17天)1、3月1日〜3月3日完成H4轴-H7轴/HF轴-HL轴网架安装,其中3月1日下雨,因雨杆件滑湿,无法安装,实际施工时间为2天2、3月3日〜3月7日完成H4轴-H10轴/HL轴-HR轴网架安装,其中3月5日、3月6日下雨,因雨杆件滑湿,无法安装,实际施工时间为3天3、3月7日〜3月9日、3月7日〜3月15日等待脚手架搭设4、3月10日开始安装南半坡L型,3月15日开始安装北半坡L型5、3月15日〜3月31日①完成H1轴-H14轴/HA轴-HF轴网架安装②完成HF轴-HW轴/H10轴-H14轴网架安装③完成H1轴-H14轴/HR轴-HW轴网架安装④完成H1轴-H4轴/HA轴-HW轴网架安装其中3月15日、3月16日、3月17日、3月18日、3月26日下雨,因雨杆件滑湿,无法安装,实际施工时间为12天四月份施工内容及实际施工时间(23天)1、4月1日〜4月30日檩条及附件安装、油漆涂装其中4月2日、4月1
