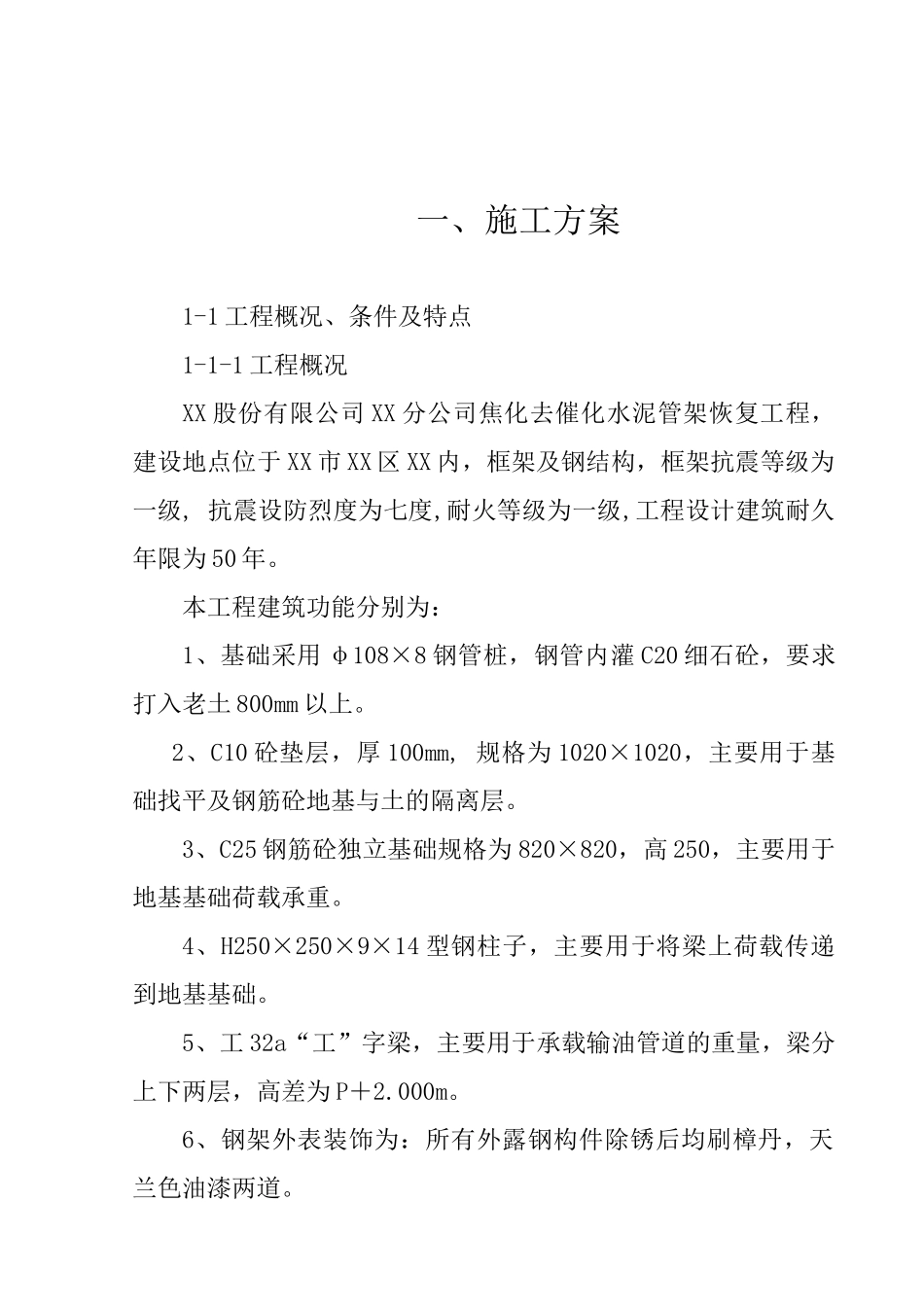

XX 股份有限公司 XX 分公司焦化去催化水泥管架恢复工程施工组织设计目 录一、施工方案二、施工进度计划及保证措施三、平面布置四、保证质量措施五、保证安全措施六、文明施工现场措施一、施工方案1-1 工程概况、条件及特点1-1-1 工程概况XX 股份有限公司 XX 分公司焦化去催化水泥管架恢复工程,建设地点位于 XX 市 XX 区 XX 内,框架及钢结构,框架抗震等级为一级, 抗震设防烈度为七度,耐火等级为一级,工程设计建筑耐久年限为 50 年
本工程建筑功能分别为:1、基础采用 φ108×8 钢管桩,钢管内灌 C20 细石砼,要求打入老土 800mm 以上
2、C10 砼垫层,厚 100mm, 规格为 1020×1020,主要用于基础找平及钢筋砼地基与土的隔离层
3、C25 钢筋砼独立基础规格为 820×820,高 250,主要用于地基基础荷载承重
4、H250×250×9×14 型钢柱子,主要用于将梁上荷载传递到地基基础
5、工 32a“工”字梁,主要用于承载输油管道的重量,梁分上下两层,高差为 P+2
6、钢架外表装饰为:所有外露钢构件除锈后均刷樟丹,天兰色油漆两道

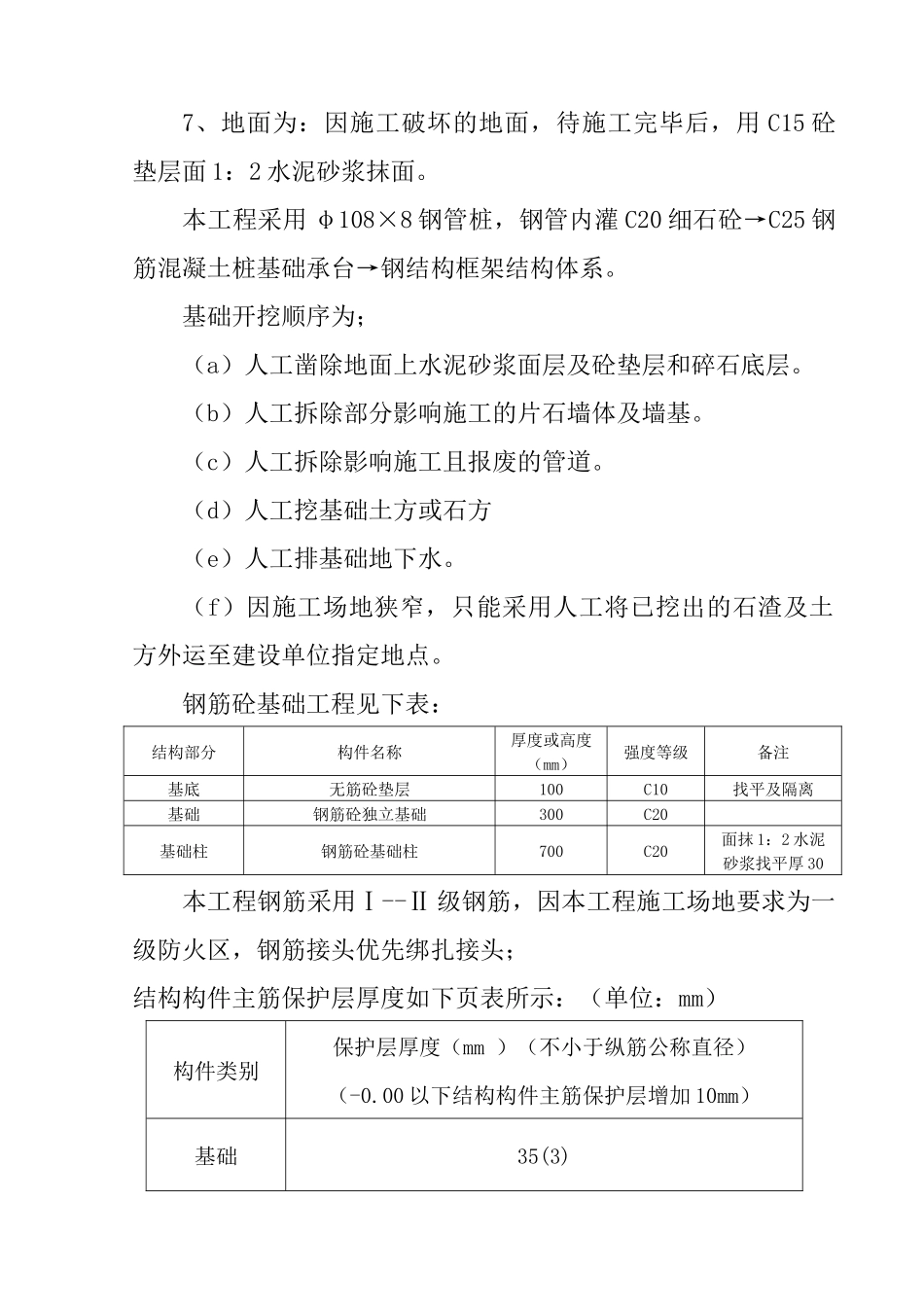

7、地面为:因施工破坏的地面,待施工完毕后,用 C15 砼垫层面 1:2 水泥砂浆抹面
本工程采用 φ108×8 钢管桩,钢管内灌 C20 细石砼→C25 钢筋混凝土桩基础承台→钢结构框架结构体系
基础开挖顺序为;(a)人工凿除地面上水泥砂浆面层及砼垫层和碎石底层
(b)人工拆除部分影响施工的片石墙体及墙基
(c)人工拆除影响施工且报废的管道
(d)人工挖基础土方或石方(e)人工排基础地下水
(f)因施工场地狭窄,只能采用人工将已挖出的石渣及土方外运至建设单位指定地点
钢筋砼基础工程见下表:结构部分构件名称厚度或高度(mm)强度等级备注基底无筋砼垫层100C10找平及隔离基础钢筋砼独立基础300
