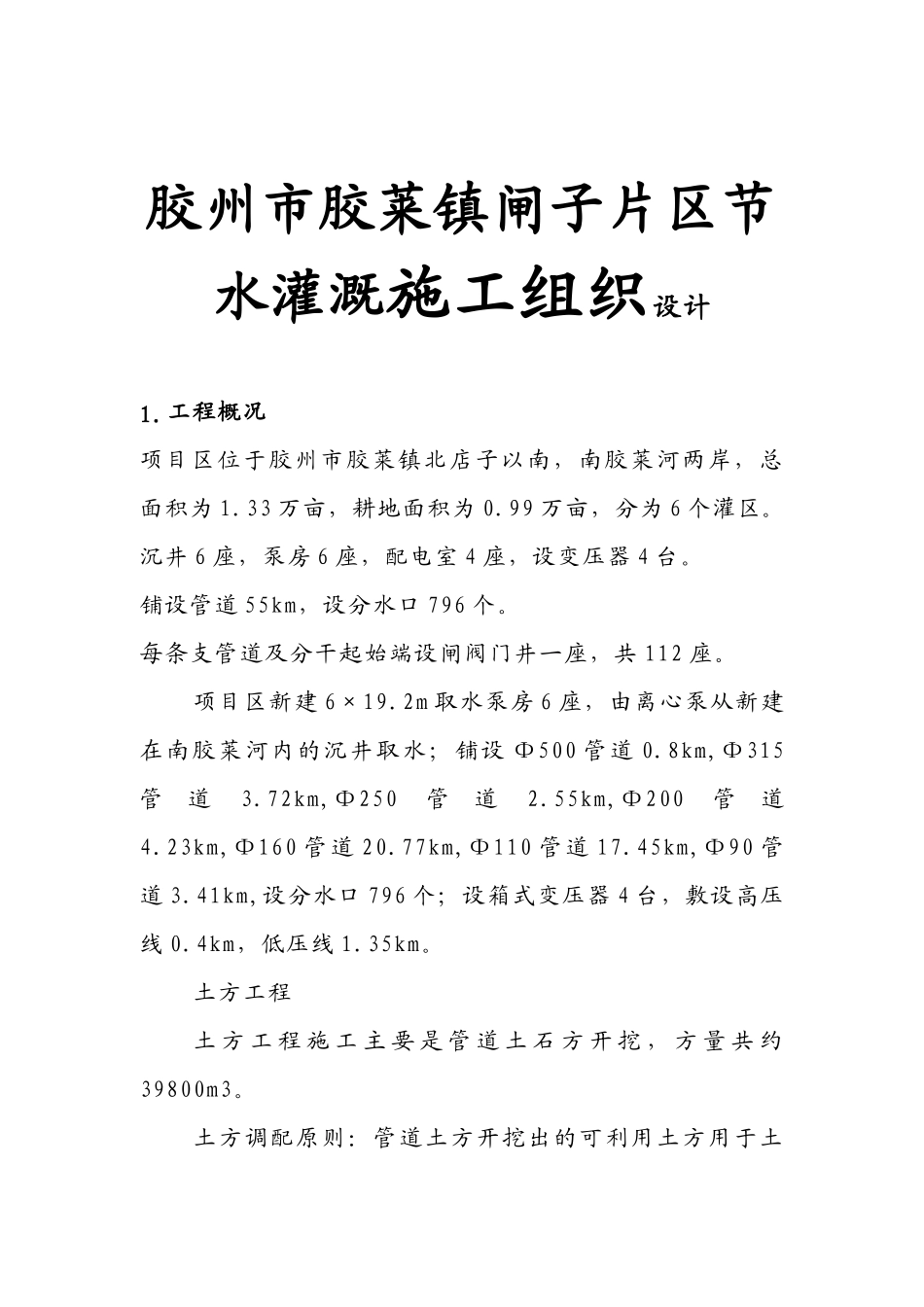

胶州市胶莱镇闸子片区节水灌溉施工组织设计1
工程概况项目区位于胶州市胶莱镇北店子以南,南胶莱河两岸,总面积为 1
33 万亩,耕地面积为 0
99 万亩,分为 6 个灌区
沉井 6 座,泵房 6 座,配电室 4 座,设变压器 4 台
铺设管道 55km,设分水口 796 个
每条支管道及分干起始端设闸阀门井一座,共 112 座
项目区新建 6×19
2m 取水泵房 6 座,由离心泵从新建在南胶莱河内的沉井取水;铺设 Φ500 管道 0
8km,Φ315管道3
72km,Φ250管道2
55km,Φ200管道4
23km,Φ160 管道 20
77km,Φ110 管道 17
45km,Φ90 管道 3
41km,设分水口 796 个;设箱式变压器 4 台,敷设高压线 0
4km,低压线 1
土方工程土 方 工 程 施 工 主 要 是 管 道 土 石 方 开 挖 , 方 量 共 约39800m3
土方调配原则:管道土方开挖出的可利用土方用于土方填筑,腐殖土送至弃土区,可利用土源暂时就近堆至临时堆土场,在土方施工安排上,尽量考虑挖填结合,减少土方的二次转运
(见下方量平衡调配图)土 方 量 平 衡 调 配 图项目土方开挖土方回填弃土弃土范围调土范围(m3)(m3)(m3)管道土方39800398000开挖土直接就近平衡回填
土方开挖为满足各分部工程施工要求,除配足土方施工机械外,土方开挖的顺序安排显得尤为重要
所以必须根据建筑物的施工计划,合理安排开挖顺序,进行科学的土方挖填调配,满足各部位的土方填筑要求,以加快施工进度
工 期 计 划 : 本 工 程 计 划 于 2012 年 9 月 1 日 开 工 , 于 2012 年 12 月 20 日竣工
1.2 项目施工平面布置根据现场实际情况,安排办公、生活区及划分施工场地

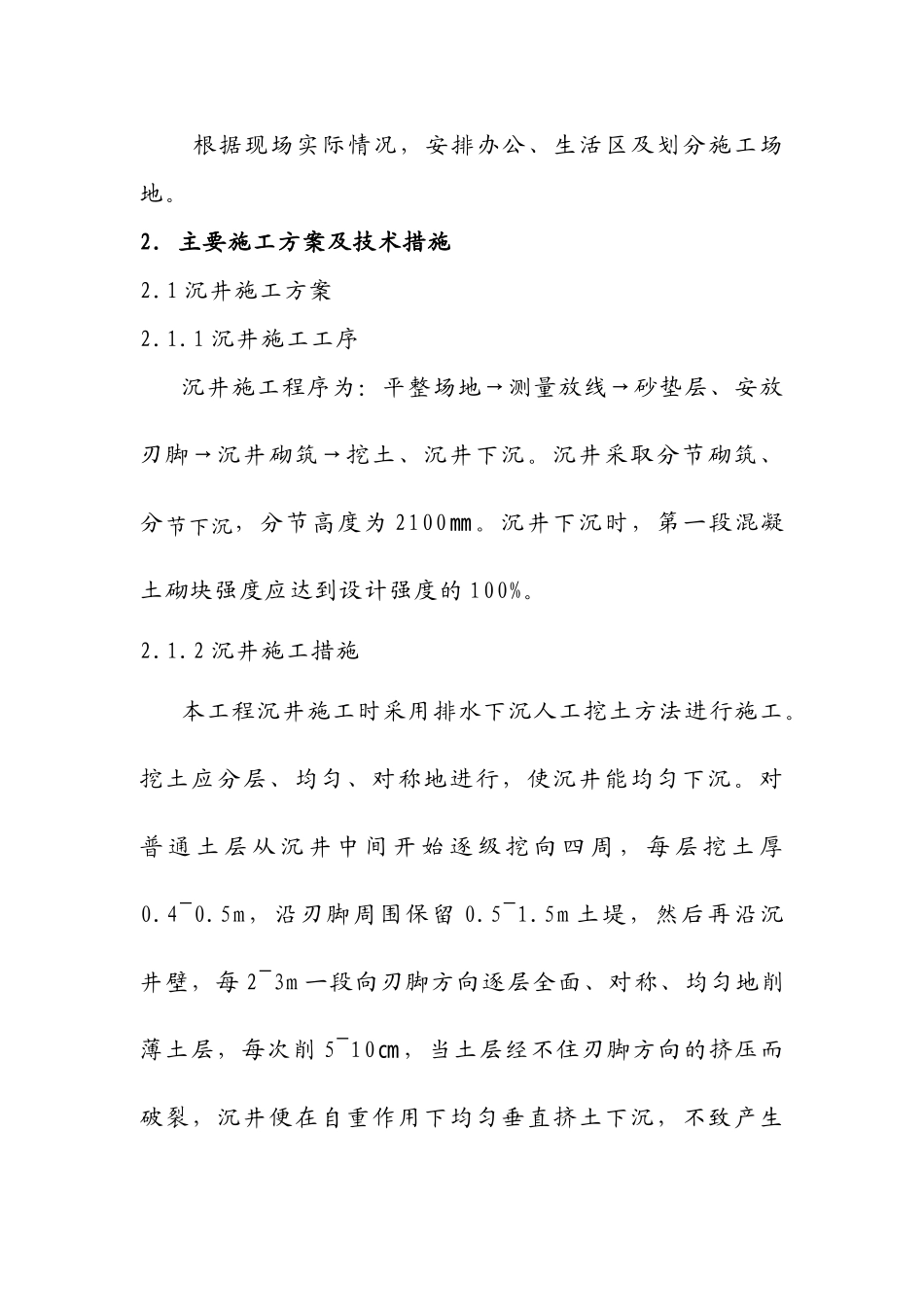

2.主要施工方案及技术措施2
1 沉井施工方案2
