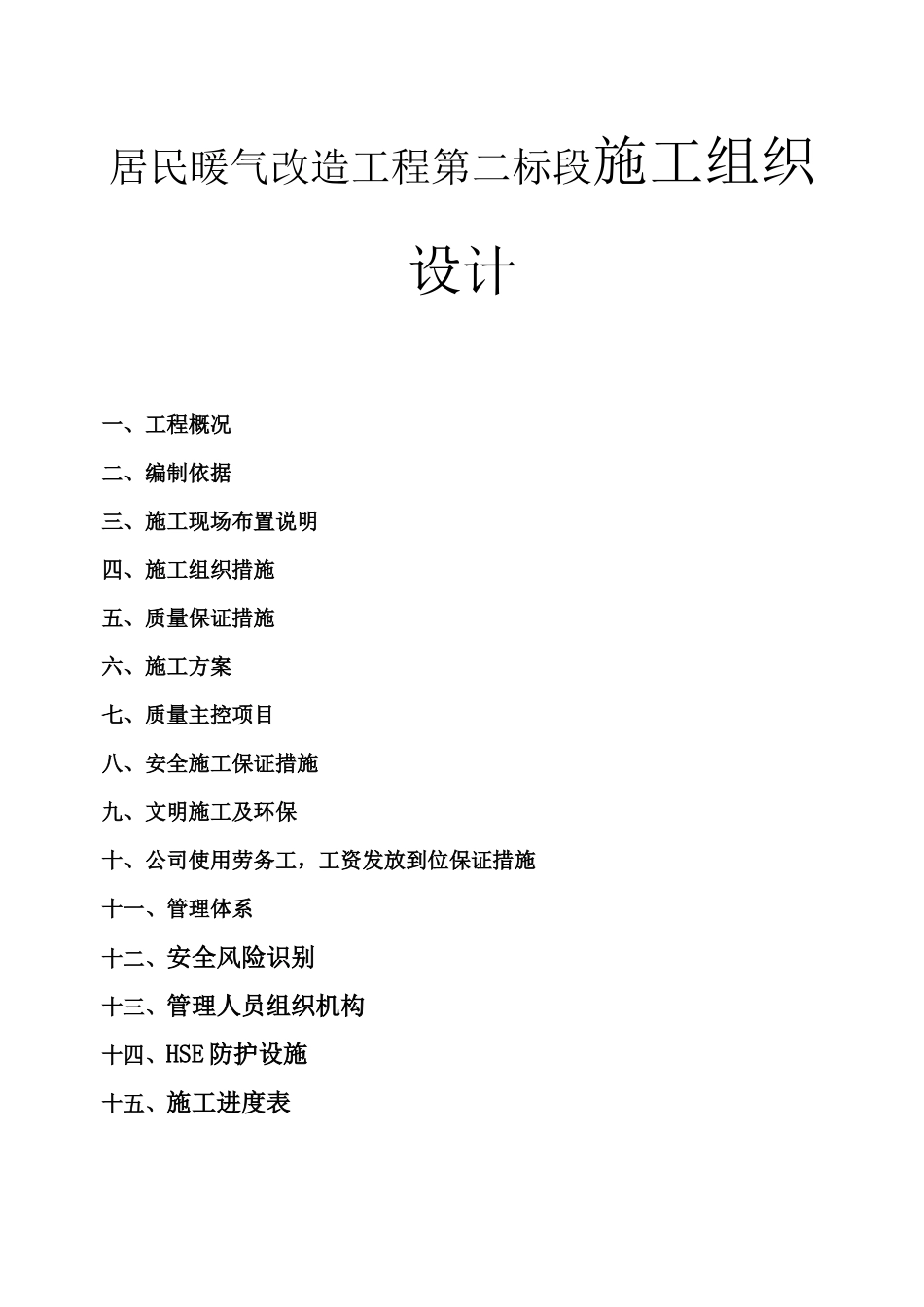

居民暖气改造工程第二标段施工组织设计一、工程概况二、编制依据三、施工现场布置说明四、施工组织措施五、质量保证措施六、施工方案七、质量主控项目八、安全施工保证措施九、文明施工及环保十、公司使用劳务工,工资发放到位保证措施十一、管理体系十二、安全风险识别十三、管理人员组织机构十四、HSE 防护设施十五、施工进度表一、工程概况:1、本工程项目建设单位:新疆油田公司供热公司设计单位:新疆石油勘察设计研究院监理单位:新疆天麒工程项目咨询有限责任公司施工单位:克拉玛依市正中安装有限责任公司2、各单体工程质量等级为合格,本工程合同总工期 75 天,开工日期2014 年 7 月 15 日,竣工日期 2014 年 10 月 1 日,在工期承诺施工天数内完成
3、本项目工程地址:克拉玛依市区

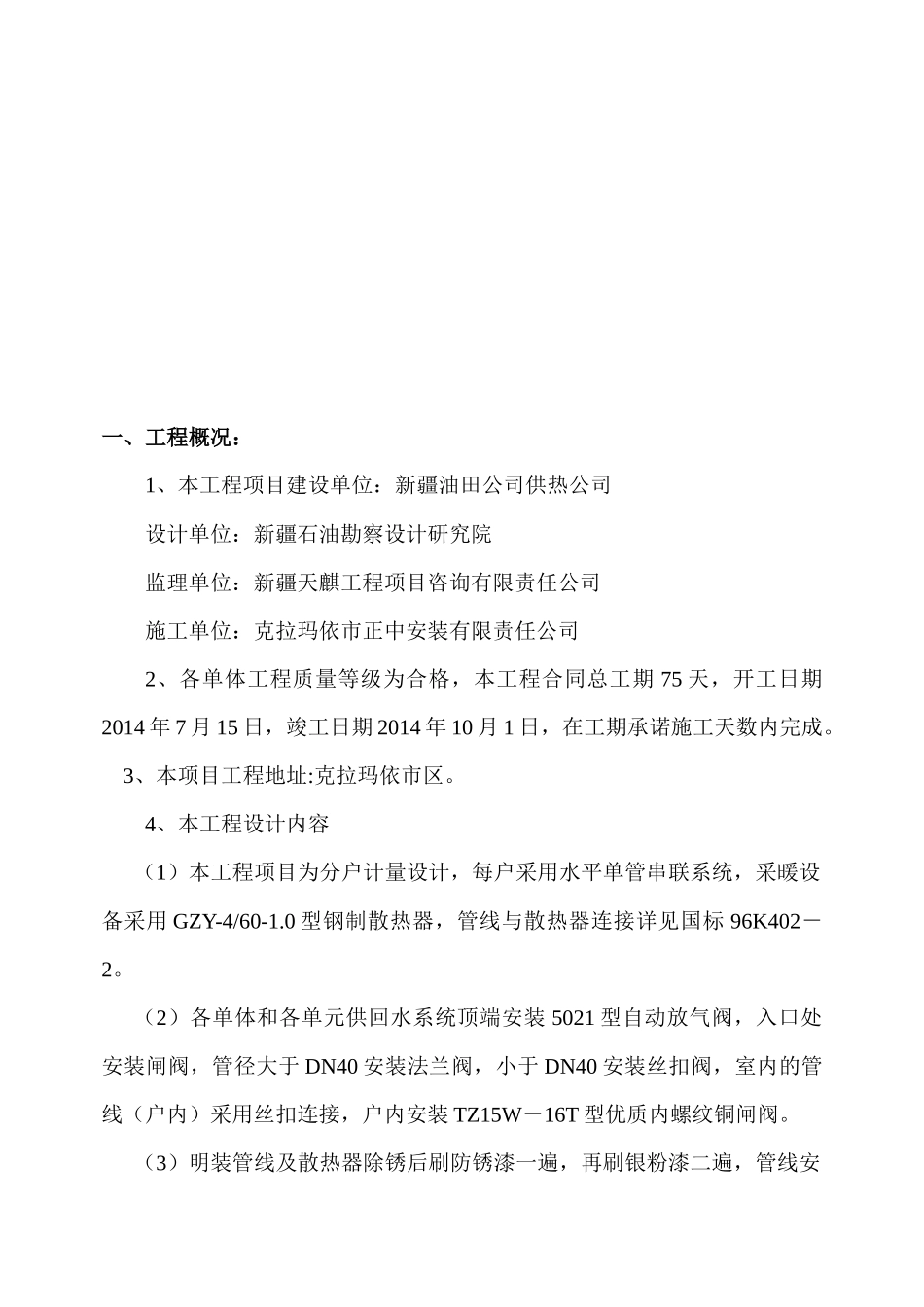

4、本工程设计内容(1)本工程项目为分户计量设计,每户采用水平单管串联系统,采暖设备采用 GZY-4/60-1
0 型钢制散热器,管线与散热器连接详见国标 96K402-2
(2)各单体和各单元供回水系统顶端安装 5021 型自动放气阀,入口处安装闸阀,管径大于 DN40 安装法兰阀,小于 DN40 安装丝扣阀,室内的管线(户内)采用丝扣连接,户内安装 TZ15W-16T 型优质内螺纹铜闸阀
(3)明装管线及散热器除锈后刷防锈漆一遍,再刷银粉漆二遍,管线安装完毕后试水压 0
8Mpa,10min 压降不大于 0
02Mpa 为合格
参照标准为《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002
本工程施工的工程量如下:(1)、办理小区临时设施及开挖许可证明(物业公司押金单),每个单元门口张贴开工通知单,办理开工报告,施工方案、HSE 作业指导书、应急预案的审核,现场对施工内容进行五交底,施工人员须持有油田公司承包商企业操作员工安全培训结业证,特殊工种人员须持相应特殊工种证件,材料机具运
