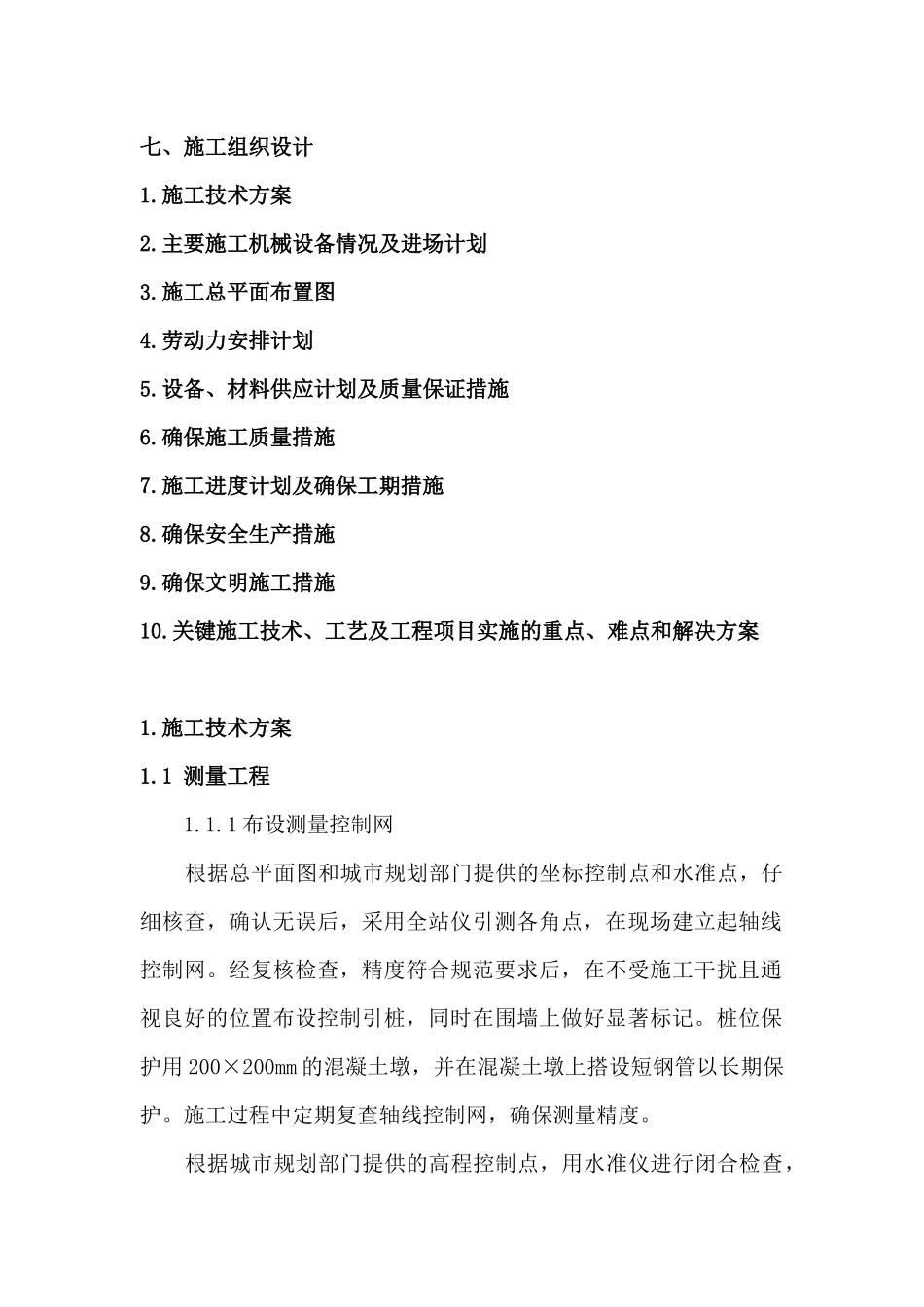

七、施工组织设计1
施工技术方案2
主要施工机械设备情况及进场计划3
施工总平面布置图4
劳动力安排计划5
设备、材料供应计划及质量保证措施6
确保施工质量措施7
施工进度计划及确保工期措施8
确保安全生产措施9
确保文明施工措施10
关键施工技术、工艺及工程项目实施的重点、难点和解决方案1
施工技术方案1
1 测量工程1
1 布设测量控制网 根据总平面图和城市规划部门提供的坐标控制点和水准点,仔细核查,确认无误后,采用全站仪引测各角点,在现场建立起轴线控制网
经复核检查,精度符合规范要求后,在不受施工干扰且通视良好的位置布设控制引桩,同时在围墙上做好显著标记
桩位保护用 200×200mm 的混凝土墩,并在混凝土墩上搭设短钢管以长期保护
施工过程中定期复查轴线控制网,确保测量精度
根据城市规划部门提供的高程控制点,用水准仪进行闭合检查,根据工程实际情况布设 4~5 个水准点,测设出建筑物高程控制网,闭合差控制在 3mm 以内

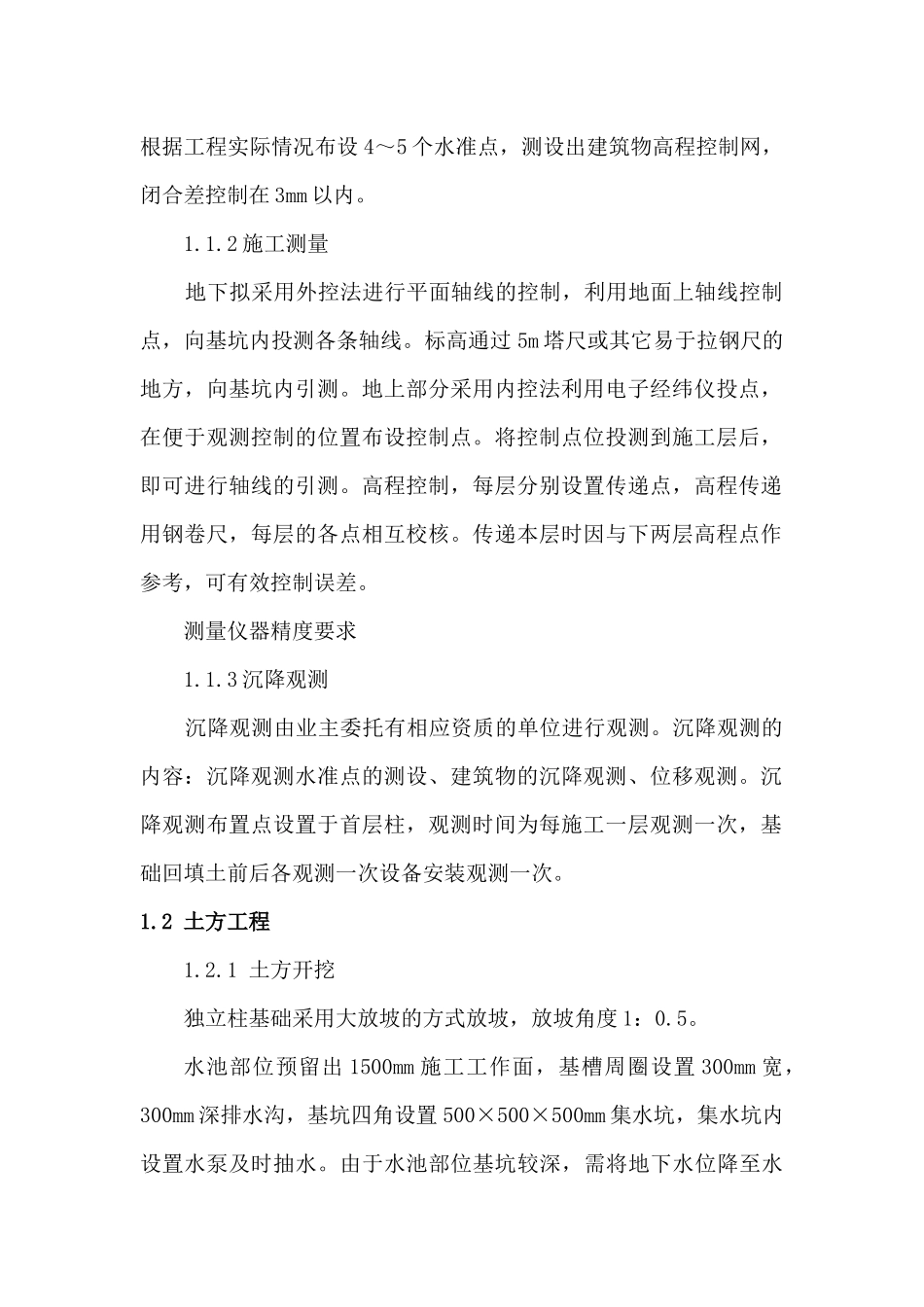

2 施工测量 地下拟采用外控法进行平面轴线的控制,利用地面上轴线控制点,向基坑内投测各条轴线
标高通过 5m 塔尺或其它易于拉钢尺的地方,向基坑内引测
地上部分采用内控法利用电子经纬仪投点,在便于观测控制的位置布设控制点
将控制点位投测到施工层后,即可进行轴线的引测
高程控制,每层分别设置传递点,高程传递用钢卷尺,每层的各点相互校核
传递本层时因与下两层高程点作参考,可有效控制误差
测量仪器精度要求1
3 沉降观测 沉降观测由业主委托有相应资质的单位进行观测
沉降观测的内容:沉降观测水准点的测设、建筑物的沉降观测、位移观测
沉降观测布置点设置于首层柱,观测时间为每施工一层观测一次,基础回填土前后各观测一次设备安装观测一次
2 土方工程1
1 土方开挖独立柱基础采用大放坡的方式放坡,放坡角度 1:0

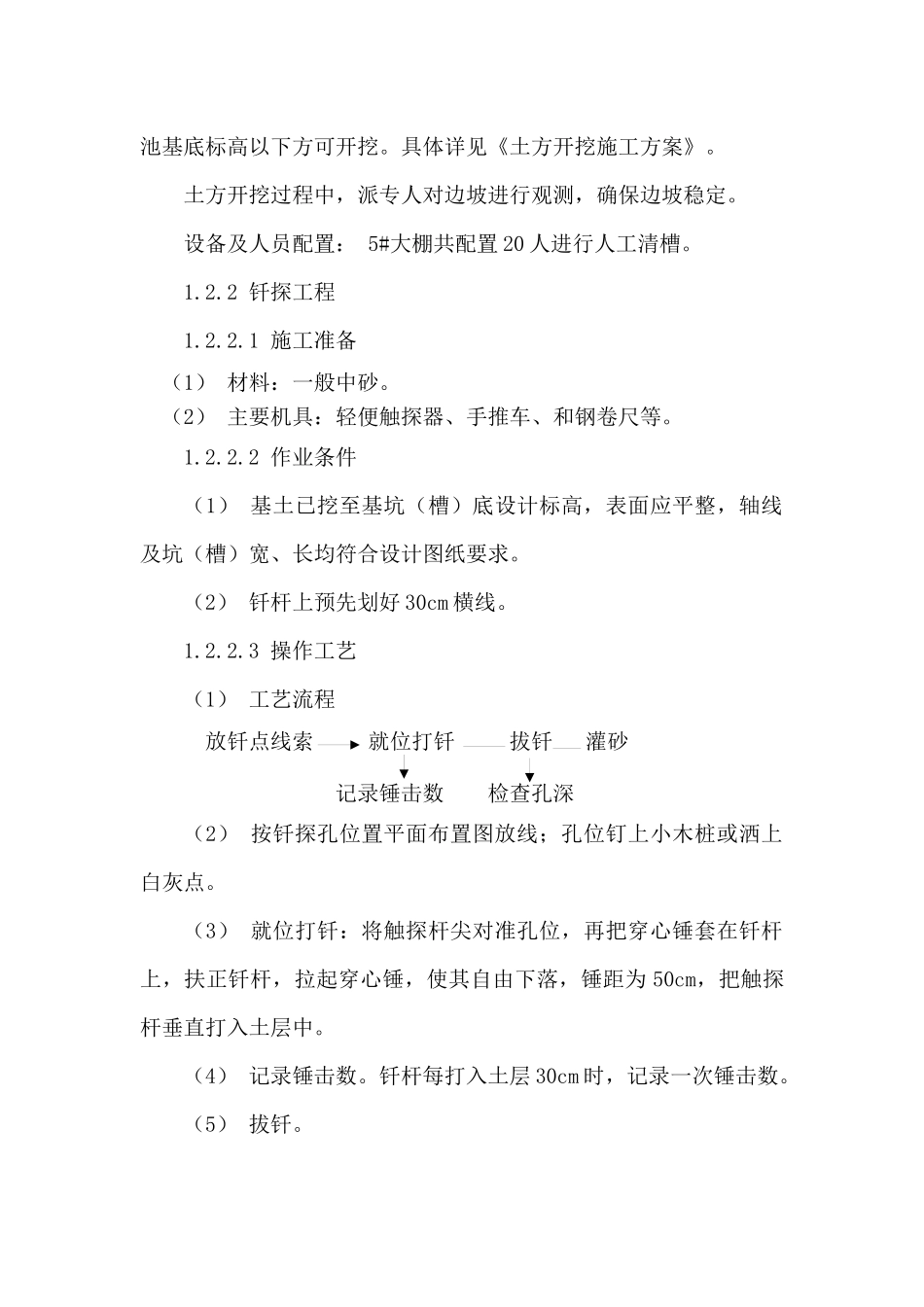

水池部位预留出 150
