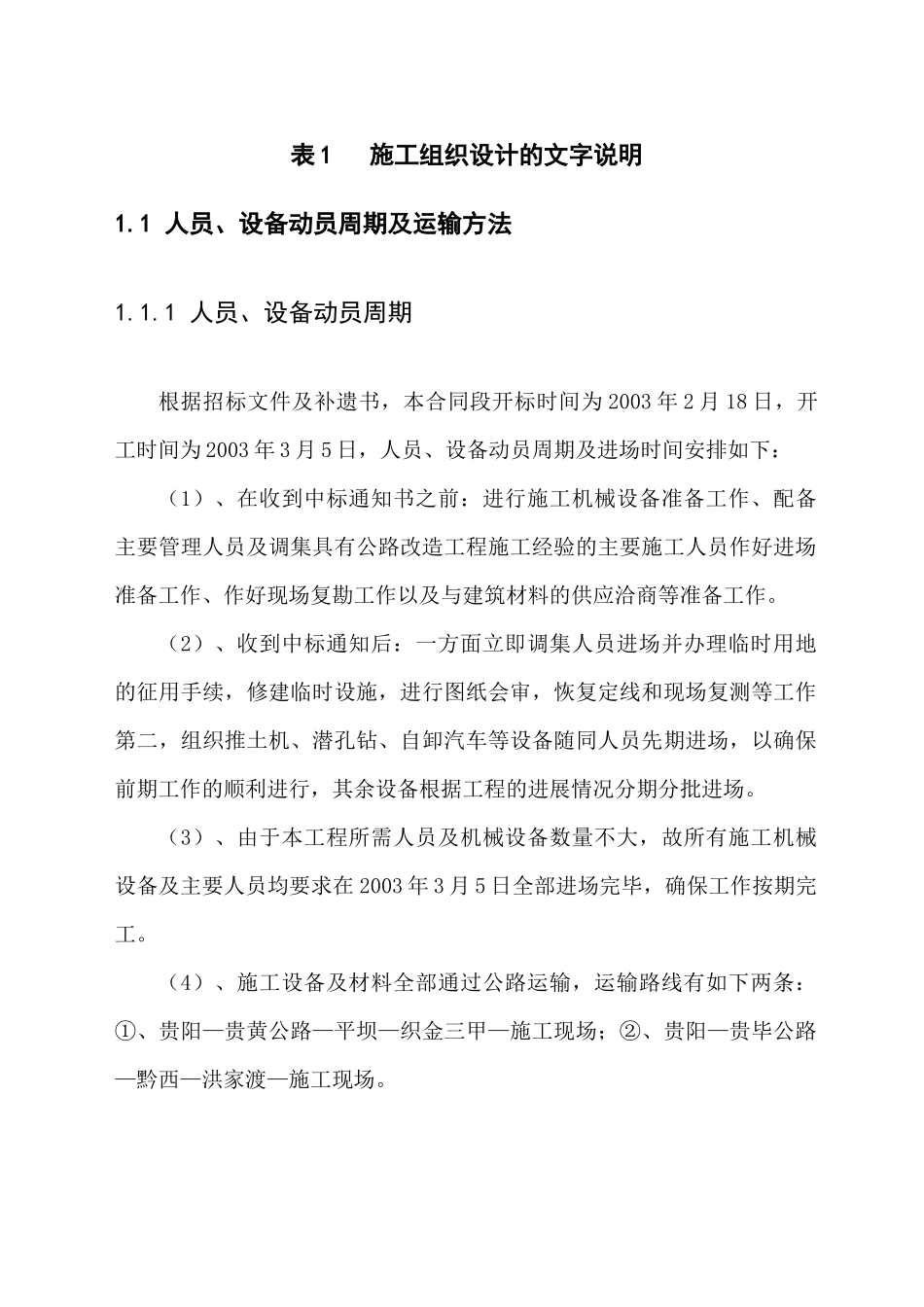

表 1 施工组织设计的文字说明1
1 人员、设备动员周期及运输方法1
1 人员、设备动员周期根据招标文件及补遗书,本合同段开标时间为 2003 年 2 月 18 日,开工时间为 2003 年 3 月 5 日,人员、设备动员周期及进场时间安排如下:(1)、在收到中标通知书之前:进行施工机械设备准备工作、配备主要管理人员及调集具有公路改造工程施工经验的主要施工人员作好进场准备工作、作好现场复勘工作以及与建筑材料的供应洽商等准备工作
(2)、收到中标通知后:一方面立即调集人员进场并办理临时用地的征用手续,修建临时设施,进行图纸会审,恢复定线和现场复测等工作第二,组织推土机、潜孔钻、自卸汽车等设备随同人员先期进场,以确保前期工作的顺利进行,其余设备根据工程的进展情况分期分批进场
(3)、由于本工程所需人员及机械设备数量不大,故所有施工机械设备及主要人员均要求在 2003 年 3 月 5 日全部进场完毕,确保工作按期完工
(4)、施工设备及材料全部通过公路运输,运输路线有如下两条:①、贵阳—贵黄公路—平坝—织金三甲—施工现场;②、贵阳—贵毕公路—黔西—洪家渡—施工现场

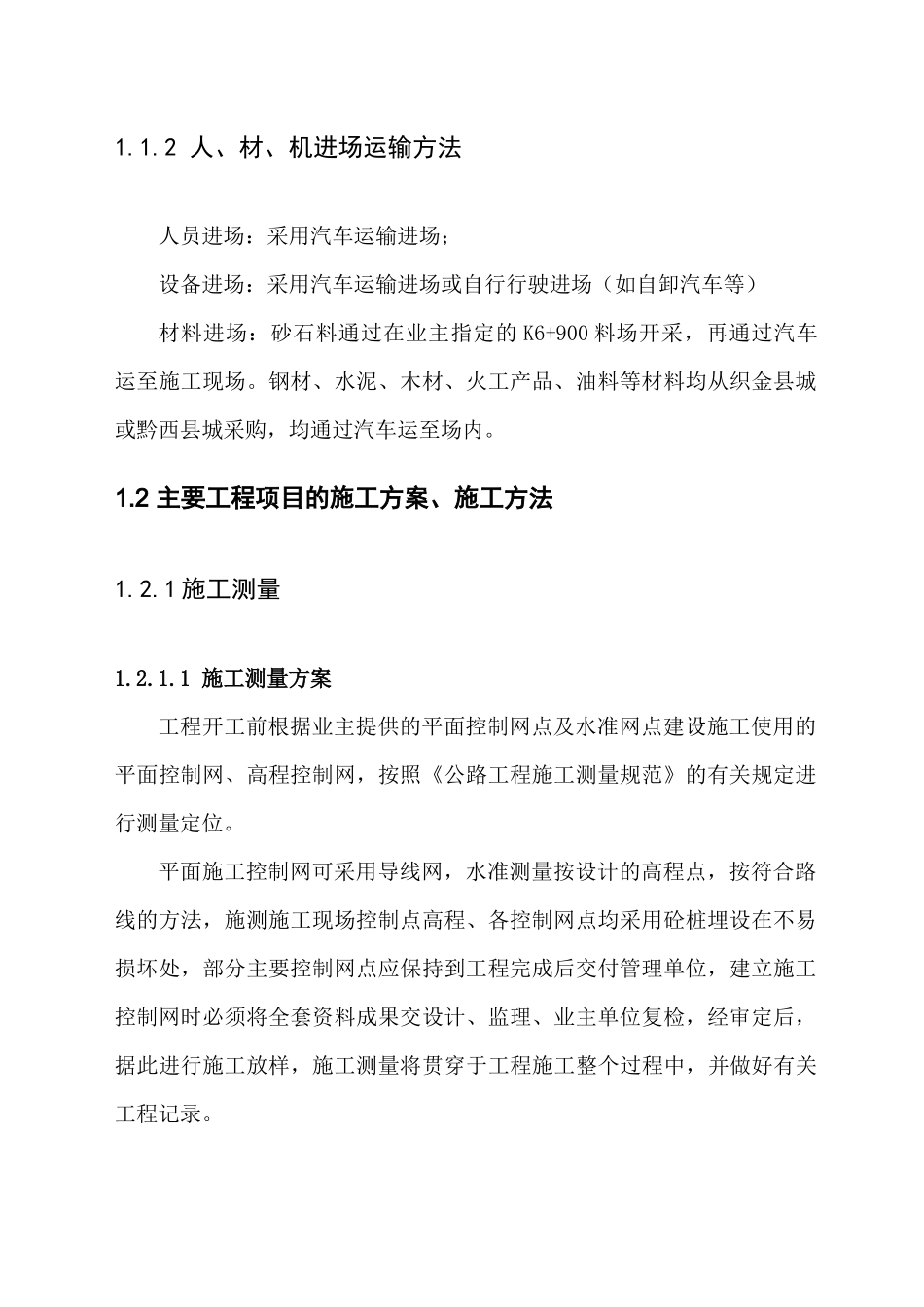

2 人、材、机进场运输方法人员进场:采用汽车运输进场;设备进场:采用汽车运输进场或自行行驶进场(如自卸汽车等)材料进场:砂石料通过在业主指定的 K6+900 料场开采,再通过汽车运至施工现场
钢材、水泥、木材、火工产品、油料等材料均从织金县城或黔西县城采购,均通过汽车运至场内
2 主要工程项目的施工方案、施工方法1
1 施工测量1
1 施工测量方案工程开工前根据业主提供的平面控制网点及水准网点建设施工使用的平面控制网、高程控制网,按照《公路工程施工测量规范》的有关规定进行测量定位

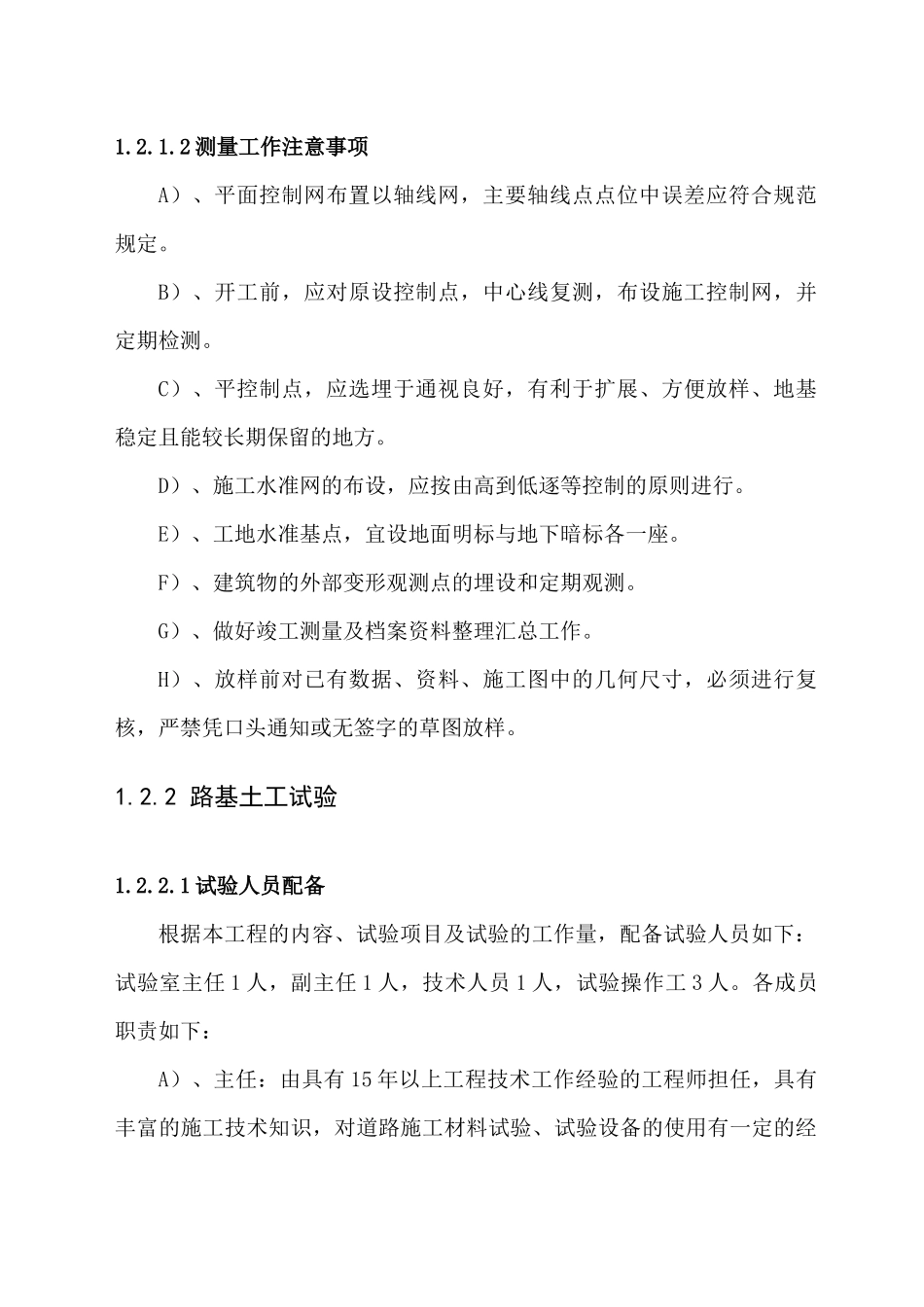

平面施工控制网可采用导线网,水准测量按设计的高程点,按符合路线的方法,施测施工现场控制点高程、各控制网点均采用砼
