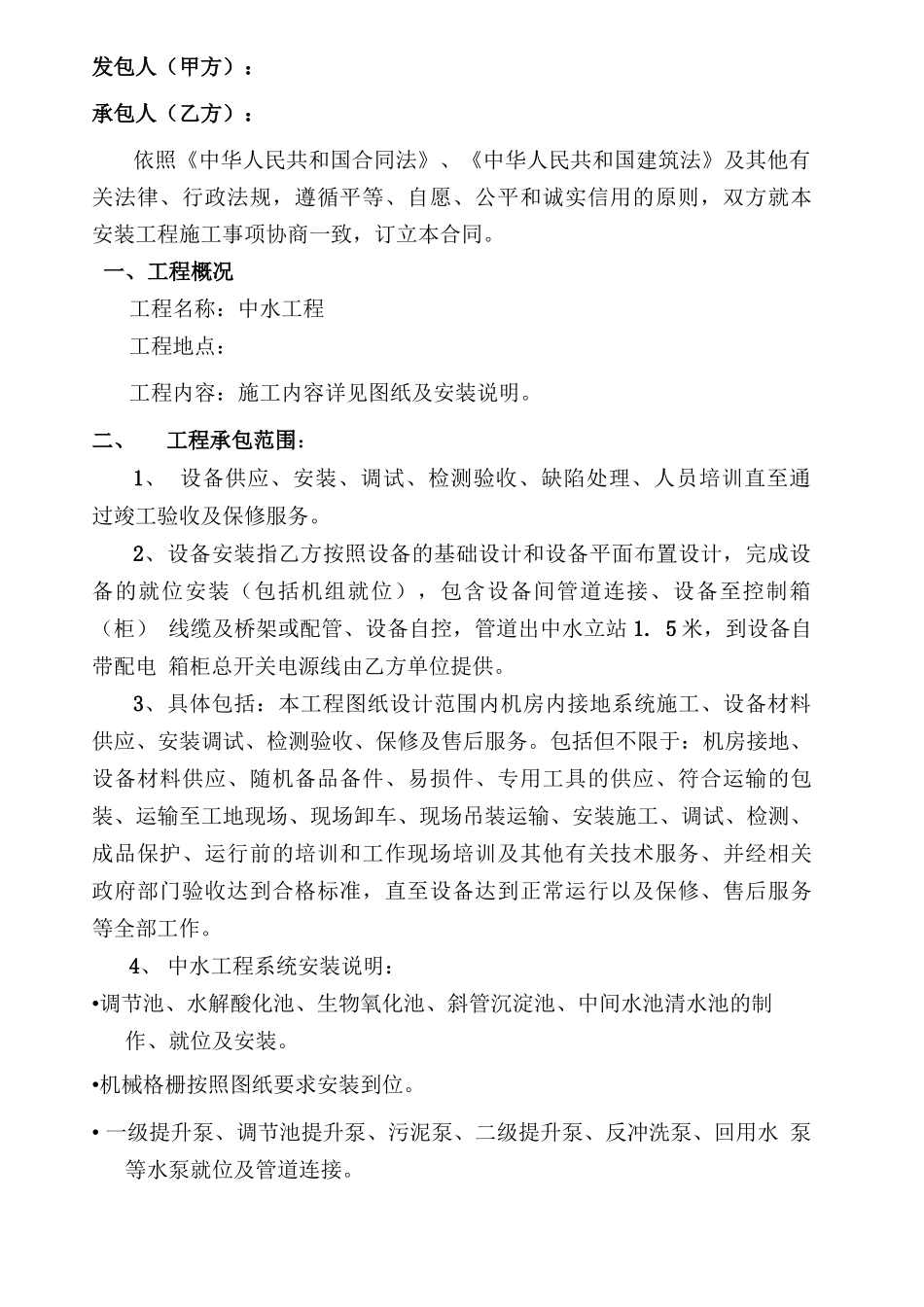

中水设备采购安装合同工程发包人(甲方):承包人(乙方):年月日发包人(甲方):承包人(乙方):依照《中华人民共和国合同法》、《中华人民共和国建筑法》及其他有关法律、行政法规,遵循平等、自愿、公平和诚实信用的原则,双方就本安装工程施工事项协商一致,订立本合同。一、工程概况工程名称:中水工程工程地点:工程内容:施工内容详见图纸及安装说明。二、工程承包范围:1、设备供应、安装、调试、检测验收、缺陷处理、人员培训直至通过竣工验收及保修服务。2、设备安装指乙方按照设备的基础设计和设备平面布置设计,完成设备的就位安装(包括机组就位),包含设备间管道连接、设备至控制箱(柜)线缆及桥架或配管、设备自控,管道出中水立站1.5米,到设备自带配电箱柜总开关电源线由乙方单位提供。3、具体包括:本工程图纸设计范围内机房内接地系统施工、设备材料供应、安装调试、检测验收、保修及售后服务。包括但不限于:机房接地、设备材料供应、随机备品备件、易损件、专用工具的供应、符合运输的包装、运输至工地现场、现场卸车、现场吊装运输、安装施工、调试、检测、成品保护、运行前的培训和工作现场培训及其他有关技术服务、并经相关政府部门验收达到合格标准,直至设备达到正常运行以及保修、售后服务等全部工作。4、中水工程系统安装说明:•调节池、水解酸化池、生物氧化池、斜管沉淀池、中间水池清水池的制作、就位及安装。•机械格栅按照图纸要求安装到位。•一级提升泵、调节池提升泵、污泥泵、二级提升泵、反冲洗泵、回用水泵等水泵就位及管道连接。•鼓风机的安装、循环管道、阀门等按图上要求走向安装到位。•曝气器的安装按图纸施工。•弹性填料、斜管填料的安装按图纸施工。•过滤器、消毒装置、PAC加药装置的制作安装。•配电柜的制作及安装。•安装结束进行试压验收。安装注意事项:本工程中水工程系统,因安装不到位可能会产生污水泄漏影响周边环境,所有管道焊接到位,管道连接固定要坚固。安装过程中的施工协调有乙方施工队负责。具体要求如下:严格按照甲方提供的图纸及有关技术要求执行,如有不清及时与甲方沟通。安装每根管道必须做到横平竖直,另外每根管道连接总长度如超过8米,必须采用法兰片连接。管道固定要坚固。三、承包方式本工程按下列方式进行承包施工:包人工、包安装调试合格。工程结算价款为综合单价与经双方及跟踪审计单位确认的实际供货并安装验收合格产品数量的乘机之和,图纸之外新增工程量按现场变更及签证进行结算。四、合同有效工期1、接到监理单位安装通知之日起—天内,全部设备安装完毕并达到验收使用条件。2、在本合同生效后—天内,乙方向监理单位提供本工程的安装计划,经监理单位、甲方批准后实施,同时甲方有权根据实际施工进度要求乙方调整安装计划,乙方应全力配合,不得为此提出任何费用要求。五、质量标准工程质量标准:合格(标准、设计图),验收不合格承包人应在7日内整改合格并承担由此对发包人造成的一切损失。六、合同价款1、本工程暂定合同总价款为人民币:(大写)(附:中水处理设备安装工程预算书)2、本合同采用固定单价合同,工程结算综合单价与经双方及跟踪审计单位确认的实际供货并安装验收合格产品数量的乘机之和,图纸之外新增工程量按现场变更及签证进行结算。七、发包人工作1、提供施工所需水、电源,保证施工期间的需要。2、开通施工场地以及施工场地内的主要道路,满足施工运输的需要,保证施工期间的畅通。3、按合同规定在开工前三天内将设计图纸1份,及有关技术资料送交承包人,组织承包人和设计单位进行图纸会审和设计交底。4、按双方商定的分工范围,作好所有材料和设备的采购、供应和管理,作好施工前的各种准备工作。5、派驻工地代表,对工程进度、工程质量进行监督,检查隐蔽工程,办理中间交工工程验收手续,负责签证,解决应由发包方解决的问题,以及其它事宜。八、承包人工作1、所需辅材提前5个工作日书面上报,并协助甲方对主材、设备的验收和卸车入库。2、严格按照施工图与有关规定标准进行施工,确保工程质量,按合同规定的时间竣工和交付。3、按照有关规定提供竣工验收...
