XX消防工程合同需求一、工程基本信息1
项目名称:XX2
项目地点:XX3
项目简介:XX施工依据:•项目施工蓝图
•建设单位提供的招标图
•建设单位确认的现场实体样板
•国家及地方相应规范及规定
本次招标工程名称:XX5
工期要求:2016年04月07日进场(进场具体时间以甲方书面指令为准)
节点名称要求完成时间备注消防验收完成XX竣工备案完成XX交付完成XX6

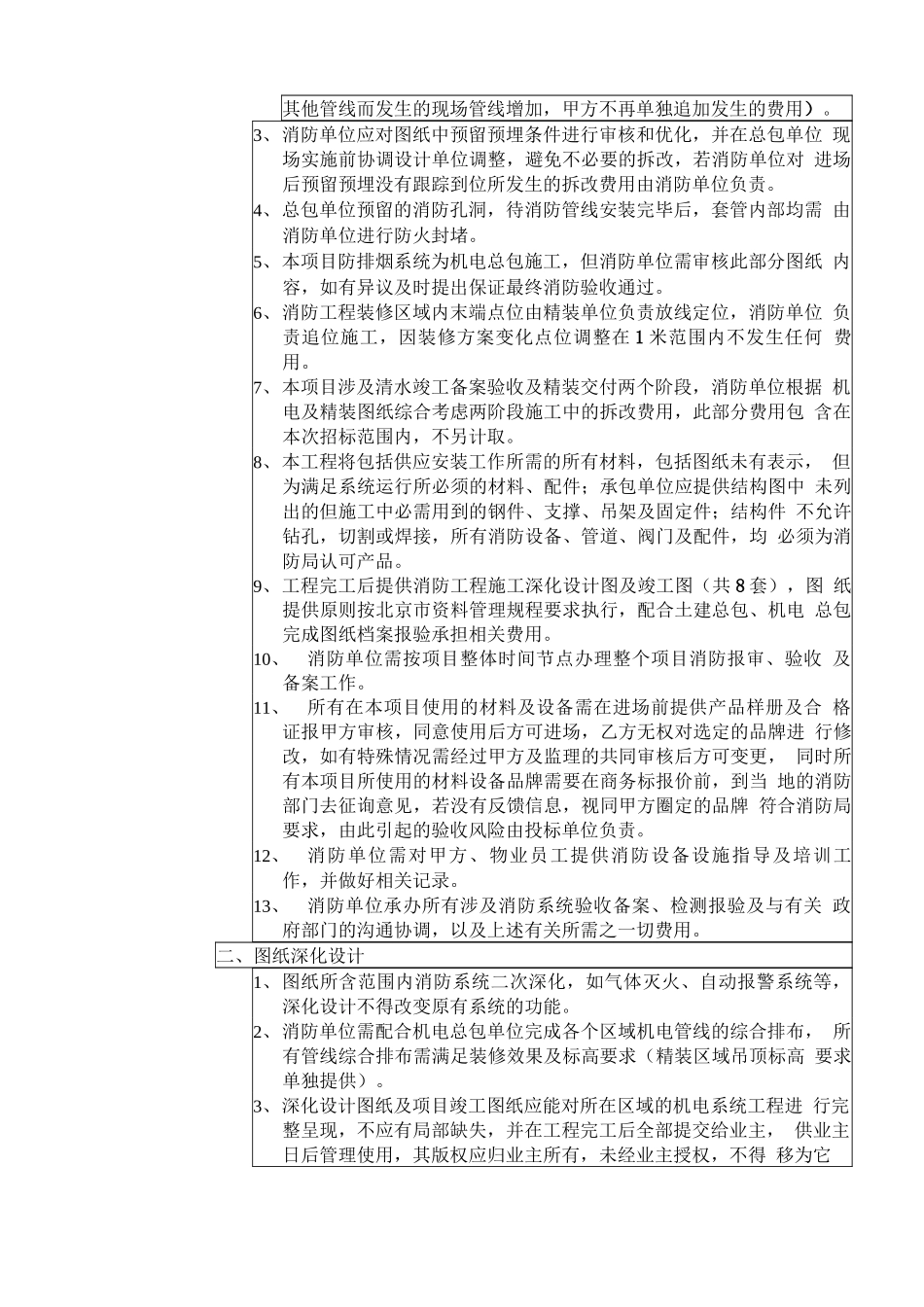

标段划分及主要工程量:批次划分一批次主要工程量图纸所含所有消防工程(防排烟系统外)分段XX对应总包单位名称XX主要工作量一、一般要求1、消防单位负责完成本次招标范围内消防工程所需进行的一切有关供应、安装、测试及保修等任务,也包括在施工过程中深化设计、设备及系统的选型计算
2、消防单位将作为本项目机电分包单位,需服从机电总包单位管理,积极配合机电总包完成图纸深化工作,并严格按照最终确认版图纸施工(备注:由于图纸优化造成的管线水平位移、高程变化及躲避其他管线而发生的现场管线增加,甲方不再单独追加发生的费用)
3、消防单位应对图纸中预留预埋条件进行审核和优化,并在总包单位现场实施前协调设计单位调整,避免不必要的拆改,若消防单位对进场后预留预埋没有跟踪到位所发生的拆改费用由消防单位负责
4、总包单位预留的消防孔洞,待消防管线安装完毕后,套管内部均需由消防单位进行防火封堵
5、本项目防排烟系统为机电总包施工,但消防单位需审核此部分图纸内容,如有异议及时提出保证最终消防验收通过
6、消防工程装修区域内末端点位由精装单位负责放线定位,消防单位负责追位施工,因装修方案变化点位调整在1米范围内不发生任何费用
7、本项目涉及清水竣工备案验收及精装交付两个阶段,消防单位根据机电及精装图纸综合考虑两阶段施工中的拆改费用,此部分费用包含在本次招标范围内,不另计取
8、本工程将包括供应安装工作所需的所有材料,包括图纸未有表示,但为满足系
