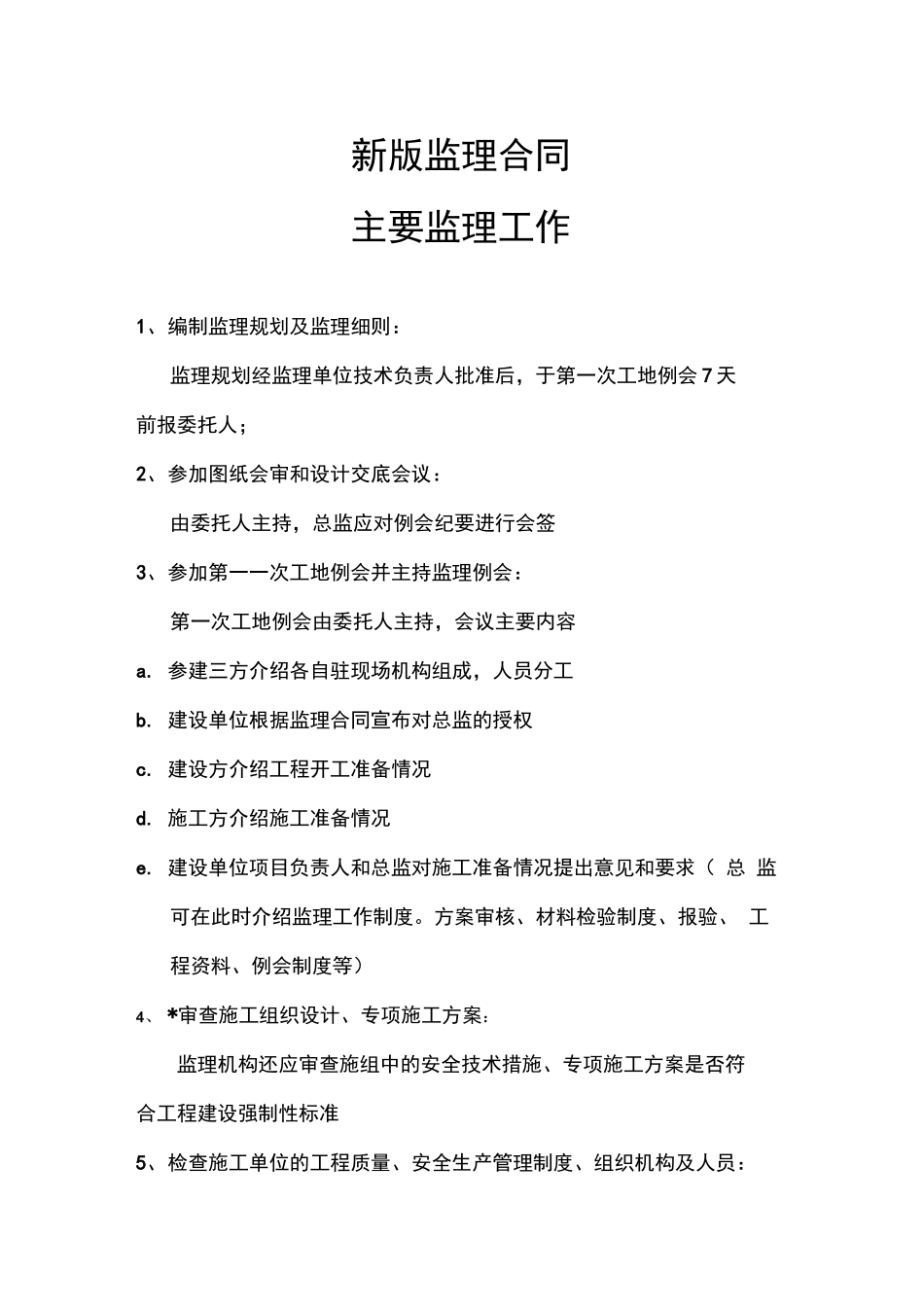

新版监理合同主要监理工作1、编制监理规划及监理细则:监理规划经监理单位技术负责人批准后,于第一次工地例会7天前报委托人;2、参加图纸会审和设计交底会议:由委托人主持,总监应对例会纪要进行会签3、参加第一一次工地例会并主持监理例会:第一次工地例会由委托人主持,会议主要内容a
参建三方介绍各自驻现场机构组成,人员分工b
建设单位根据监理合同宣布对总监的授权c
建设方介绍工程开工准备情况d
施工方介绍施工准备情况e
建设单位项目负责人和总监对施工准备情况提出意见和要求(总监可在此时介绍监理工作制度

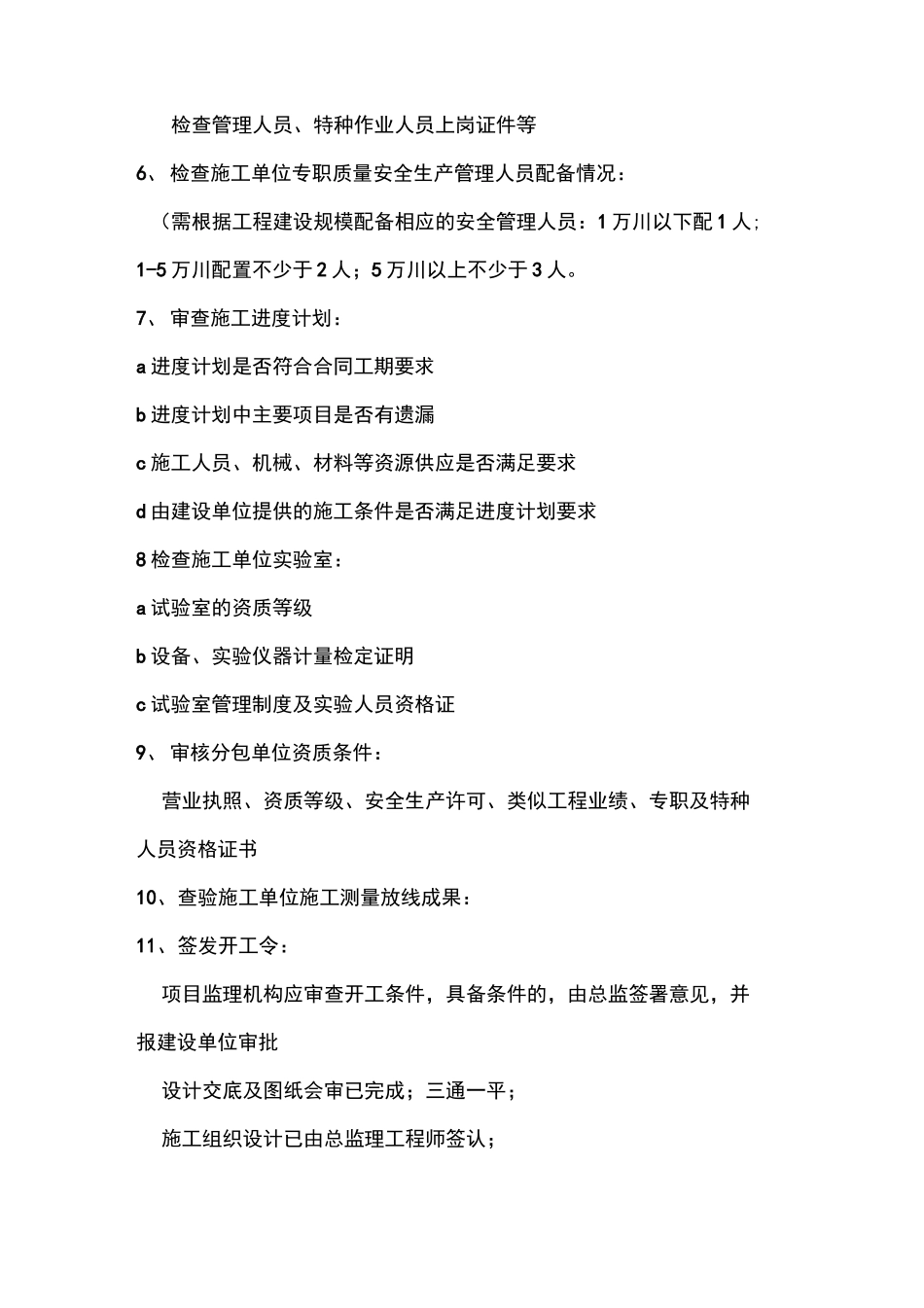

方案审核、材料检验制度、报验、工程资料、例会制度等)4、*审查施工组织设计、专项施工方案:监理机构还应审查施组中的安全技术措施、专项施工方案是否符合工程建设强制性标准5、检查施工单位的工程质量、安全生产管理制度、组织机构及人员:检查管理人员、特种作业人员上岗证件等6、检查施工单位专职质量安全生产管理人员配备情况:(需根据工程建设规模配备相应的安全管理人员:1万川以下配1人;1-5万川配置不少于2人;5万川以上不少于3人
7、审查施工进度计划:a进度计划是否符合合同工期要求b进度计划中主要项目是否有遗漏c施工人员、机械、材料等资源供应是否满足要求d由建设单位提供的施工条件是否满足进度计划要求8检查施工单位实验室:a试验室的资质等级b设备、实验仪器计量检定证明c试验室管理制度及实验人员资格证9、审核分包单位资质条件:营业执照、资质等级、安全生产许可、类似工程业绩、专职及特种人员资格证书10、查验施工单位施工测量放线成果:11、签发开工令:项目监理机构应审查开工条件,具备条件的,由总监签署意见,并报建设单位审批设计交底及图纸会审已完成;三通一平;施工组织设计已由总监理工程师签认;施工方现场质量、安全生产管理体系建立,管理人员已到位,主要材料已落实

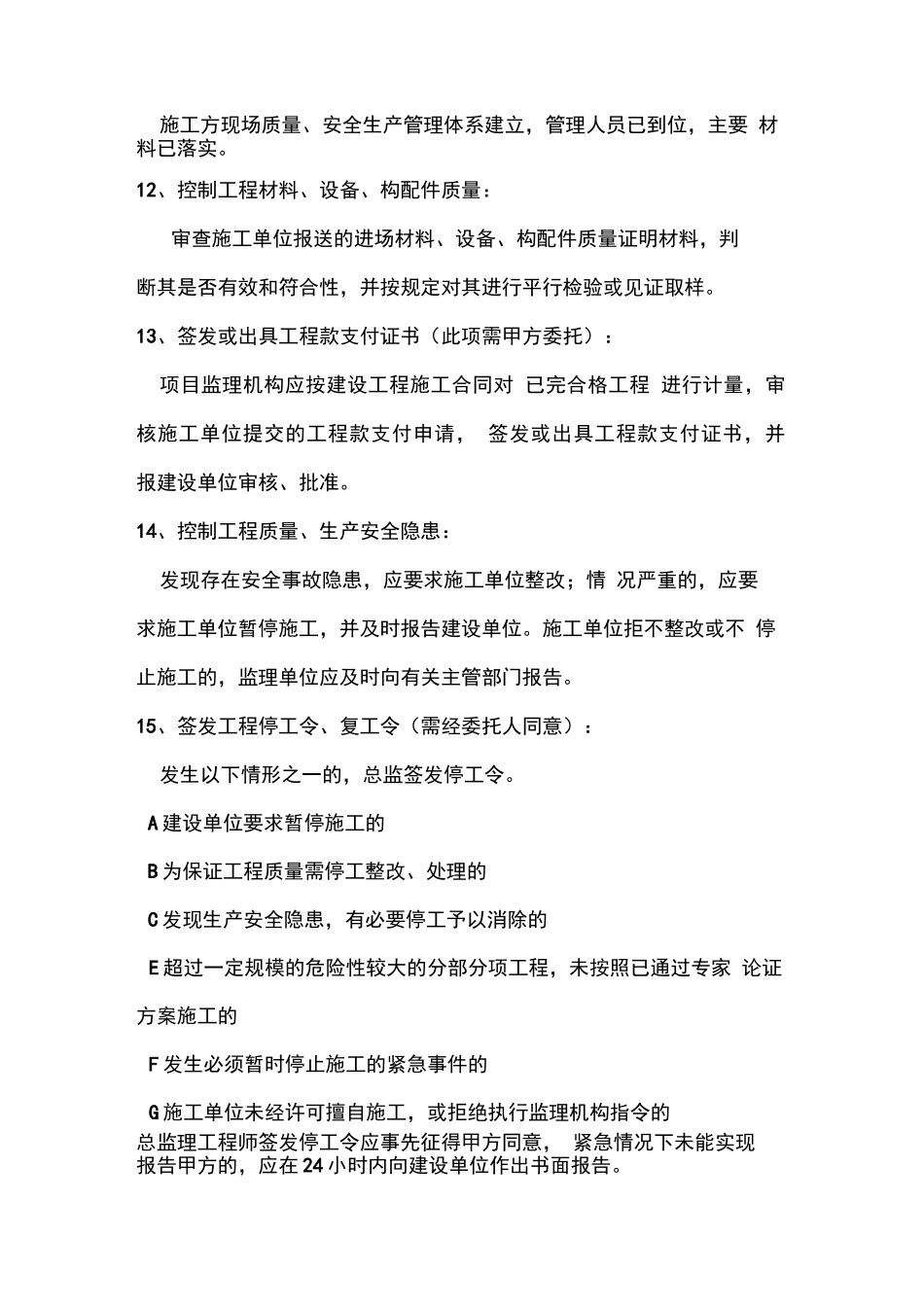

12、控制工程材料、设备、构配件质量:审查施
