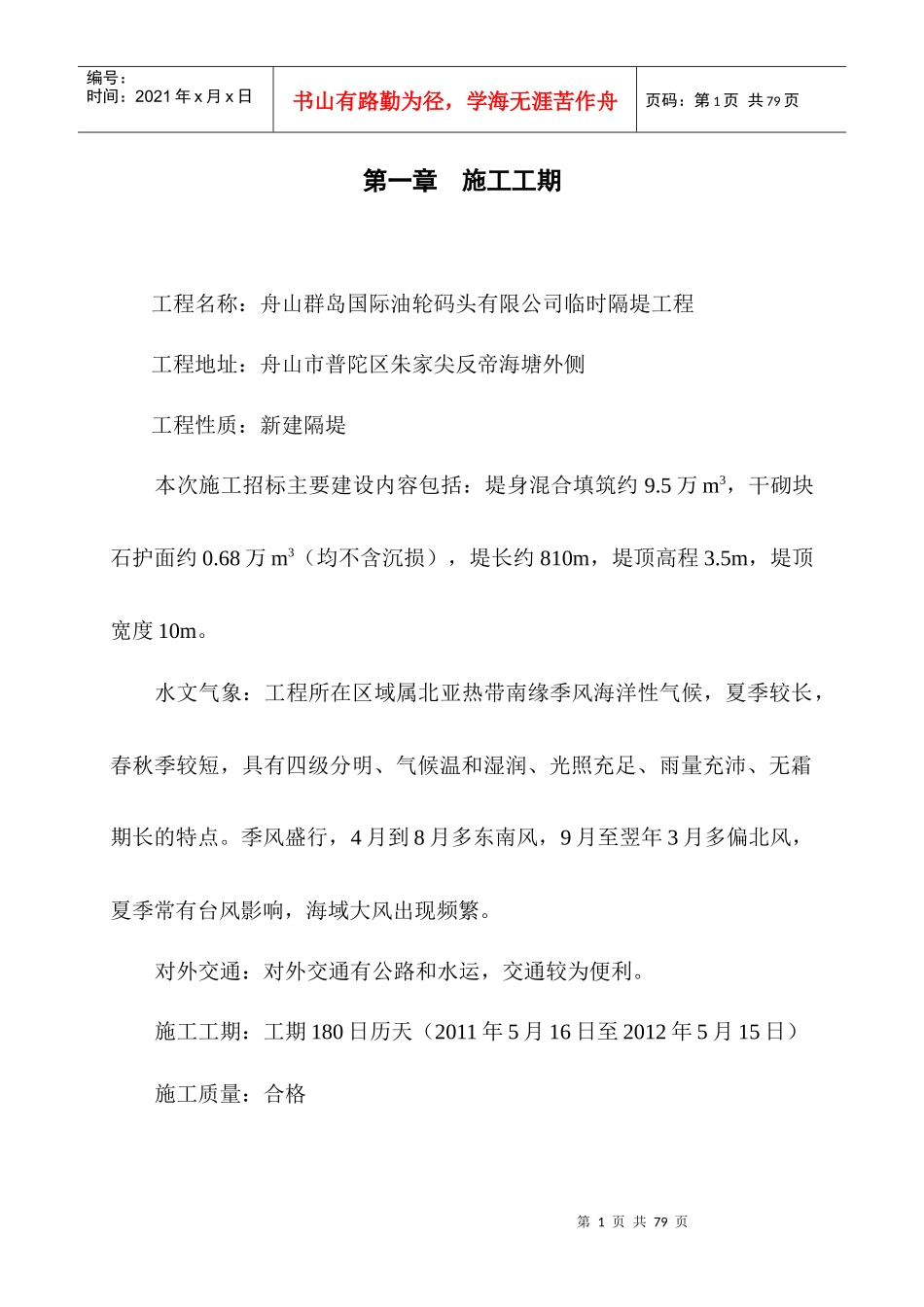

第1页共79页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共79页第一章施工工期工程名称:舟山群岛国际油轮码头有限公司临时隔堤工程工程地址:舟山市普陀区朱家尖反帝海塘外侧工程性质:新建隔堤本次施工招标主要建设内容包括:堤身混合填筑约9
5万m3,干砌块石护面约0
68万m3(均不含沉损),堤长约810m,堤顶高程3
5m,堤顶宽度10m
水文气象:工程所在区域属北亚热带南缘季风海洋性气候,夏季较长,春秋季较短,具有四级分明、气候温和湿润、光照充足、雨量充沛、无霜期长的特点
季风盛行,4月到8月多东南风,9月至翌年3月多偏北风,夏季常有台风影响,海域大风出现频繁
对外交通:对外交通有公路和水运,交通较为便利
施工工期:工期180日历天(2011年5月16日至2012年5月15日)施工质量:合格第2页共79页第1页共79页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共79页第一节总工期、控制性工期和分部工程单元工程工期安排本工程根据业主对工期的要求,以及施工现场地理位置,根据多年的施工实践,编制控制性的施工进度计划
考虑到本工程施工场地大,分布面积广,施工时项目部将配套施工班组
为保证进度,不影响施工工期,两个项目同时进行施工
一、总工期安排本工程开工日期为2011年5月16日,竣工日期为2012年5月15日,工期为366日历天
我方根据业主的要求,以及施工现场地理位置情况,工程施工采取流水穿插作业,经过周密考虑及精心组织,计划2012年5月15日前完成施工任务并通过竣工验收
二、控制性工期根据招标文件要求本工程控制性工期如下表
序号项目及说明完工日期1234第3页共79页第2页共79页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共79页567三、分部工程单元工程工期安排分部工程单元工程工期第二
