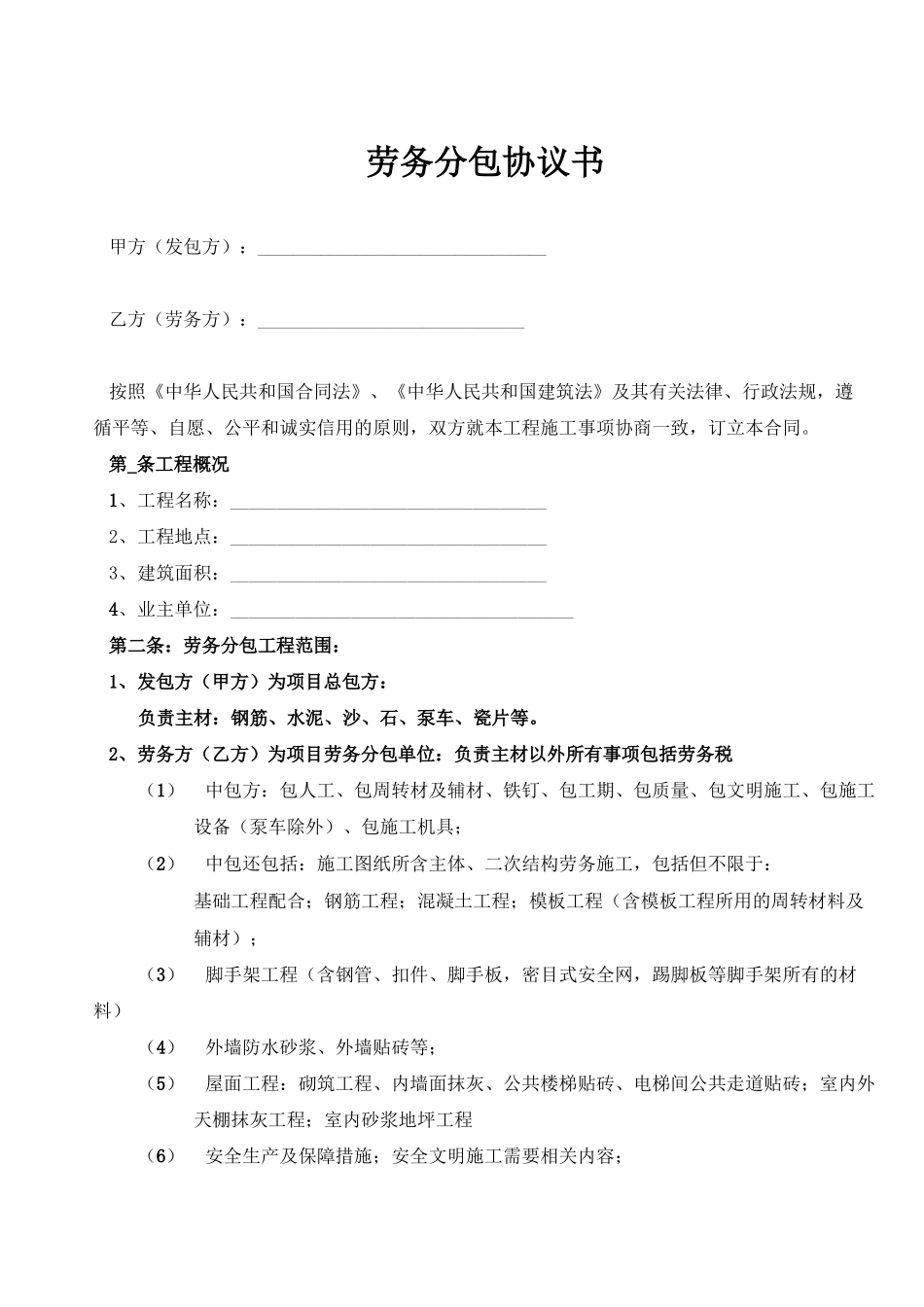

劳务分包协议书甲方(发包方):________________________________乙方(劳务方):_____________________________按照《中华人民共和国合同法》、《中华人民共和国建筑法》及其有关法律、行政法规,遵循平等、自愿、公平和诚实信用的原则,双方就本工程施工事项协商一致,订立本合同。第_条工程概况1、工程名称:__________________________________2、工程地点:__________________________________3、建筑面积:__________________________________4、业主单位:_____________________________________第二条:劳务分包工程范围:1、发包方(甲方)为项目总包方:负责主材:钢筋、水泥、沙、石、泵车、瓷片等。2、劳务方(乙方)为项目劳务分包单位:负责主材以外所有事项包括劳务税(1)中包方:包人工、包周转材及辅材、铁钉、包工期、包质量、包文明施工、包施工设备(泵车除外)、包施工机具;(2)中包还包括:施工图纸所含主体、二次结构劳务施工,包括但不限于:基础工程配合;钢筋工程;混凝土工程;模板工程(含模板工程所用的周转材料及辅材);(3)脚手架工程(含钢管、扣件、脚手板,密目式安全网,踢脚板等脚手架所有的材料)(4)外墙防水砂浆、外墙贴砖等;(5)屋面工程:砌筑工程、内墙面抹灰、公共楼梯贴砖、电梯间公共走道贴砖;室内外天棚抹灰工程;室内砂浆地坪工程(6)安全生产及保障措施;安全文明施工需要相关内容;(7)各种现场清理等所有工作内容;(8)劳务税由乙方自行承担。3、按图纸以下为承包范围之外工程:(1)屋面、卫生间、基础所属的卷材、防水涂料部分;排水预留及安装;玻璃雨棚、室外排水管安装、土方外运与回填。(2)水电、防雷、消防、电梯、电气、机电、通风与空调、绿化园林所需人工材料。(3)外墙面石材、幕墙的装修工程,室内外涂料、油漆工程。(4)门窗、栏杆安装工程、外墙铝百页、伸缩缝等铁件安装工程。第三条合同工期(具体见甲方的《施工总进度计划表》)1、本工程土建合同工期为个日历天,开工日期以甲方和监理单位签署的开工令为准。2、第一节点工期要求:分包人应优先保障塔楼部位施工进度,大地库在天内实现地库完全封闭。3、要求砌体和二次结构每天完成一层,结构封顶后28天内完成所有的砌筑及二次结构施工。第四条、施工组织1、本工程市政工程已经具备开工条件,乙方签订本合同三日内安排队伍进场。2、有下列情形未能按时开工,应书面通知甲方延期理由和要求,甲方接到通知后延期申请相应顺延。(1)计变更和工程量增加;(2)周内非乙方原因停水、停电造成停工超12小时;(3)不可抗力因素(包含天灾、行政命令、指令,经双方和监理认可不适宜施工的炎热、雨天、大风或其它人力不可抗力的影响);(4)非乙方责任造成的工期延误经甲方和监理同意,可顺延。上述情况发生后七天,乙方必须就延误1期的情形以书面形式向甲方提出报告,甲方应收到报告后3天内予以确认,逾期不予确认也不提出意见的视为同意顺延工期。3、如乙方无理由连续30天日历停工,视为违约。甲方有权终止合同。第五条、质量标准:工程质量标准必须严格按国家和广东省、江门市现行的施工及验收规范、规定施工;保证合同范围内的工程质量达到“《建筑工程施工质量验收统一标准》GB50300-2001”验收标准,工程质量各项指标必须达到合格等级;争创江门市安全、文明施工双优工地标准。第六条分包合同单价的组成、内容及付款方式:1、工程量计算规则说明(1)本工程以设计图纸、竣工图纸的建筑面积计算工程量,劳务分包单价含所有规定的施工范围和内容,以每皿包干的形式进行结算,地库按1:1.3计算,工程造价以最终结算价为准(按建筑面积总包干价为550元/皿)。(2)双方已经考虑了因市场状况引起可能出现的人工费、材料上涨或下降的因素,本单价为甲乙双方所确认的总包干单价,任何情况下不作调整。(3)调整原则:因图纸变更引起工程量变更才可签证,其他原因(如构件具体尺寸变化)都不能成为签证原因。如构件增加引起可签证,标准如下:人工按劳务给各班组分包单价按实计算,需由班组、劳务、总包三方认可。2、合同价款的计算原则和方法:劳务...
