河堤工程挡土墙劳务分包合同I4--------l-l-J—I—广八八l—>I—II口用人单位〔以下简称甲方〕:被聘劳务公司〔以下简称乙方〕:因河堤工程生产需要,经甲乙双方友好协商,由乙方提供技术熟练的队伍及相应的管理班子参与本工程的施工
为了明确双方的责任和义务,双方依据
中华人民共和国合同法
中华人民共和国建筑法
,协商一致,特制定如下合同条款,供双方共同遵守
一、承包方式采取甲方负责总工程管理、主要材料、大型机械设备的供给;乙方提供承建制劳务队伍包工、包辅材和小型机械〔工具)、包质量、包工期、包平安文明施工的方式承包
二、承包范围本工程挡土墙分局部项工程〔具体内容详见第六条款)
三、合同工期:3
1本工程总工期为90』日历天
在有工作面的情况下必须保证充足的人员、机械进行施工
如因乙方原因导致进度延误,那么每延误一天乙方应向甲方支付人民币1000元作为逾期违约金,该违约金甲方有权从应当支付给乙方的款项中直接予以扣除
具体开工日期以甲方开工通知〔开工令)为准,除非出现不可抗力因素影响施工进程并经甲方同意,否那么工期不得顺延

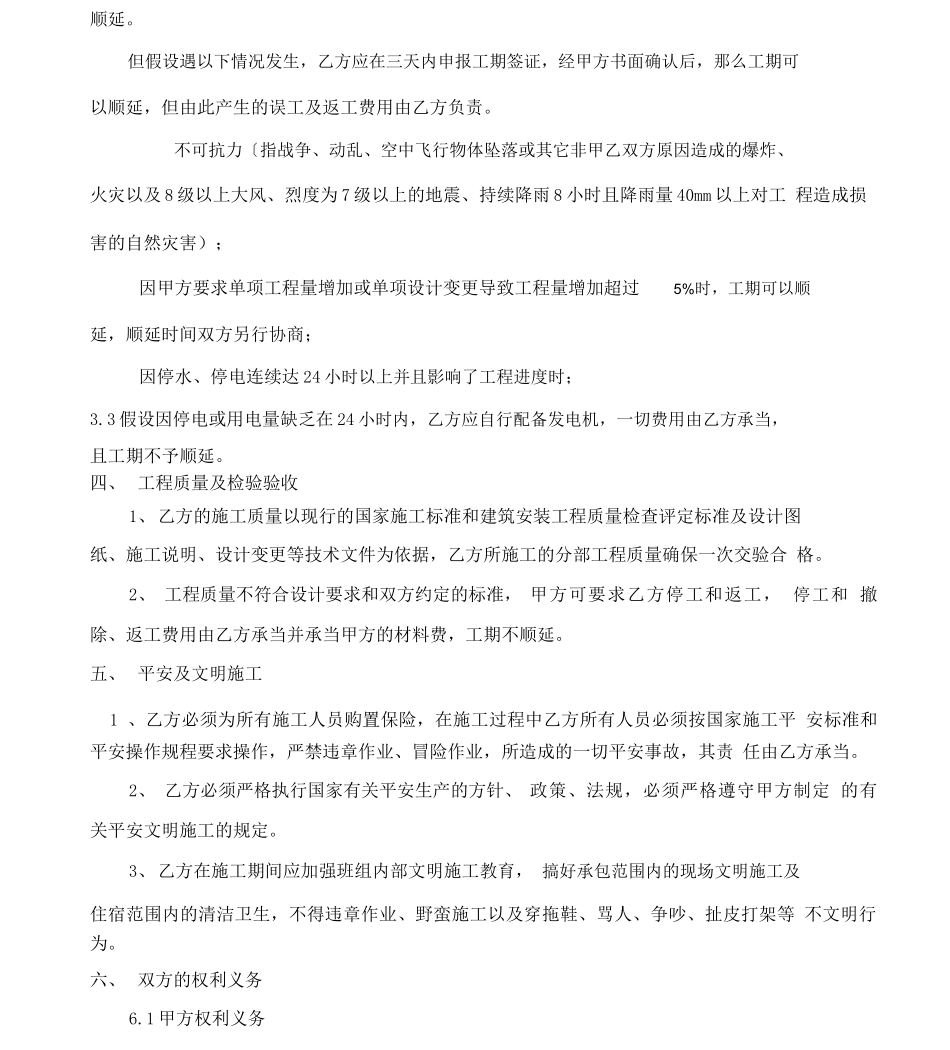

但假设遇以下情况发生,乙方应在三天内申报工期签证,经甲方书面确认后,那么工期可以顺延,但由此产生的误工及返工费用由乙方负责
不可抗力〔指战争、动乱、空中飞行物体坠落或其它非甲乙双方原因造成的爆炸、火灾以及8级以上大风、烈度为7级以上的地震、持续降雨8小时且降雨量40mm以上对工程造成损害的自然灾害);因甲方要求单项工程量增加或单项设计变更导致工程量增加超过5%时,工期可以顺延,顺延时间双方另行协商;因停水、停电连续达24小时以上并且影响了工程进度时;3
3假设因停电或用电量缺乏在24小时内,乙方应自行配备发电机,一切费用由乙方承当,且工期不予顺延

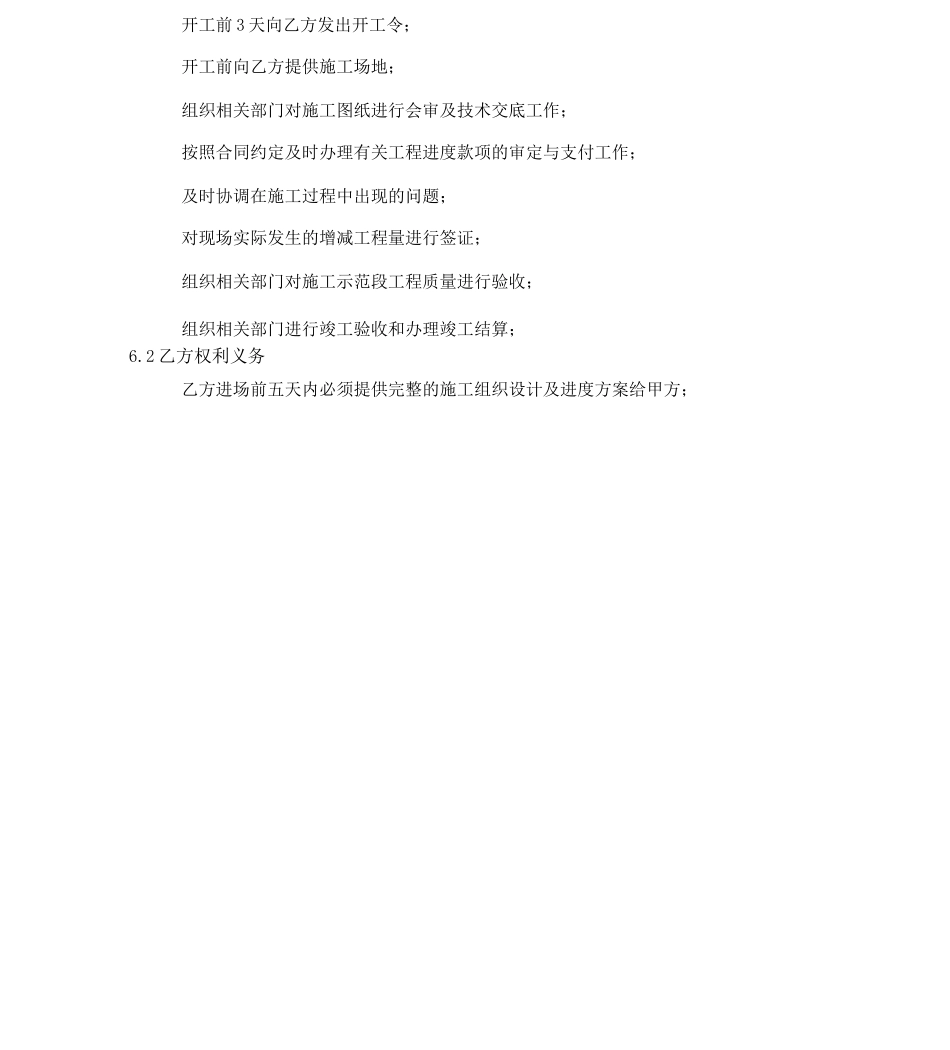

四、工程质量及检验验收1、乙方的施工质量以现行的国家施工标准和建筑安装工程质量检查评定标准及设计图纸、
