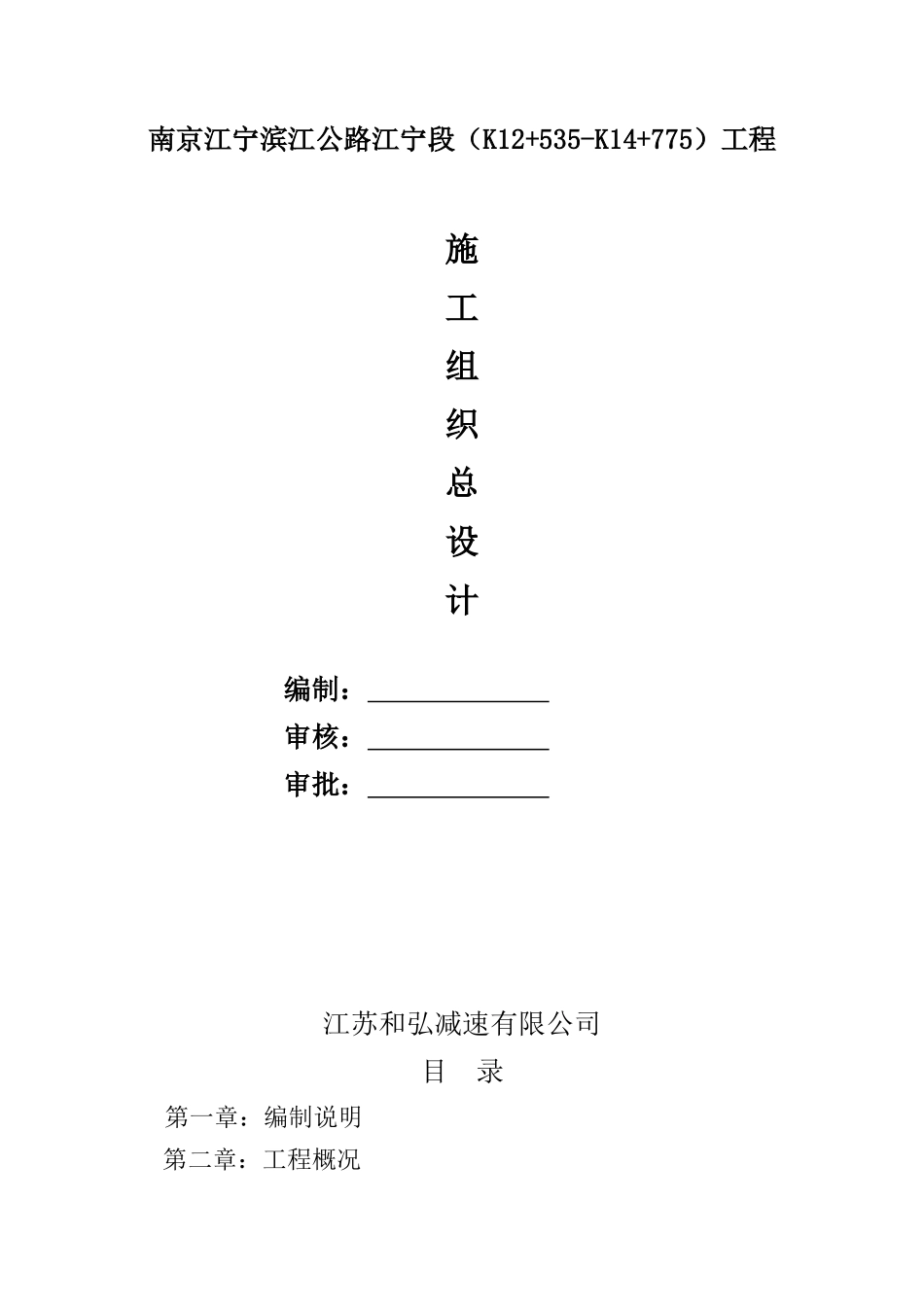

南京江宁滨江公路江宁段(K12+535-K14+775)工程施工组织总设计编制:审核:审批:江苏和弘减速有限公司目录第一章:编制说明第二章:工程概况第三章:实施目标第四章:施工部署第五章:施工平面布置第六章:施工进度计划第七章:主要施工方案及技术措施第八章:质量保证措施第九章:安全保证措施第十章:工程进度保证措施第十一章:特殊季节施工措施第十二章:安全风险评估和应急预案第十三章:环境保护措施第十四章:标准化施工管理第十五章:工程档案管理第十六章:临时用电方案第十七章:附图第一章编制说明一、编制依据1、南京江宁滨江公路江宁段工程设计施工图及地质勘查资料

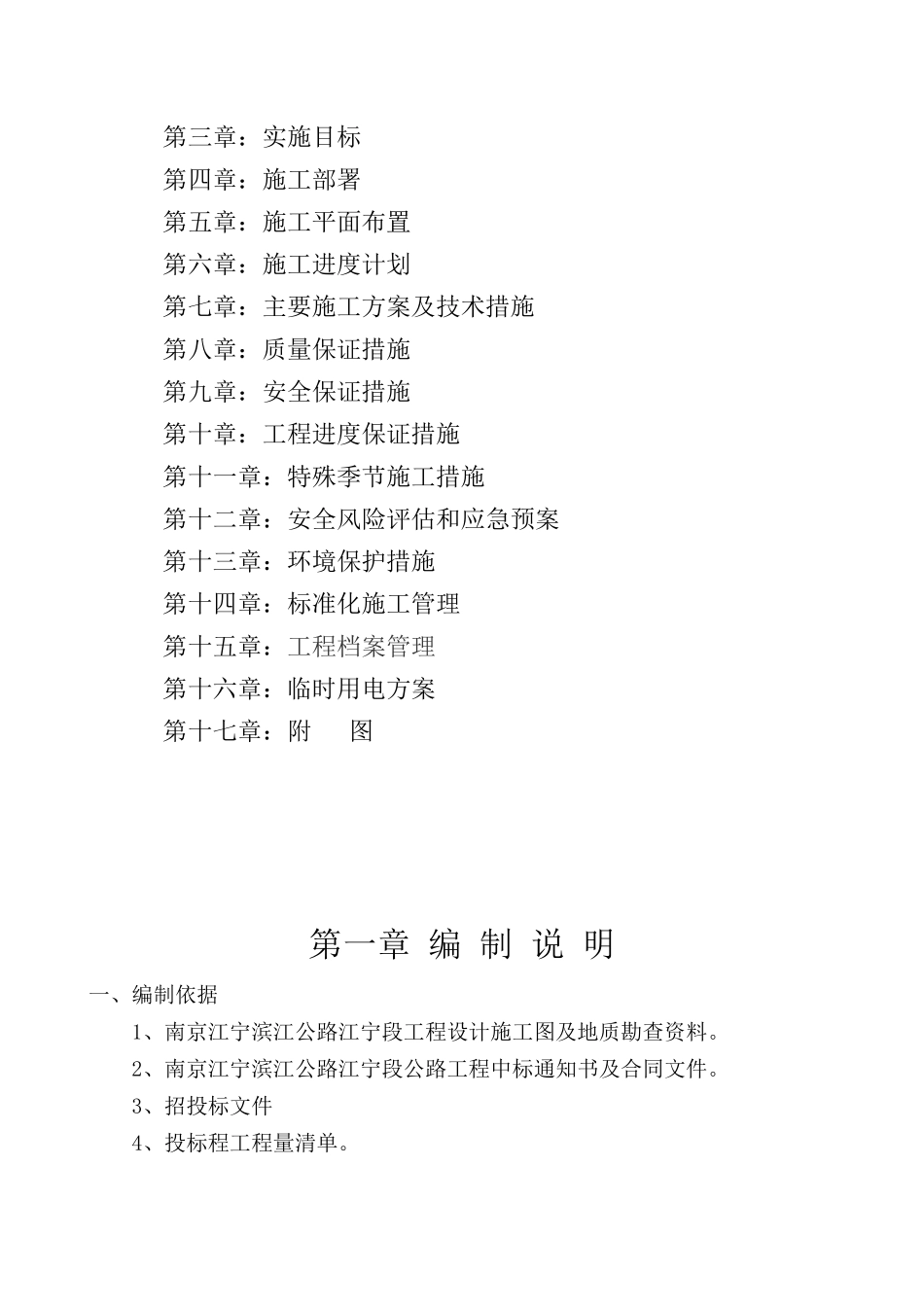

2、南京江宁滨江公路江宁段公路工程中标通知书及合同文件
3、招投标文件4、投标程工程量清单
5、图纸会审纪要

6、国家交通部现行公路工程施工技术规范及验收标准等:(1)《工程建设标准强制性条文》(2002局部修改版)(2)《城镇道路工程施工与质量验收规范》(CJJ1-2008)(3)《给水排水管道工程施工及验收规范》GB50268-2008(4)《混凝土结构工程施工质量验收规范》GB50204-2002(2011年修订版)7、现场调查资料:地形地貌、水源、道路畅通情况、往年天气情况及附近可利用水源、电源
8、本单位往年公路施工积累的施工经验、现有设备能力以及管理水平
二、编制原则1、安全第一的原则施工组织设计的编制始终按照技术可靠、措施得力、以人为本,确保安全的原则
在安全措施落实到位,确保万无一失的前提下组织施工
严格贯彻“安全第一,预防为主”的方针和原则
2、优质高效原则加强领导,强化管理,优质高效
根据我们在实施性施工组织设计中明确的质量目标,贯彻执行ISO9001:2000质量体系标准、ISO14001:2004环境管理体系标准、GB/T28001-2001职业健康安全管理体系标准,积极推广、使用“四新”,确保创优规划
