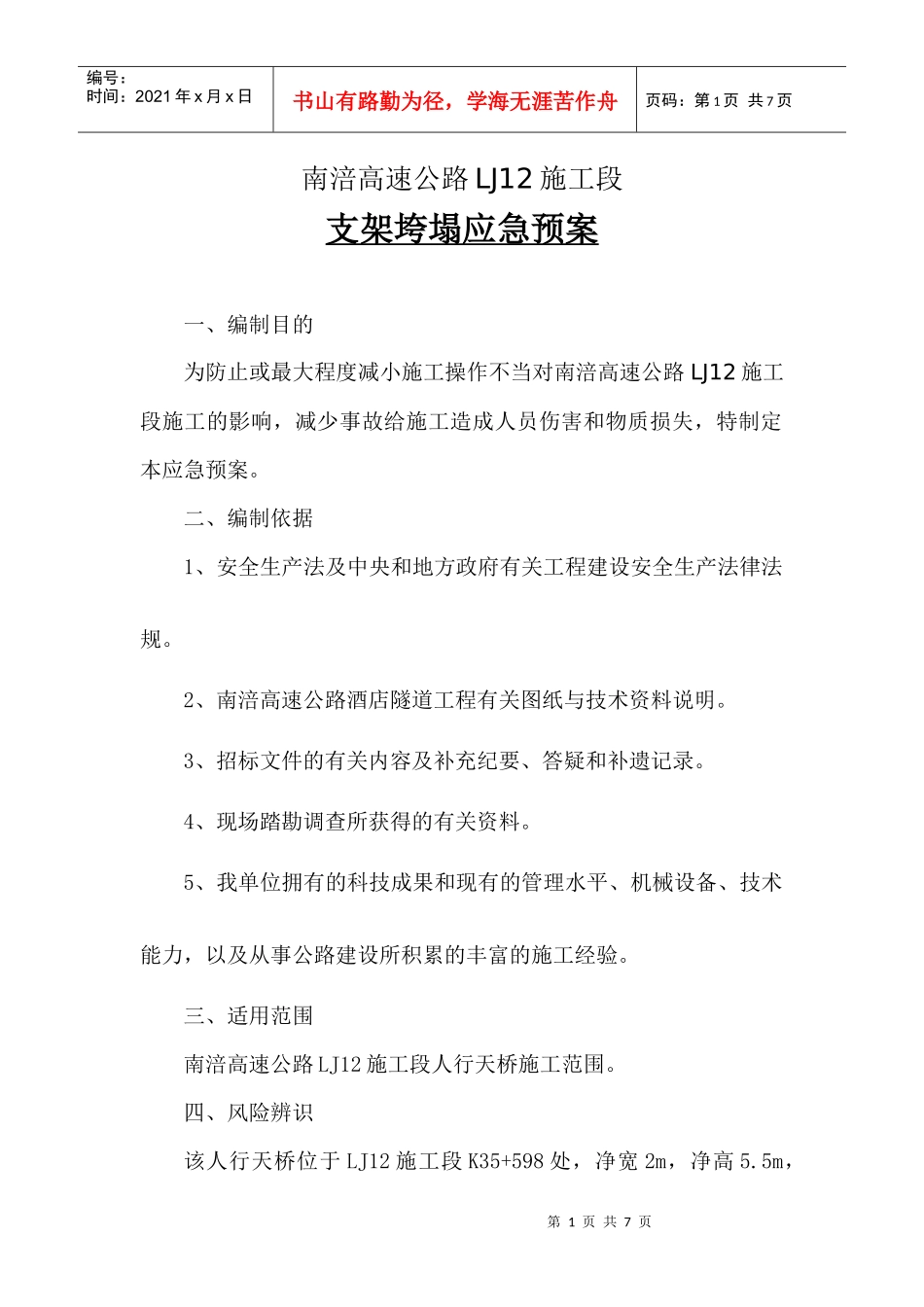

第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共7页南涪高速公路LJ12施工段支架垮塌应急预案一、编制目的为防止或最大程度减小施工操作不当对南涪高速公路LJ12施工段施工的影响,减少事故给施工造成人员伤害和物质损失,特制定本应急预案
二、编制依据1、安全生产法及中央和地方政府有关工程建设安全生产法律法规
2、南涪高速公路酒店隧道工程有关图纸与技术资料说明
3、招标文件的有关内容及补充纪要、答疑和补遗记录
4、现场踏勘调查所获得的有关资料
5、我单位拥有的科技成果和现有的管理水平、机械设备、技术能力,以及从事公路建设所积累的丰富的施工经验
三、适用范围南涪高速公路LJ12施工段人行天桥施工范围
四、风险辨识该人行天桥位于LJ12施工段K35+598处,净宽2m,净高5

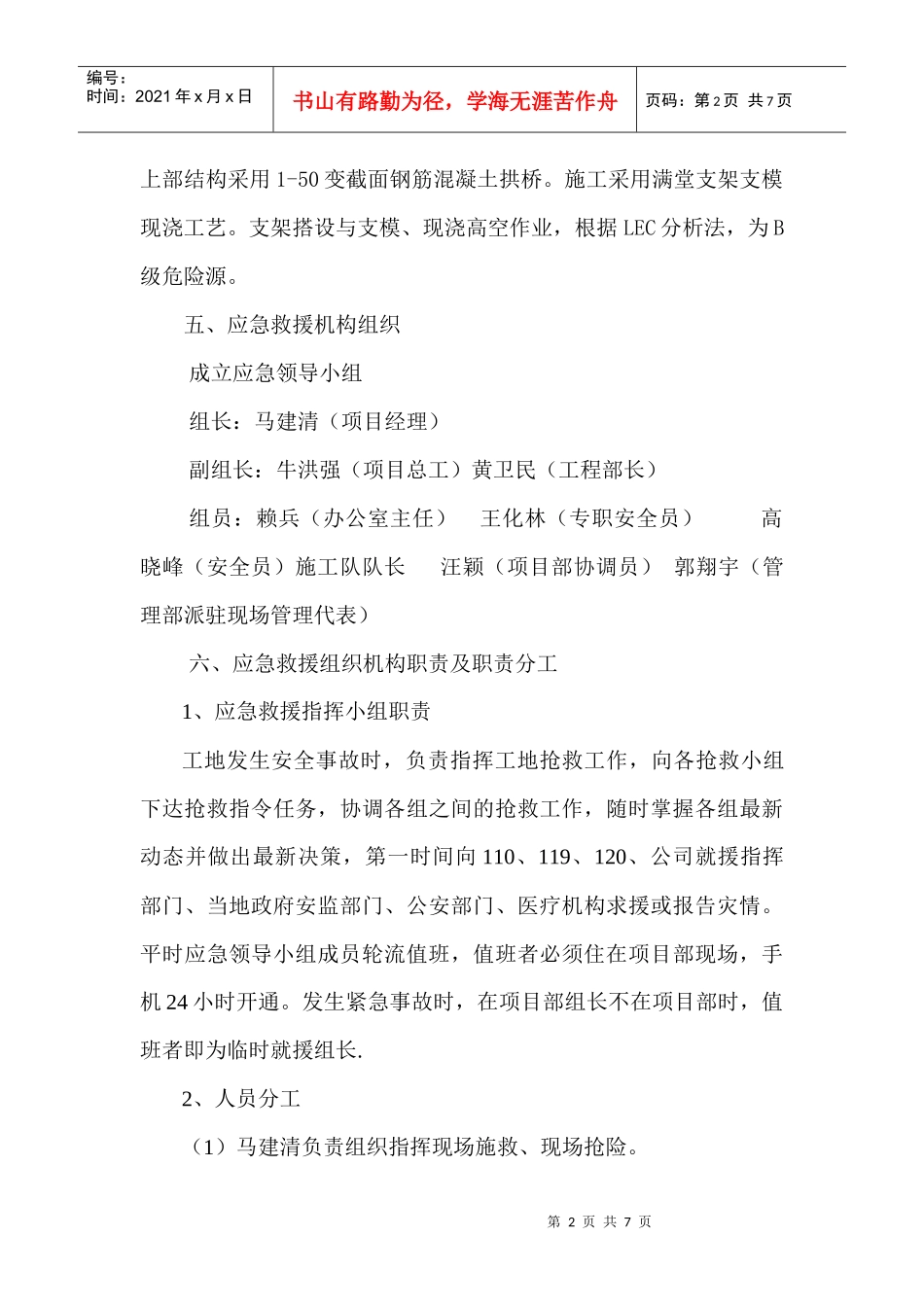

5m,第2页共7页第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共7页上部结构采用1-50变截面钢筋混凝土拱桥
施工采用满堂支架支模现浇工艺
支架搭设与支模、现浇高空作业,根据LEC分析法,为B级危险源
五、应急救援机构组织成立应急领导小组组长:马建清(项目经理)副组长:牛洪强(项目总工)黄卫民(工程部长)组员:赖兵(办公室主任)王化林(专职安全员)高晓峰(安全员)施工队队长汪颖(项目部协调员)郭翔宇(管理部派驻现场管理代表)六、应急救援组织机构职责及职责分工1、应急救援指挥小组职责工地发生安全事故时,负责指挥工地抢救工作,向各抢救小组下达抢救指令任务,协调各组之间的抢救工作,随时掌握各组最新动态并做出最新决策,第一时间向110、119、120、公司就援指挥部门、当地政府安监部门、公安部门、医疗机构求援或报告灾情
平时应急领导小组成员轮流值班,值班者必须住在项目部现场,手机24小时开通

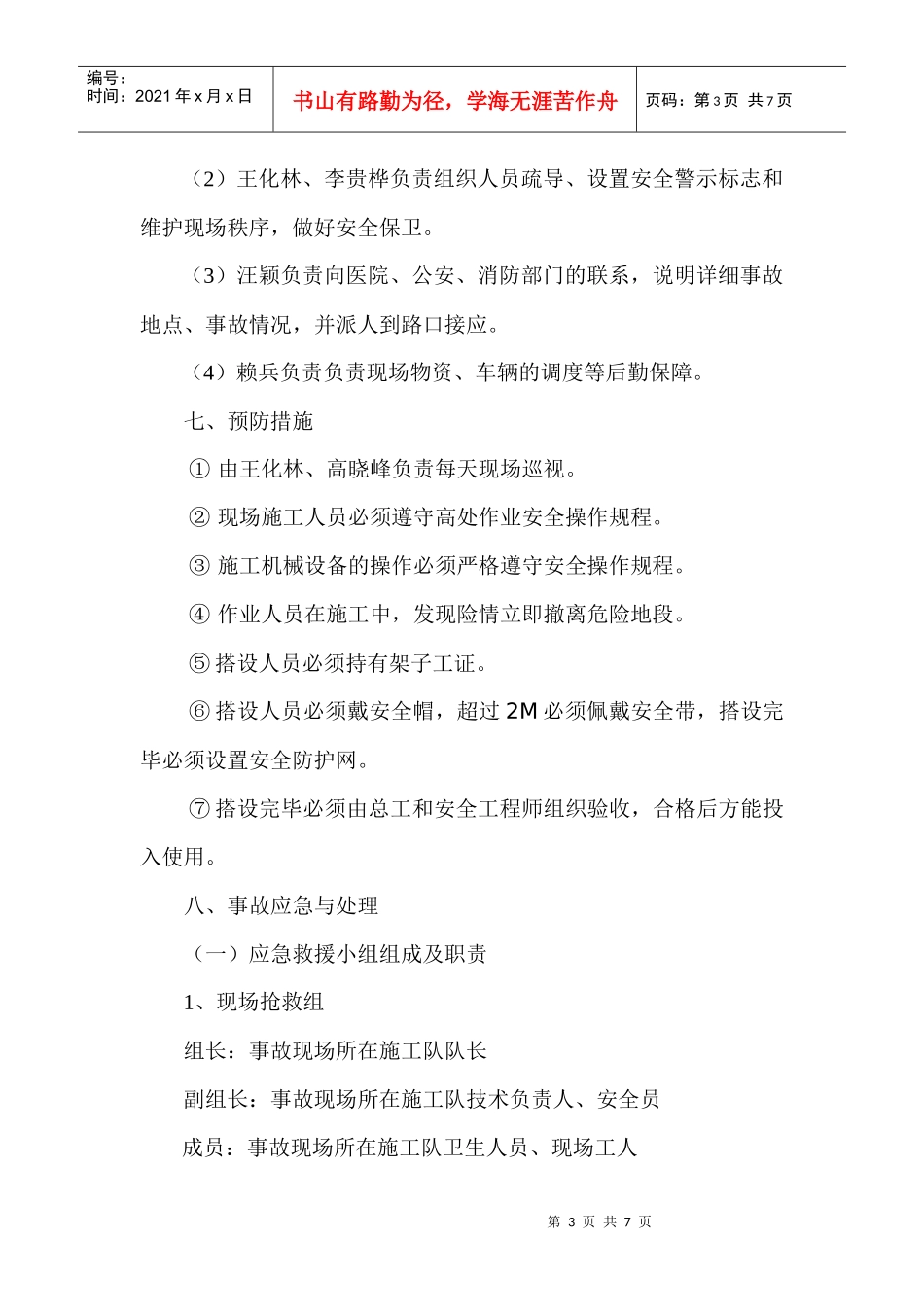

发生紧急事故时,在项目部组长不在项目部时,值班者即
