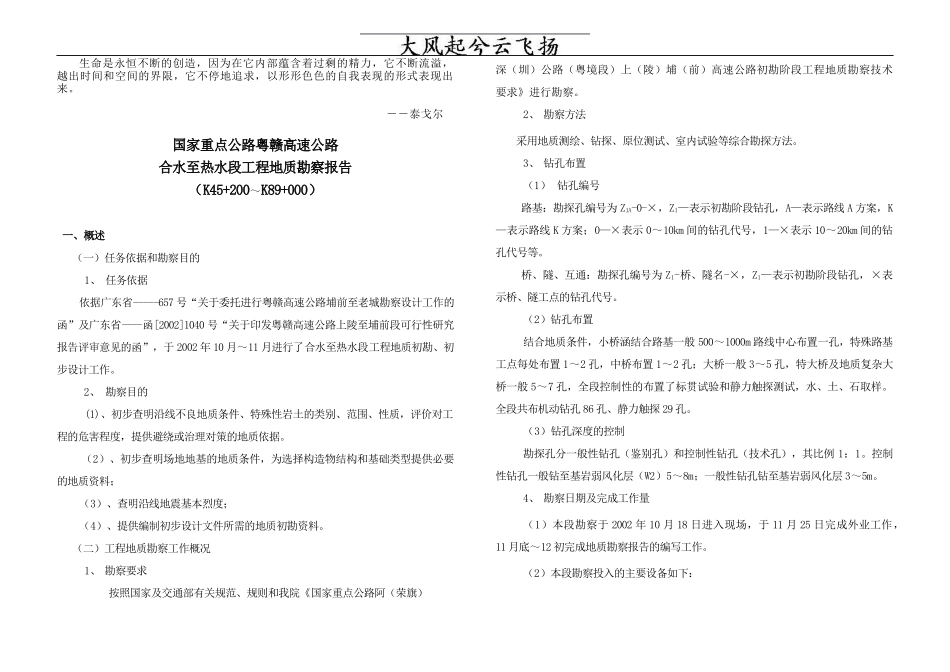

--泰戈尔国家重点公路粤赣高速公路合水至热水段工程地质勘察报告(K45+200~K89+000)一、概述(一)任务依据和勘察目的1、任务依据依据广东省-----657号“关于委托进行粤赣高速公路埔前至老城勘察设计工作的函”及广东省----函[2002]1040号“关于印发粤赣高速公路上陵至埔前段可行性研究报告评审意见的函”,于2002年10月~11月进行了合水至热水段工程地质初勘、初步设计工作
2、勘察目的(1)、初步查明沿线不良地质条件、特殊性岩土的类别、范围、性质,评价对工程的危害程度,提供避绕或治理对策的地质依据
(2)、初步查明场地地基的地质条件,为选择构造物结构和基础类型提供必要的地质资料;(3)、查明沿线地震基本烈度;(4)、提供编制初步设计文件所需的地质初勘资料

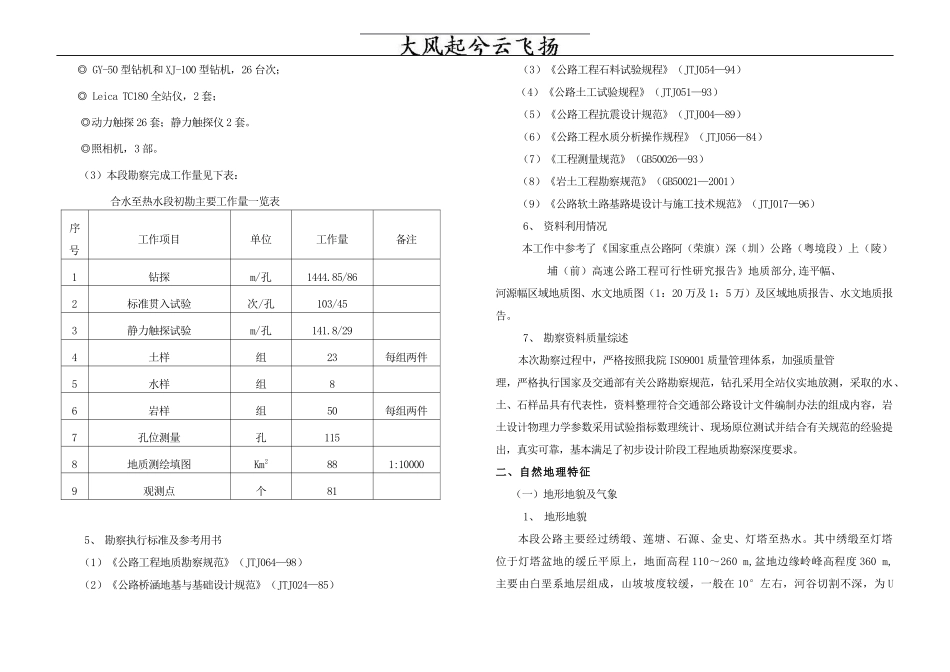

(二)工程地质勘察工作概况1、勘察要求按照国家及交通部有关规范、规则和我院《国家重点公路阿(荣旗)深(圳)公路(粤境段)上(陵)埔(前)高速公路初勘阶段工程地质勘察技术要求》进行勘察
2、勘察方法采用地质测绘、钻探、原位测试、室内试验等综合勘探方法
3、钻孔布置(1)钻孔编号路基:勘探孔编号为Z1A-0-×,Z1—表示初勘阶段钻孔,A—表示路线A方案,K—表示路线K方案;0—×表示0~10km间的钻孔代号,1—×表示10~20km间的钻孔代号等
桥、隧、互通:勘探孔编号为Z1-桥、隧名-×,Z1—表示初勘阶段钻孔,×表示桥、隧工点的钻孔代号

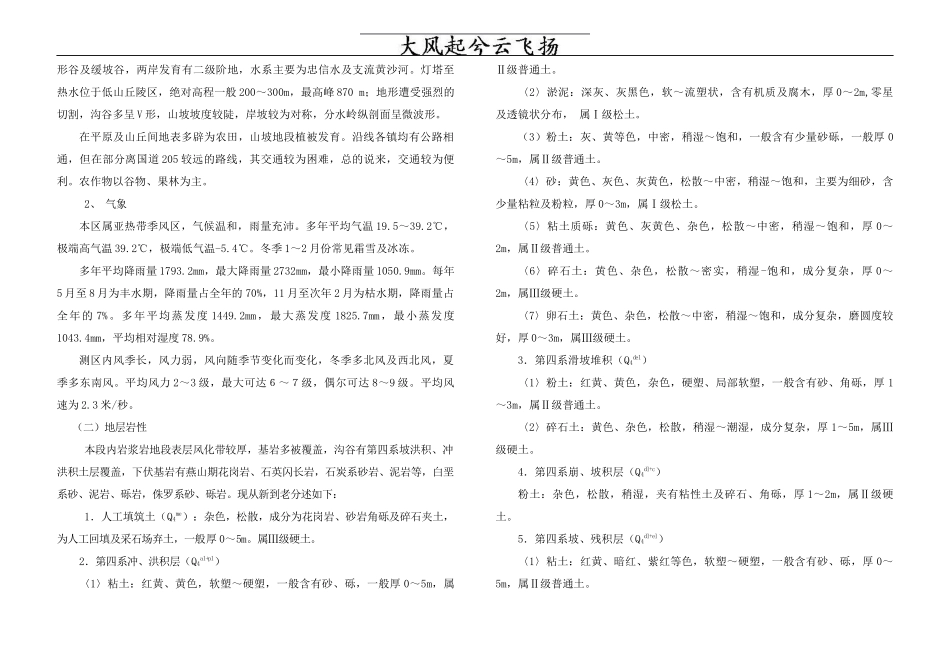

(2)钻孔布置结合地质条件,小桥涵结合路基一般500~1000m路线中心布置一孔,特殊路基工点每处布置1~2孔,中桥布置1~2孔;大桥一般3~5孔,特大桥及地质复杂大桥一般5~7孔,全段控制性的布置了标贯试验和静力触探测试,水、土
