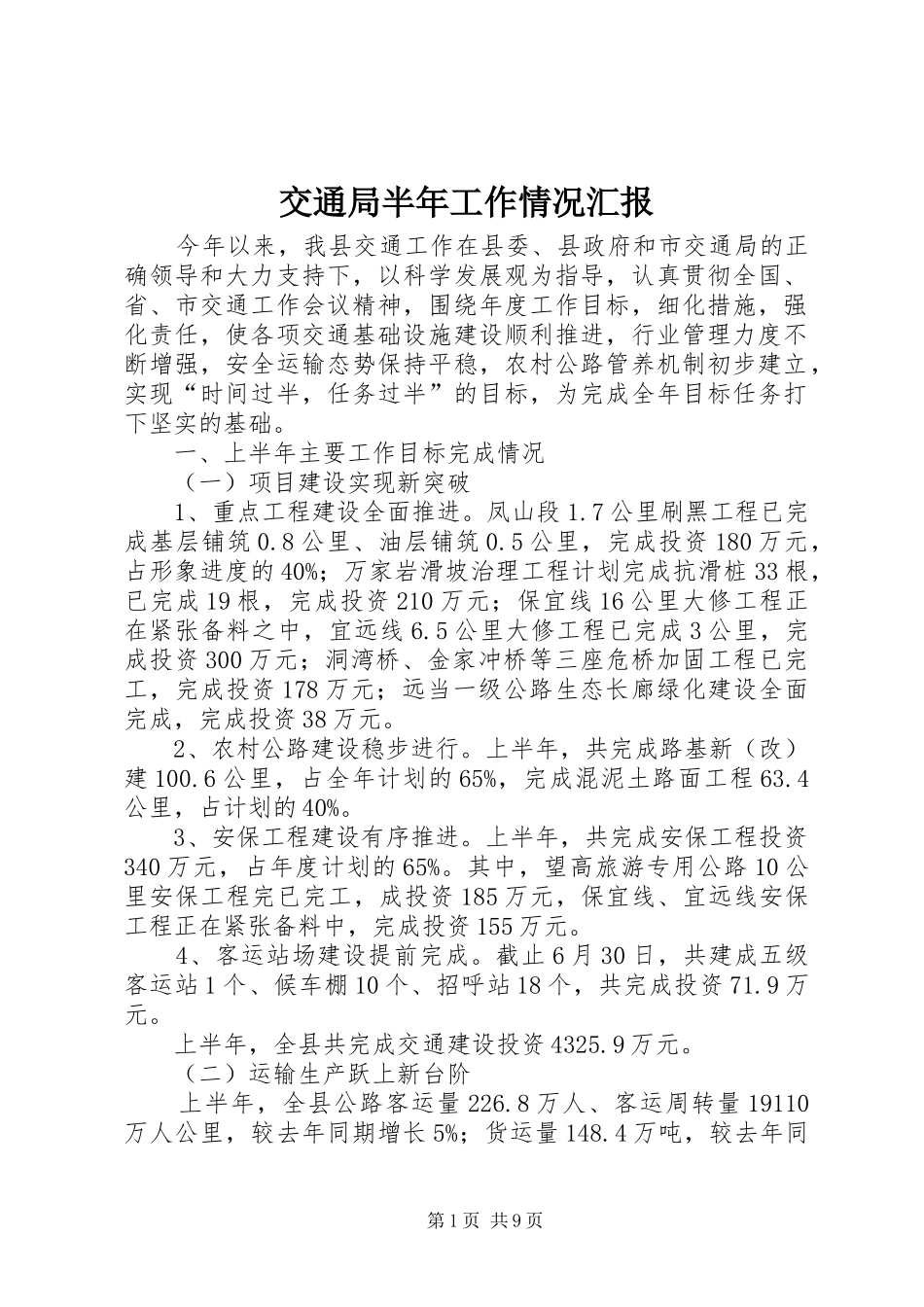

交通局半年工作情况汇报今年以来,我县交通工作在县委、县政府和市交通局的正确领导和大力支持下,以科学发展观为指导,认真贯彻全国、省、市交通工作会议精神,围绕年度工作目标,细化措施,强化责任,使各项交通基础设施建设顺利推进,行业管理力度不断增强,安全运输态势保持平稳,农村公路管养机制初步建立,实现“时间过半,任务过半”的目标,为完成全年目标任务打下坚实的基础
一、上半年主要工作目标完成情况(一)项目建设实现新突破1、重点工程建设全面推进
7公里刷黑工程已完成基层铺筑0
8公里、油层铺筑0
5公里,完成投资180万元,占形象进度的40%;万家岩滑坡治理工程计划完成抗滑桩33根,已完成19根,完成投资210万元;保宜线16公里大修工程正在紧张备料之中,宜远线6
5公里大修工程已完成3公里,完成投资300万元;洞湾桥、金家冲桥等三座危桥加固工程已完工,完成投资178万元;远当一级公路生态长廊绿化建设全面完成,完成投资38万元
2、农村公路建设稳步进行
上半年,共完成路基新(改)建100
6公里,占全年计划的65%,完成混泥土路面工程63
4公里,占计划的40%
3、安保工程建设有序推进
上半年,共完成安保工程投资340万元,占年度计划的65%
其中,望高旅游专用公路10公里安保工程完已完工,成投资185万元,保宜线、宜远线安保工程正在紧张备料中,完成投资155万元
4、客运站场建设提前完成
截止6月30日,共建成五级客运站1个、候车棚10个、招呼站18个,共完成投资71
上半年,全县共完成交通建设投资4325
(二)运输生产跃上新台阶上半年,全县公路客运量226
8万人、客运周转量19110万人公里,较去年同期增长5%;货运量148
4万吨,较去年同第1页共9页期增长6%;货运周转量10505
5万吨公里,较去年同期增长7%
全县新增客车9辆,其中新增农村客
