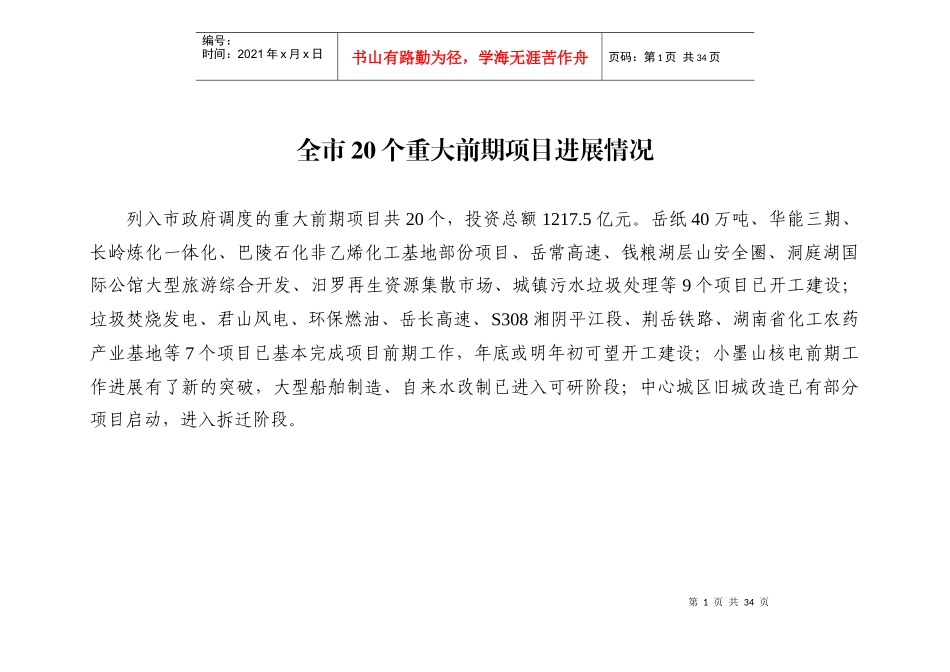

第1页共34页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共34页全市20个重大前期项目进展情况列入市政府调度的重大前期项目共20个,投资总额1217
岳纸40万吨、华能三期、长岭炼化一体化、巴陵石化非乙烯化工基地部份项目、岳常高速、钱粮湖层山安全圈、洞庭湖国际公馆大型旅游综合开发、汨罗再生资源集散市场、城镇污水垃圾处理等9个项目已开工建设;垃圾焚烧发电、君山风电、环保燃油、岳长高速、S308湘阴平江段、荆岳铁路、湖南省化工农药产业基地等7个项目已基本完成项目前期工作,年底或明年初可望开工建设;小墨山核电前期工作进展有了新的突破,大型船舶制造、自来水改制已进入可研阶段;中心城区旧城改造已有部分项目启动,进入拆迁阶段

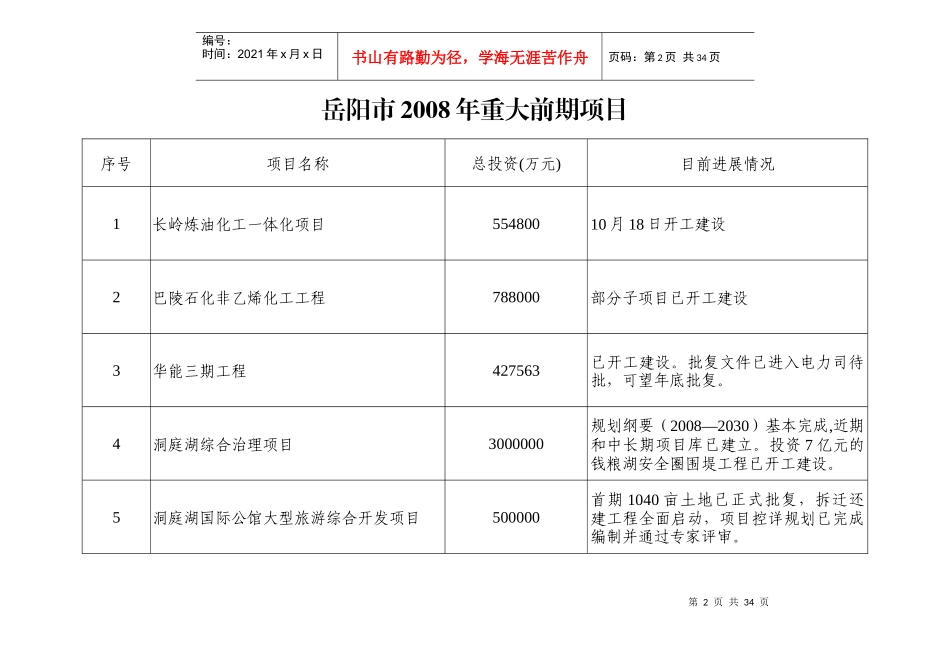

第2页共34页第1页共34页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共34页岳阳市2008年重大前期项目序号项目名称总投资(万元)目前进展情况1长岭炼油化工一体化项目55480010月18日开工建设2巴陵石化非乙烯化工工程788000部分子项目已开工建设3华能三期工程427563已开工建设
批复文件已进入电力司待批,可望年底批复
4洞庭湖综合治理项目3000000规划纲要(2008—2030)基本完成,近期和中长期项目库已建立
投资7亿元的钱粮湖安全圈围堤工程已开工建设

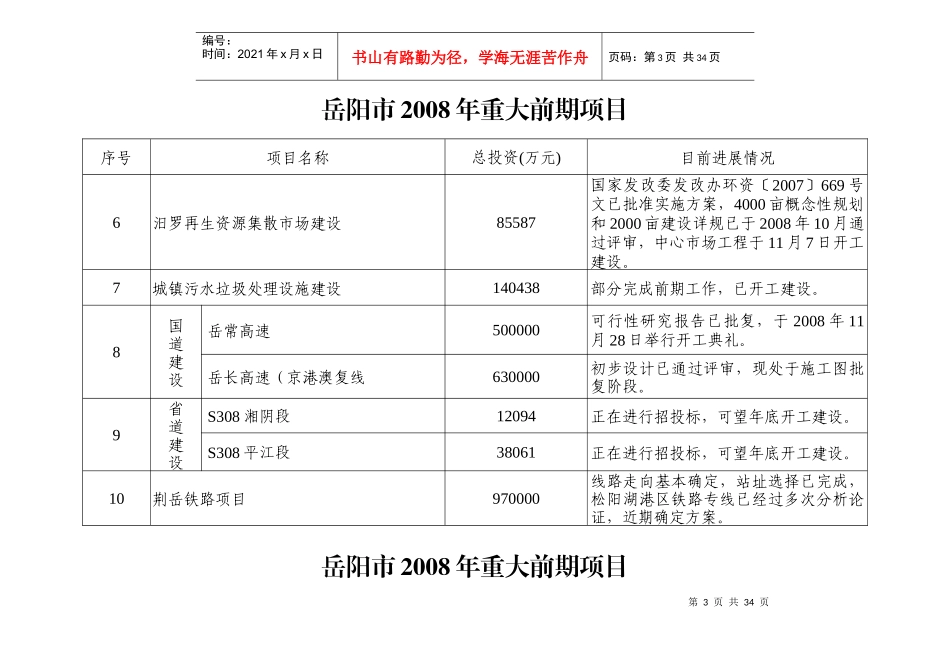

5洞庭湖国际公馆大型旅游综合开发项目500000首期1040亩土地已正式批复,拆迁还建工程全面启动,项目控详规划已完成编制并通过专家评审
