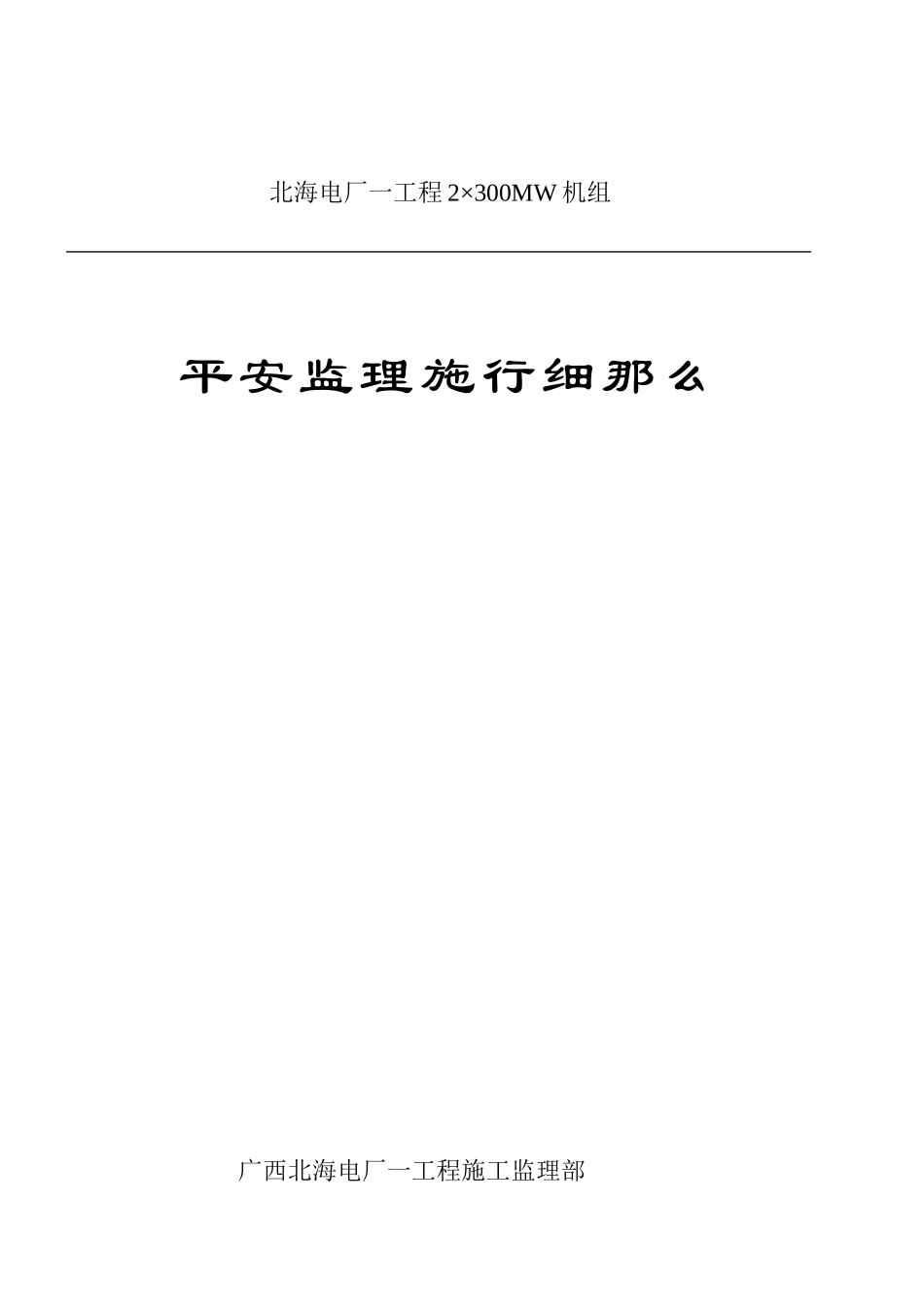

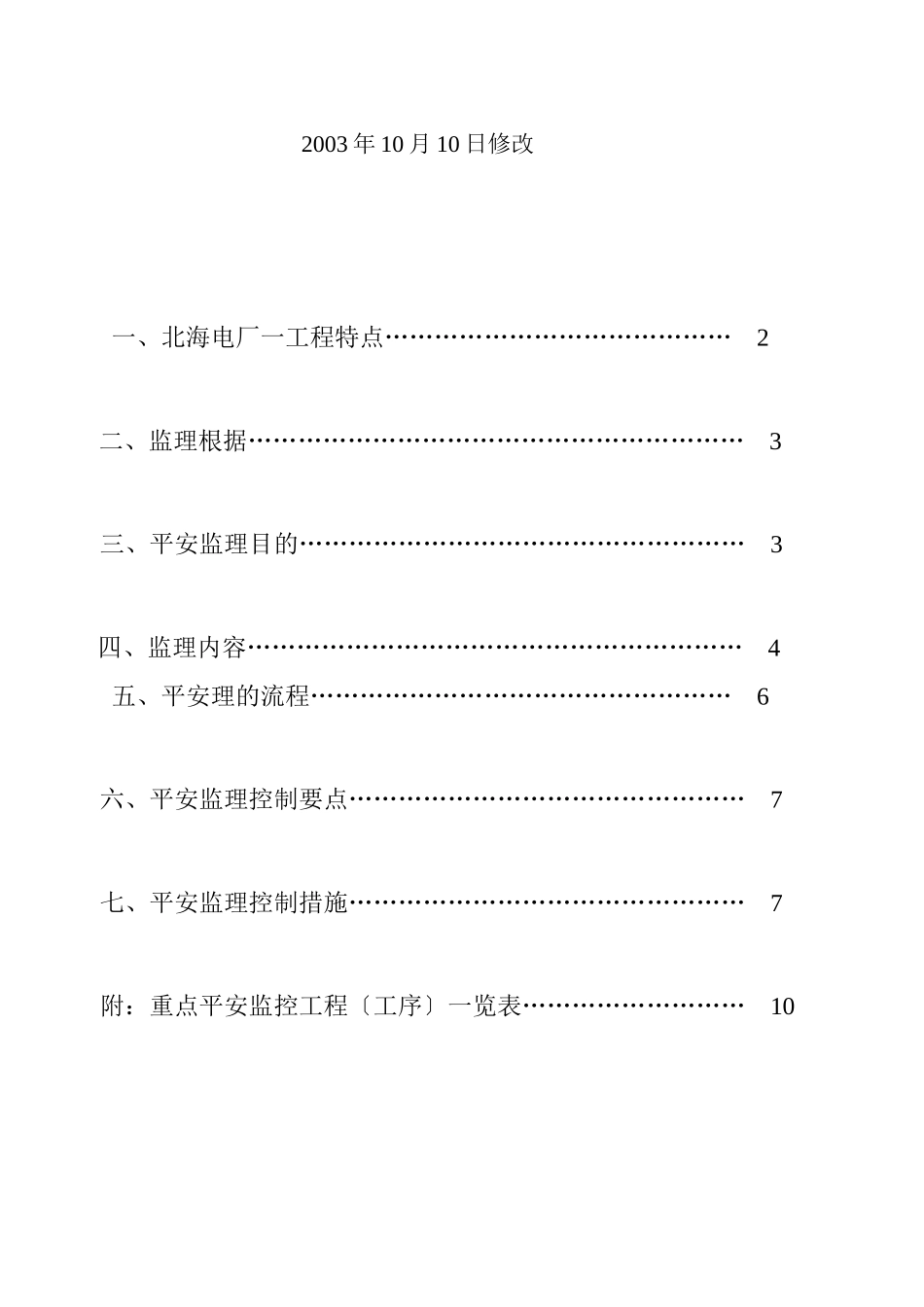

北海电厂一工程2×300MW机组平安监理施行细那么广西北海电厂一工程施工监理部2003年10月10日修改一、北海电厂一工程特点……………………………………2二、监理根据……………………………………………………3三、平安监理目的………………………………………………3四、监理内容……………………………………………………4五、平安理的流程……………………………………………6六、平安监理控制要点…………………………………………7七、平安监理控制措施…………………………………………7附:重点平安监控工程〔工序〕一览表………………………10一、北海电厂一工程特点1、设备重量重本工程1台机组三大主机设备总重量10015.5t其中:1.1锅炉汽包231t;1.2发电机定子196t;1.3主变压器190t。2、设备运输件超限、超高、超宽、超长2.1主变压器〔长×宽×高〕8.19×3.6×3.96〔m〕;2.2除氧器水箱〔长×宽×高〕24×Φ3.46〔m〕。3、施工多主要施工:山东电建二、山西电建三、安徽电建二、广西电建、吉林道、广西安科、北京振冲、中港四航等施工。4、重要的临时设施多如施工用水、用电、氧气、乙炔库、油库、危险品库、射源存放库和锅炉房等。5、重要的施工工序多如大体积砼浇筑、烟囱施工、大中型起重机械拆装移位、负荷试验、汽机扣大盖、发电机穿转子、大型变压器运输、吊罩、抽芯检查枯燥及耐压试验、燃油区进油、锅炉大件吊装、高压道水压试验、高压线路、厂用设备带电、主要电气设备耐压试验、汽机道冲洗、重要转动机械试运、主汽吹洗、锅炉升压定平安门、油循环、汽轮发电机试运及投氧等。6、特殊作业多如高空作业、烟囱施工高240m/6m金属容器内作业、高压带电线路穿插作业、电缆沟、制氢站、乙炔站、带电线路作业、接触易燃易爆、腐蚀剂、有害气体、液体、粉尘、射线作业、水下施工等。7、多工种立体穿插作业及与运行穿插作业如土建施工、锅炉安装、汽机设备安装、电气设备安装、分部试运。8、季节性施工北海电厂厂址位于广西北海以东铁山港工业区石头埠村根据施工提供的气象资料当地月平均温度为31.7℃历年极端温度为37.1℃月平均最低相对湿度74月平均相对湿度86多年平均降雨量1683.8mm降雨量380.6mm全年主导风向北风、夏季主导风向为南风冬季仍以北风为主累年年风速28.0m/s10分钟平均风速为35.8m/s。根据国投北部湾发电审批的#1机组一级网络方案、工程正式开工2003年6月18主厂房开工〔第一方砼浇筑〕2003年6月22日锅炉根底交付安装2003年9月1日锅炉吊装第一钩2003年9月15日锅炉汽包吊装就位2003年12月28日主厂房交付安装2004年3月23日汽轮机根底交付安装2004年3月31日600KV、400KV配电室交付安装2004年6月7日锅炉水压试验2004年6月12日汽轮机本体扣缸2004年7月11日倒送厂用电2004年7月22日汽机油循环2004年8月26日锅炉酸洗2004年8月28日炉前系统碱洗2004年9月1日锅炉吹2004年10月5日整套启动2004年10月6日168小时满负荷试运转机组移交消费2004年12月22日。#2机组网络方案锅炉吊装第一钩2003年11月22日锅炉汽包吊装就位2004年3月15日汽轮机根底交付安装2004年5月20日台板就位2004年6月10日机组DCS受电2004年9月1日倒送厂用电2004年9月15日水压试验完毕2004年8月15日锅炉酸洗2004年12月25日锅炉吹2004年12月25日整套启动2005年1月22日168小时满负荷试运转机组移交消费2005年3月22日。锅炉吊装这正是当地暴雨台风季节给现场施工和平安理增加难度。二、监理根据1.?电力建立平安安康与环境理工作规定?;2.?电力建立平安工作规程?;3.?平安消费法?;4.建立工程监理〔GB50319-2000〕;5.电力平安文明施工现场考核;6.电力施工企业平安性评价;7.职业安康平安理体系〔G13-T28001〕;8.国电668;9.监理合同及?北海电厂一工程监理规划?。三、平安监理目的在北海电厂一工程建立工程平安会的指导下努力实现以下监理目的。1、平安监理目的:一无:无人身亡事故;三杜绝:杜绝重大机械设备事故;杜绝重大火灾事故;杜绝厂内重大交通事故;二控制:控制重伤率在1‰以内;控制轻伤率在5‰以内;二达标:平安理化达标;平安文明施工考核达标。2、文明施工目的:环境整洁、施工有序、设...
