交通局扶贫攻坚工作汇报根据县委《关于印发县20XX年扶贫攻坚实施方案的通知》文件精神,我局强化措施,狠抓落实,全力推动交通扶贫工作,取得良好成效,现将有关情况汇报如下:一、基本情况1
县乡道升级改造工程全面加速
截止目前,至公路征地拆迁基本完成,杆线全部迁移完毕
完成清表36075平米;路基挖方69200立方;填方59400立方;软基处理2200立方;涵洞526米;浆砌水沟300米;挡墙726立方;桥梁砼657立方,清除老路砼12000平米
累计完成投资约675万元,占总投资的39%
至公路征地拆迁完成56%,完成清表750平米;路基挖方10600立方;填方14450立方;软基处理4460立方;131米
累计完成投资约216万元,占总投资的24
秋溪至桥头公路完成一阶段施工图设计批复,待县落实配套资金后即可开展招投标工作
桥梁建设突飞猛进
温坊大桥完成30根桩基,6片系梁、18根立柱、6片盖梁,1个桥台承台和肋板;完成老桥拆除和18片梁预制,累计完成投资约750万元,占总投资的48%
王泥塘桥全面完工,完成投资60万元,长安桥完成一片空心板梁浇筑,完成投资30万元,预计9月完工
大桥已落实业主后即可启动招标
通自然村建设再创新高
继去年争取上级计划同比增长76%的基础上,年内争取计划100公里,同比增长20%
目前,已下发建设预备通知,其中完成路面浇筑25公里,实现投资1050万元
客运站场建设进展顺利
乡客运站平面规划图纸设计已通过上级批复,现抓紧进行地质勘探工作
乡村便民候车亭在完成主体浇筑,工程预计在8月中旬完成可正式投入使用
坝口农村公路综合服务站正抓紧做好项目前期工作
农村公路管养明显改善
一是《县农村公路养护管理办法(试行)》正式出台

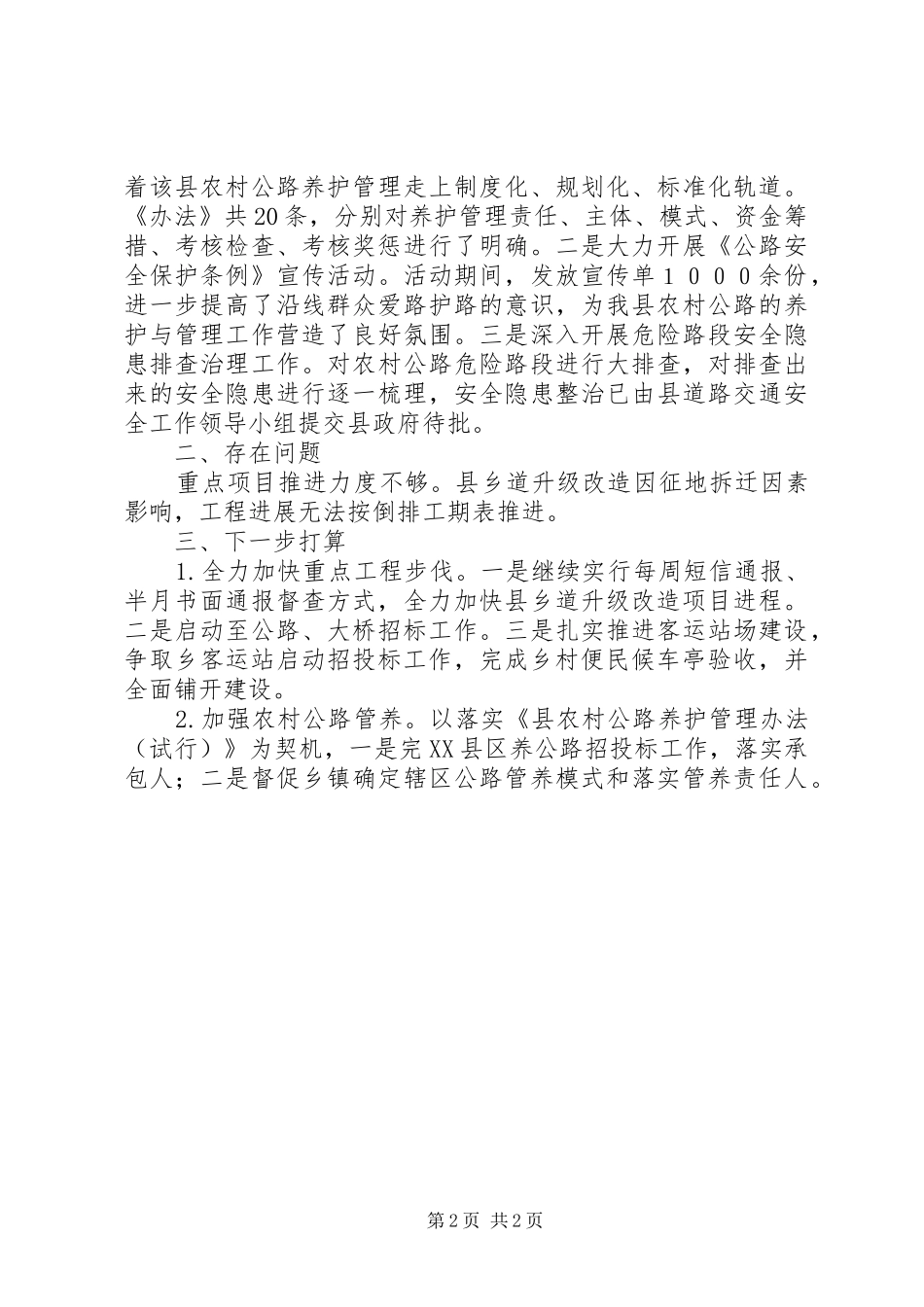

通过努力争取,《县农村公路养护管理办法(试行)》于7月24日正式出台,该办法的出台,标志第1页共2页着该县
