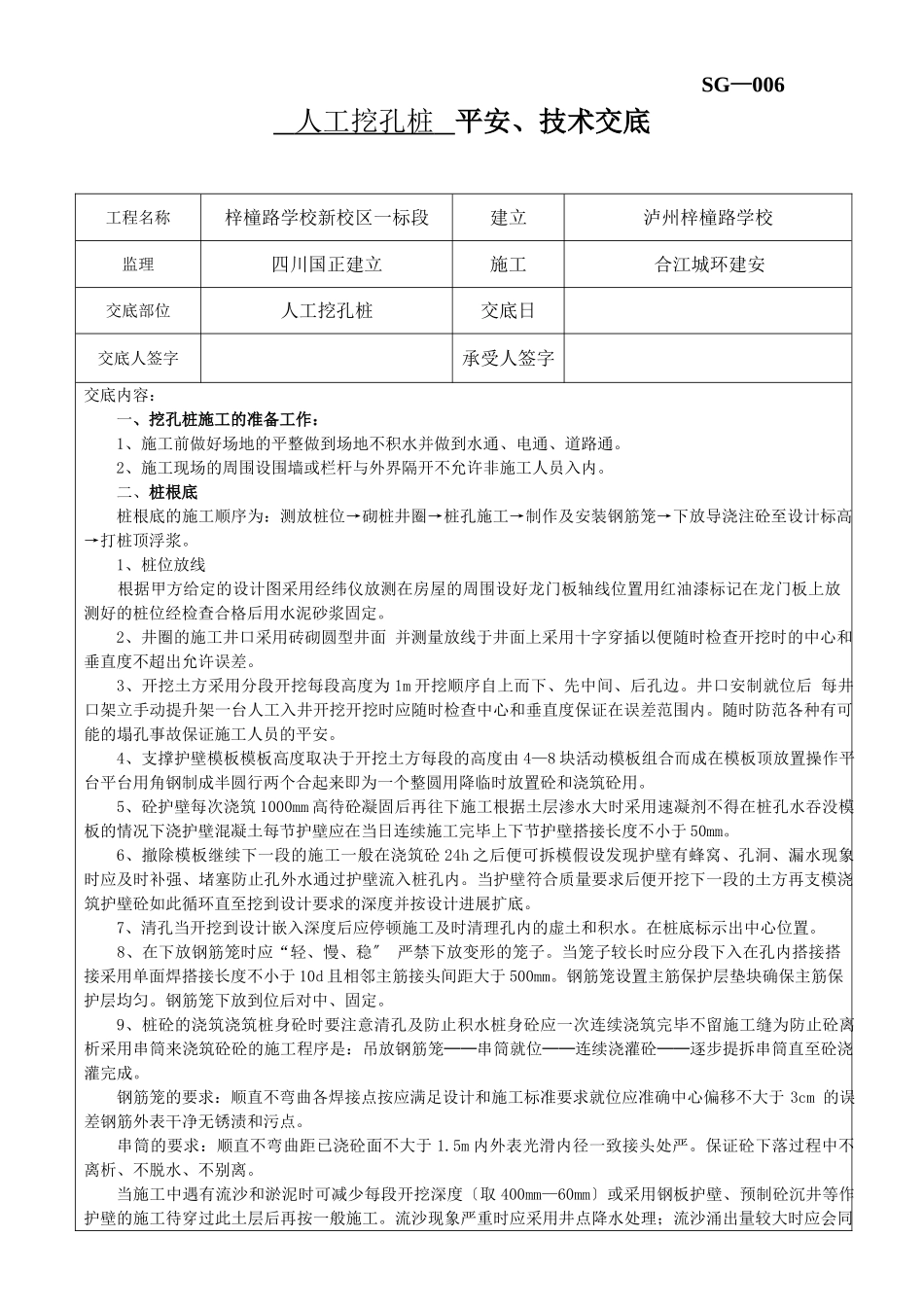

SG—006人工挖孔桩平安、技术交底工程名称梓橦路学校新校区一标段建立泸州梓橦路学校监理四川国正建立施工合江城环建安交底部位人工挖孔桩交底日交底人签字承受人签字交底内容:一、挖孔桩施工的准备工作:1、施工前做好场地的平整做到场地不积水并做到水通、电通、道路通
2、施工现场的周围设围墙或栏杆与外界隔开不允许非施工人员入内
二、桩根底桩根底的施工顺序为:测放桩位→砌桩井圈→桩孔施工→制作及安装钢筋笼→下放导浇注砼至设计标高→打桩顶浮浆
1、桩位放线根据甲方给定的设计图采用经纬仪放测在房屋的周围设好龙门板轴线位置用红油漆标记在龙门板上放测好的桩位经检查合格后用水泥砂浆固定
2、井圈的施工井口采用砖砌圆型井面并测量放线于井面上采用十字穿插以便随时检查开挖时的中心和垂直度不超出允许误差
3、开挖土方采用分段开挖每段高度为1m开挖顺序自上而下、先中间、后孔边
井口安制就位后每井口架立手动提升架一台人工入井开挖开挖时应随时检查中心和垂直度保证在误差范围内
随时防范各种有可能的塌孔事故保证施工人员的平安
4、支撑护壁模板模板高度取决于开挖土方每段的高度由4—8块活动模板组合而成在模板顶放置操作平台平台用角钢制成半圆行两个合起来即为一个整圆用降临时放置砼和浇筑砼用
5、砼护壁每次浇筑1000mm高待砼凝固后再往下施工根据土层渗水大时采用速凝剂不得在桩孔水吞没模板的情况下浇护壁混凝土每节护壁应在当日连续施工完毕上下节护壁搭接长度不小于50mm
6、撤除模板继续下一段的施工一般在浇筑砼24h之后便可拆模假设发现护壁有蜂窝、孔洞、漏水现象时应及时补强、堵塞防止孔外水通过护壁流入桩孔内
当护壁符合质量要求后便开挖下一段的土方再支模浇筑护壁砼如此循环直至挖到设计要求的深度并按设计进展扩底
7、清孔当开挖到设计嵌入深度后应停顿施工及时清理孔内的虚土和积水
在桩底标示出中心位置

8、在下放钢筋笼时应“轻、
