****水利枢纽一土建工程施工进度计划**水电工程大埔水电站工程经理部二○○○年十月10进度方案编制说明一、土建工程施工方案的编制原那么1、根据****水利枢纽主体工程土建施工合同〔合同编:GX-DPHPS-0001〕和现有技术资料及目前工程相貌为根据编制
2、资金必须足额按时到位
3、电站各种装置性设备、金属构造、电器、架电线路、预埋件等施工必须不影响土建工程施工进度
4、各种施工图纸必须按时到位
5、方案是以2002年12月第一台机组发电2001年元月主体工程开工2000年10月~12月份进展主要临时工程施工为原那么进展编制
二、工程方案因目前施工图纸部份未到位在施工未准确落实的条件下根据现有资料和实际情况进展工程量及工程预〔估〕算编排
三、各阶段性施工方案及主要工程量详见附表

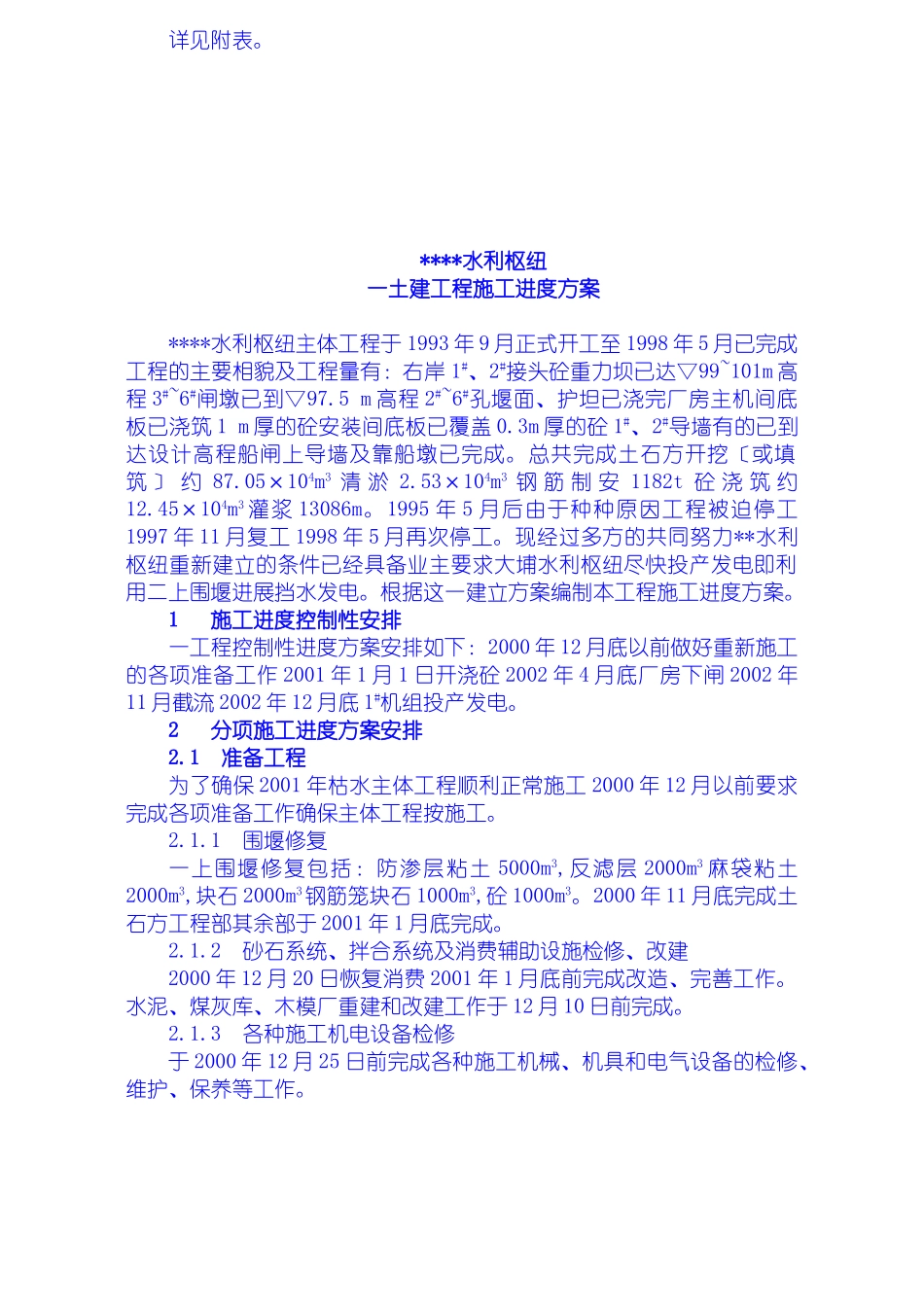

****水利枢纽一土建工程施工进度方案****水利枢纽主体工程于1993年9月正式开工至1998年5月已完成工程的主要相貌及工程量有:右岸1#、2#接头砼重力坝已达▽99~101m高程3#~6#闸墩已到▽97
5m高程2#~6#孔堰面、护坦已浇完厂房主机间底板已浇筑1m厚的砼安装间底板已覆盖0
3m厚的砼1#、2#导墙有的已到达设计高程船闸上导墙及靠船墩已完成
总共完成土石方开挖〔或填筑〕约87
05×104m3清淤2
53×104m3钢筋制安1182t砼浇筑约12
45×104m3灌浆13086m
1995年5月后由于种种原因工程被迫停工1997年11月复工1998年5月再次停工
现经过多方的共同努力**水利枢纽重新建立的条件已经具备业主要求大埔水利枢纽尽快投产发电即利用二上围堰进展挡水发电
根据这一建立方案编制本工程施工进度方案
1施工进度控制性安排一工程控制性进度方案安排如下:2000年12月底以前做好重新施工的各项准备工作2001年1月1日开浇砼2002年4月底厂房下闸2002年11月截
