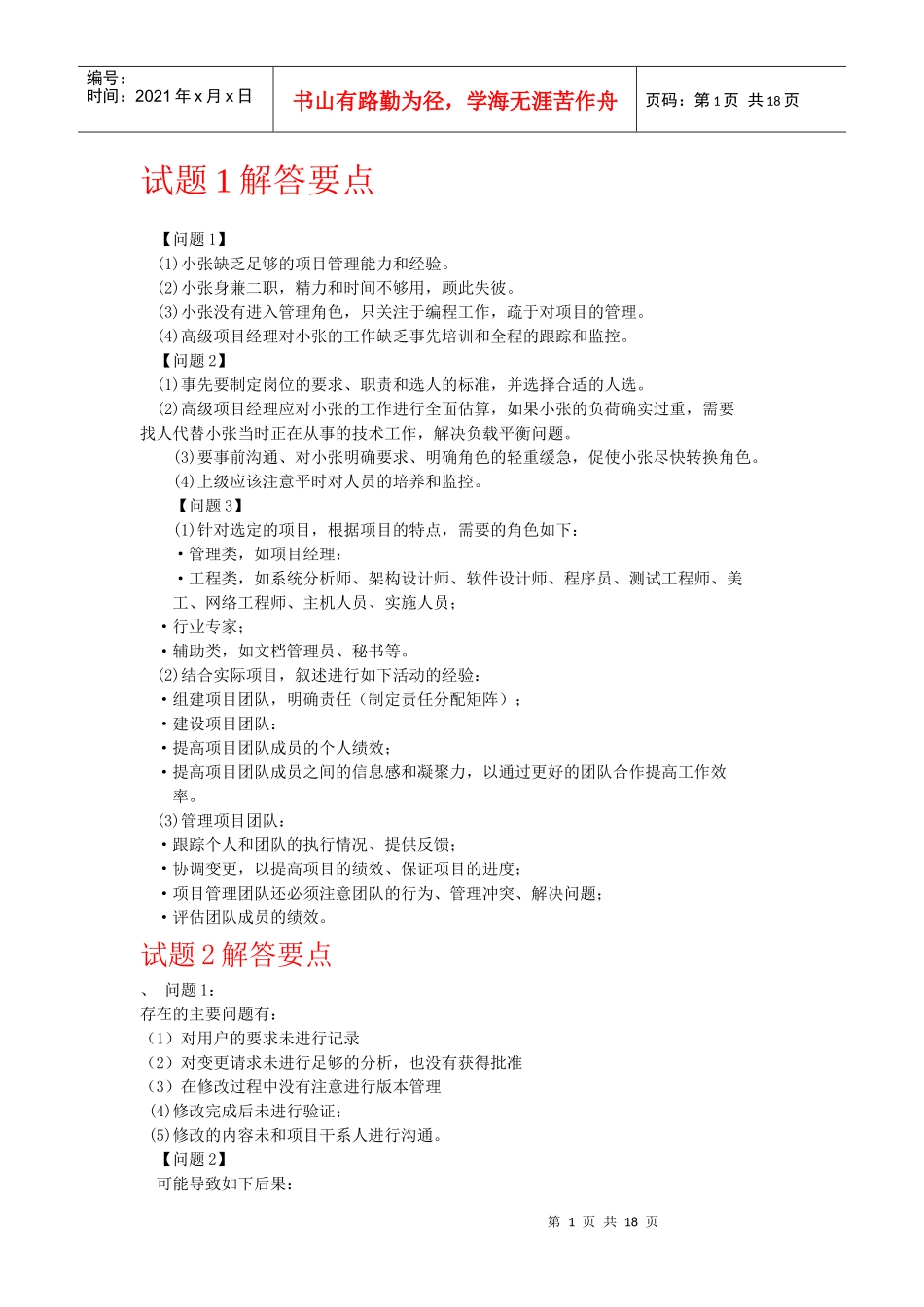

第1页共18页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共18页试题1解答要点【问题1】(1)小张缺乏足够的项目管理能力和经验
(2)小张身兼二职,精力和时间不够用,顾此失彼
(3)小张没有进入管理角色,只关注于编程工作,疏于对项目的管理
(4)高级项目经理对小张的工作缺乏事先培训和全程的跟踪和监控
【问题2】(1)事先要制定岗位的要求、职责和选人的标准,并选择合适的人选
(2)高级项目经理应对小张的工作进行全面估算,如果小张的负荷确实过重,需要找人代替小张当时正在从事的技术工作,解决负载平衡问题
(3)要事前沟通、对小张明确要求、明确角色的轻重缓急,促使小张尽快转换角色
(4)上级应该注意平时对人员的培养和监控
【问题3】(1)针对选定的项目,根据项目的特点,需要的角色如下:·管理类,如项目经理:·工程类,如系统分析师、架构设计师、软件设计师、程序员、测试工程师、美工、网络工程师、主机人员、实施人员;·行业专家;·辅助类,如文档管理员、秘书等
(2)结合实际项目,叙述进行如下活动的经验:·组建项目团队,明确责任(制定责任分配矩阵);·建设项目团队:·提高项目团队成员的个人绩效;·提高项目团队成员之间的信息感和凝聚力,以通过更好的团队合作提高工作效率
(3)管理项目团队:·跟踪个人和团队的执行情况、提供反馈;·协调变更,以提高项目的绩效、保证项目的进度;·项目管理团队还必须注意团队的行为、管理冲突、解决问题;·评估团队成员的绩效

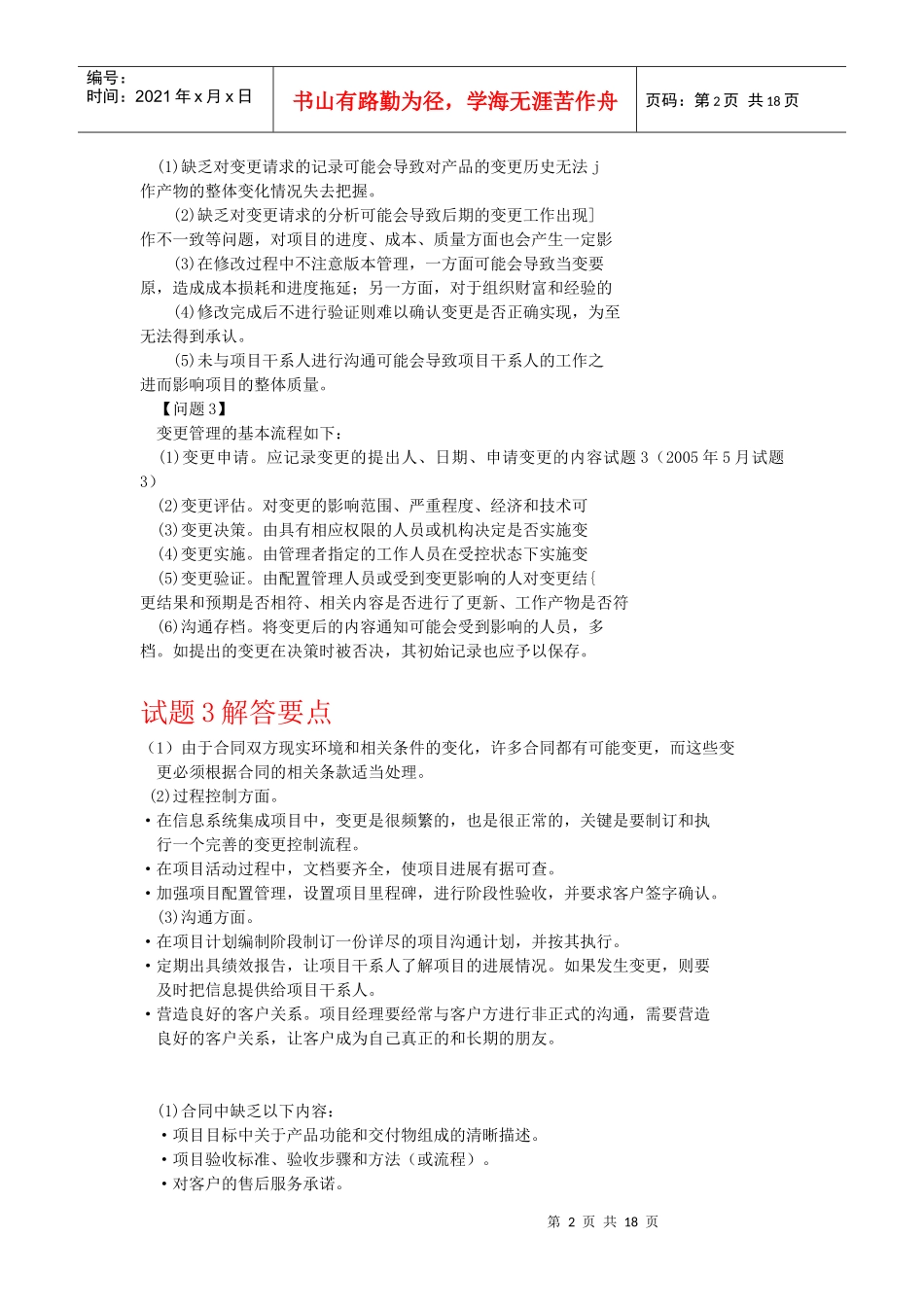

试题2解答要点、问题1:存在的主要问题有:(1)对用户的要求未进行记录(2)对变更请求未进行足够的分析,也没有获得批准(3)在修改过程中没有注意进行版本管理(4)修改完成后未进行验证;(5)修改的内容未和项目干系人进行沟通

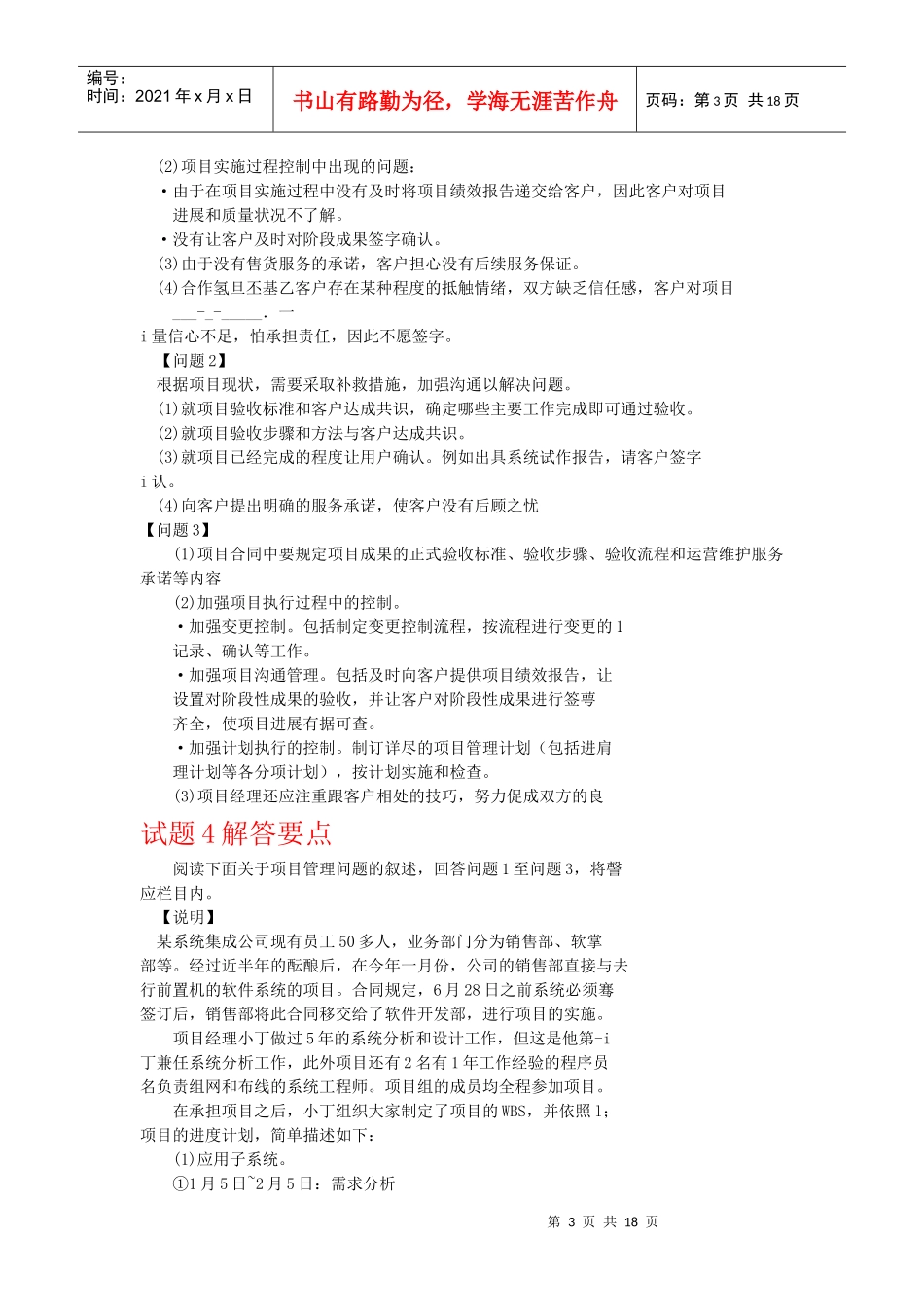

【问题2】可能导致如下后果:第2页共18页第1页共18页编号:时间:2021年x月x日书山有路勤
