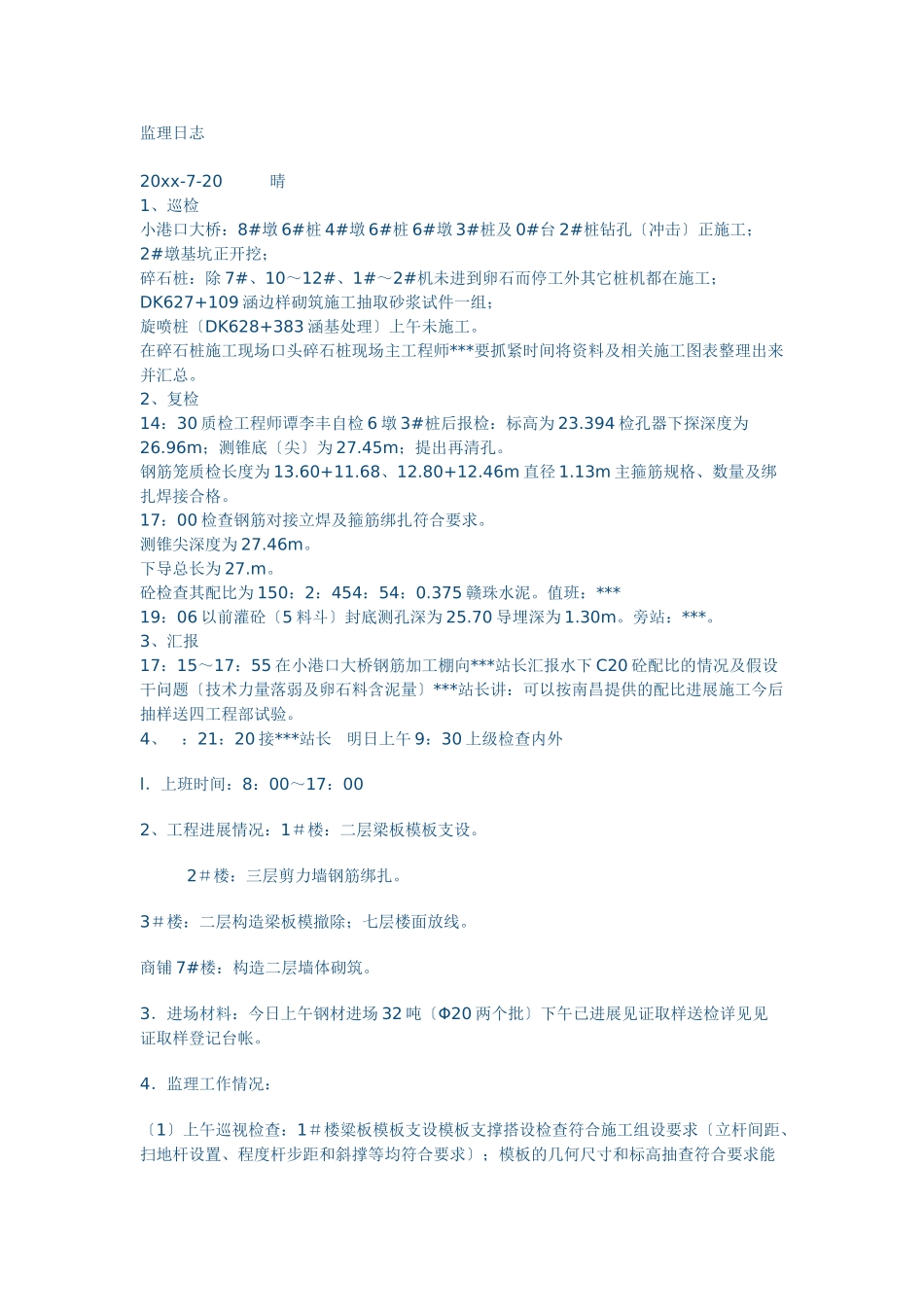

监理日志20xx-7-20晴1、巡检小港口大桥:8#墩6#桩4#墩6#桩6#墩3#桩及0#台2#桩钻孔〔冲击〕正施工;2#墩基坑正开挖;碎石桩:除7#、10~12#、1#~2#机未进到卵石而停工外其它桩机都在施工;DK627+109涵边样砌筑施工抽取砂浆试件一组;旋喷桩〔DK628+383涵基处理〕上午未施工
在碎石桩施工现场口头碎石桩现场主工程师***要抓紧时间将资料及相关施工图表整理出来并汇总

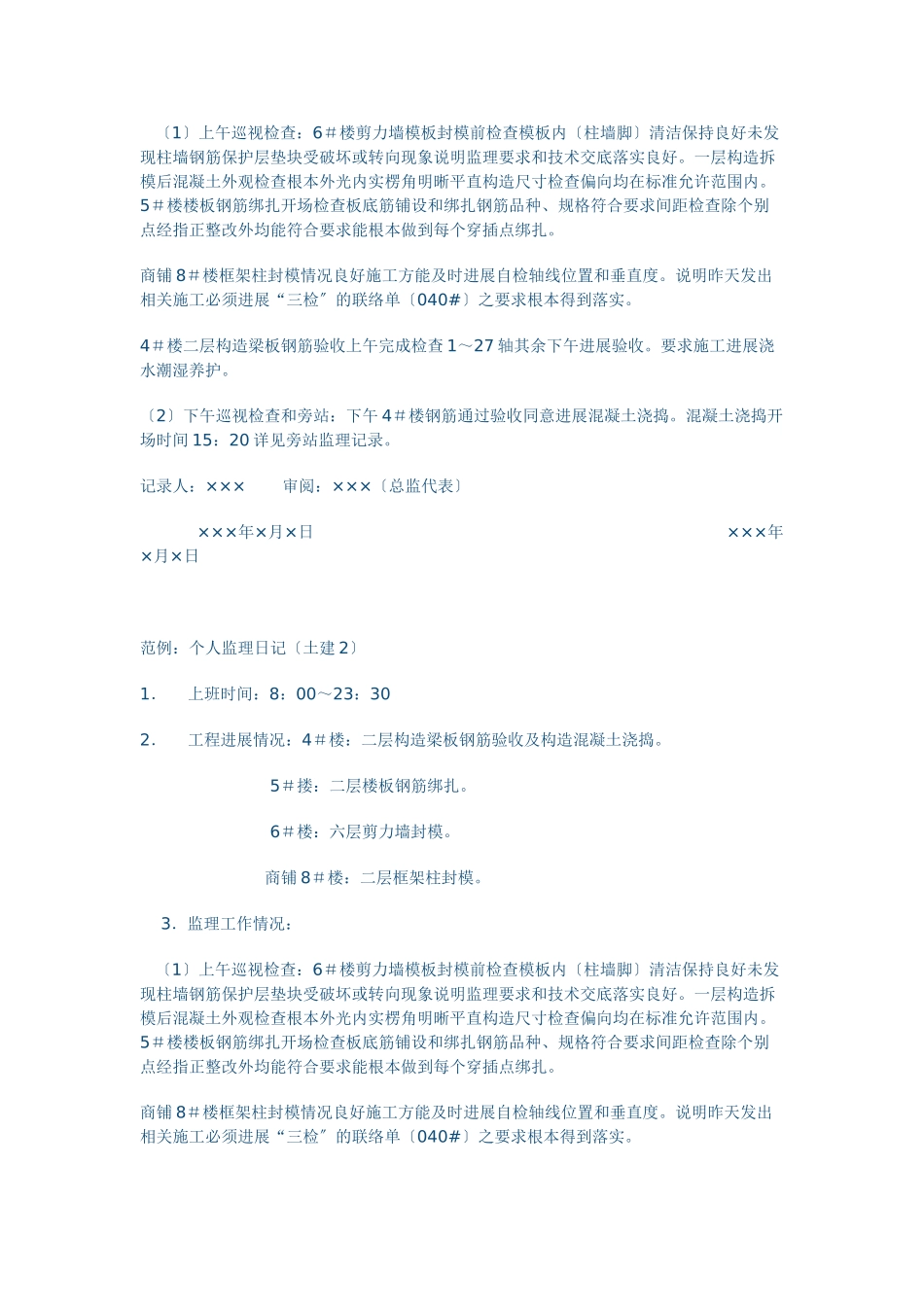

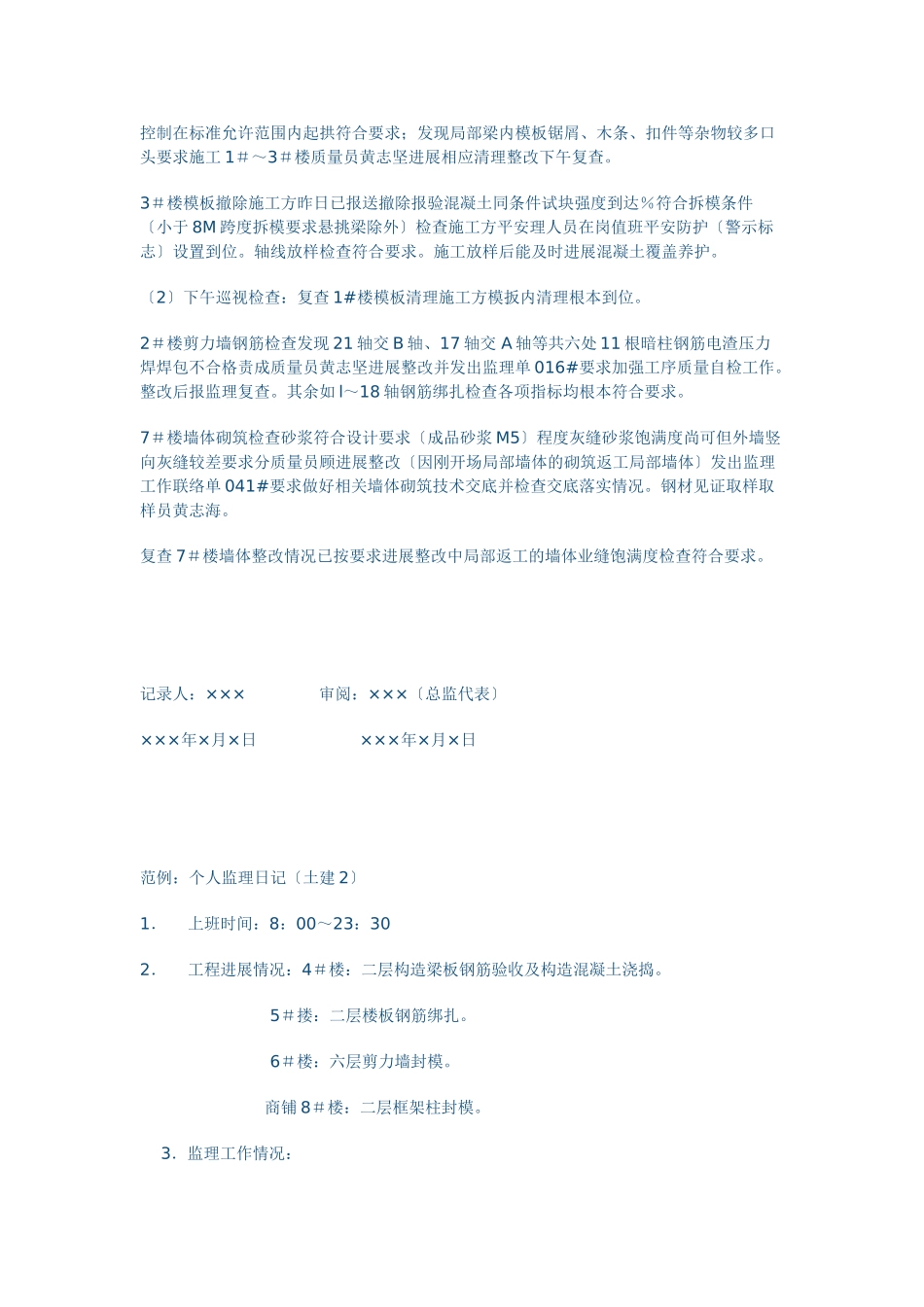

2、复检14:30质检工程师谭李丰自检6墩3#桩后报检:标高为23
394检孔器下探深度为26
96m;测锥底〔尖〕为27
45m;提出再清孔
钢筋笼质检长度为13
46m直径1
13m主箍筋规格、数量及绑扎焊接合格
17:00检查钢筋对接立焊及箍筋绑扎符合要求
测锥尖深度为27
下导总长为27
砼检查其配比为150:2:454:54:0
375赣珠水泥
值班:***19:06以前灌砼〔5料斗〕封底测孔深为25
70导埋深为1
旁站:***
3、汇报17:15~17:55在小港口大桥钢筋加工棚向***站长汇报水下C20砼配比的情况及假设干问题〔技术力量落弱及卵石料含泥量〕***站长讲:可以按南昌提供的配比进展施工今后抽样送四工程部试验
4、:21:20接***站长明日上午9:30上级检查内外l.上班时间:8:00~17:002、工程进展情况:1#楼:二层梁板模板支设
2#楼:三层剪力墙钢筋绑扎
3#楼:二层构造梁板模撤除;七层楼面放线
商铺7#楼:构造二层墙体砌筑
3.进场材料:今日上午钢材进场32吨〔Φ20两个批〕下午已进展见证取样送检详见见证取样登记台帐
4.监理工作情况:〔1〕上午巡视检查:1#楼粱板模板支设模板支撑搭设检查符合施工组设要求〔立杆间距、扫地杆设置、程度杆步距和斜撑等均符合要求〕;模板的几何尺寸和标高抽查
