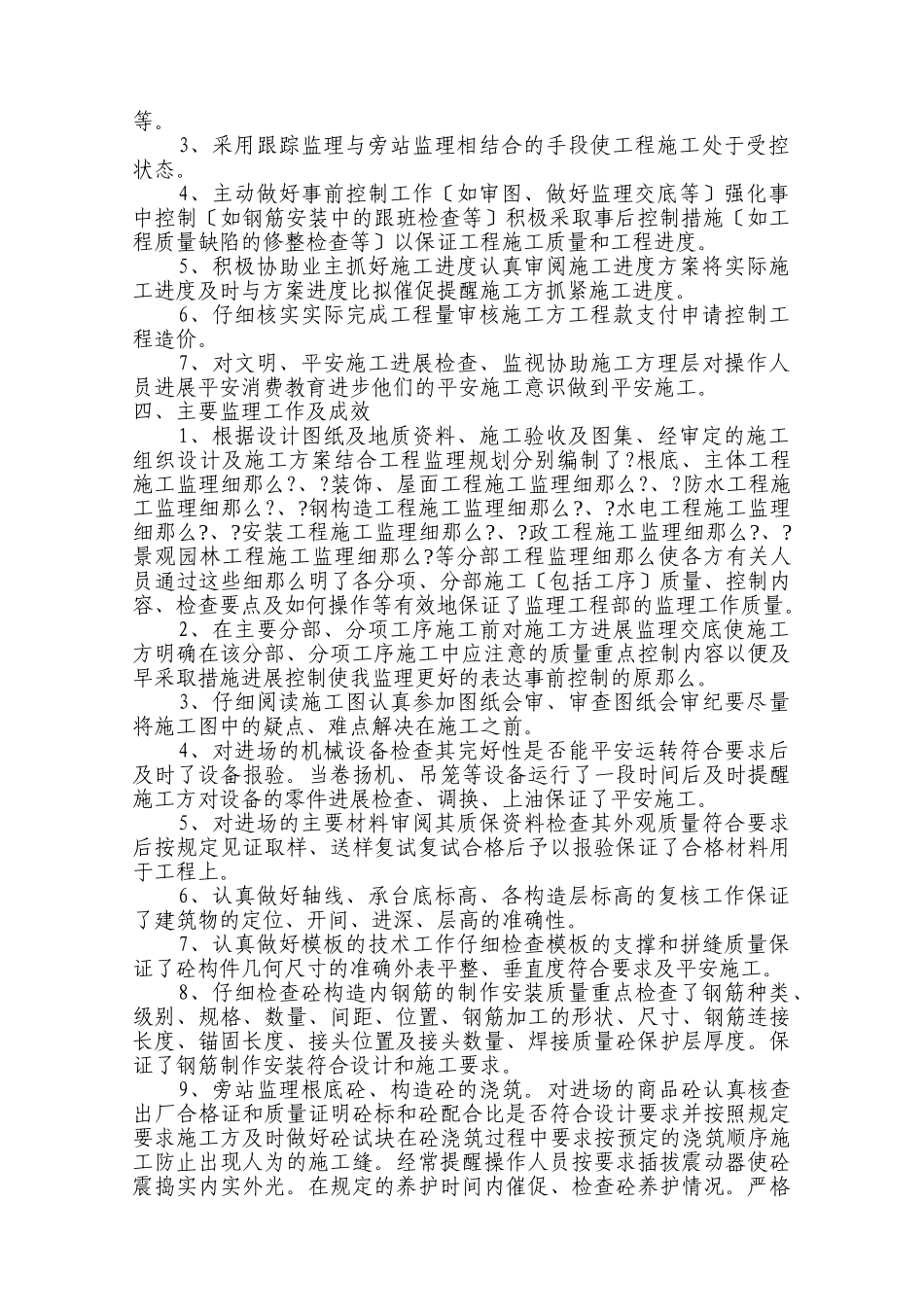

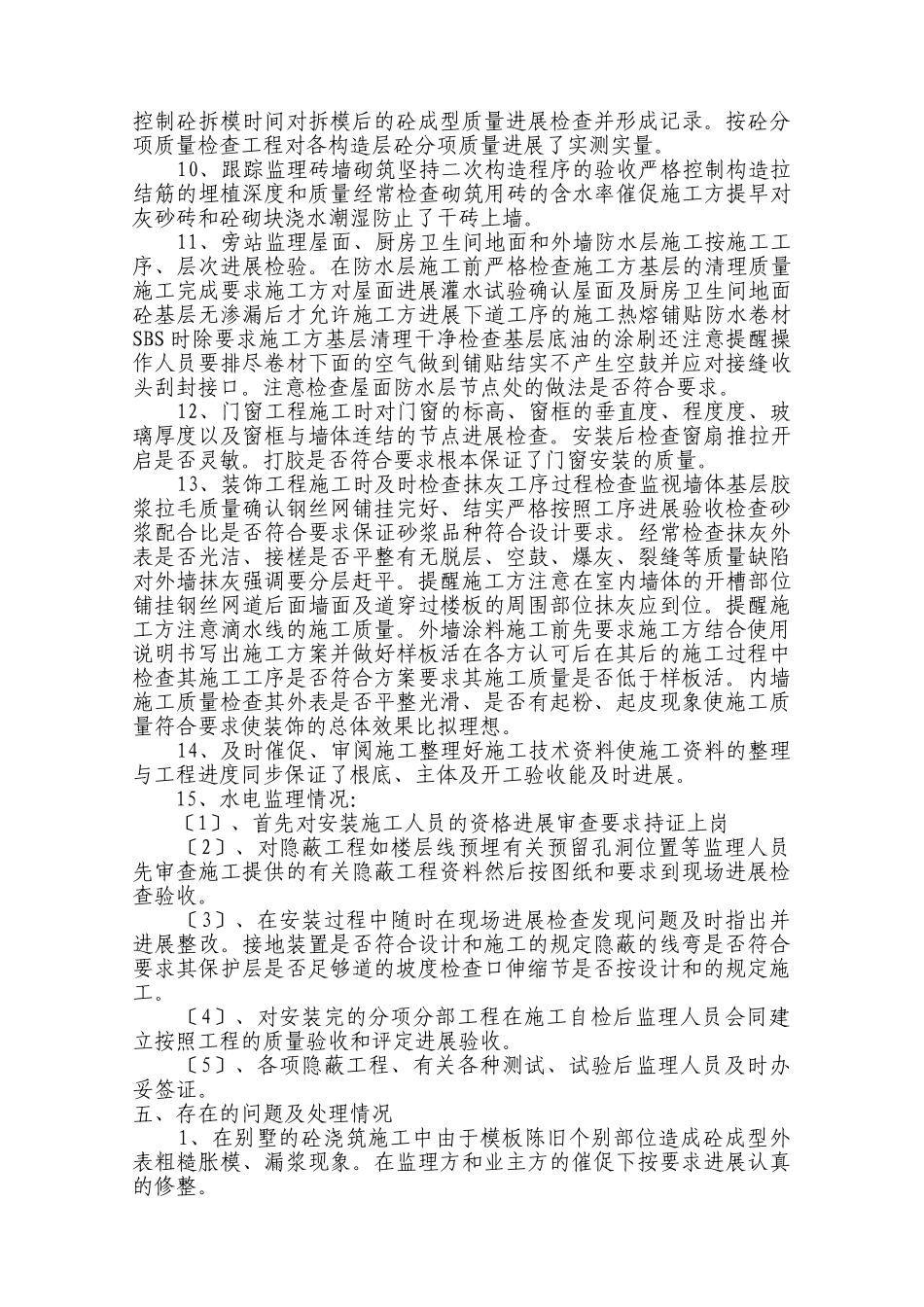

三亚亚龙湾高尔夫别墅工程监理工作总结海南中外建工程监理受三亚亚龙湾高尔夫别墅开发的委托对亚龙湾高尔夫别墅工程施行监理工作我工程监理部于2007年11月12日开场对该工程进展施工阶段监理经建立、设计、施工、监理的共同努力于2021年10月1日该工程全部开工并通过工程预验收本工程自2007年11月12日开工以来我监理工程部在建立、质监站及有关部门的正确指导和大力支持下在甲乙双方的严配合下已顺利完成了委托合同内的监理任务现将本工程施工阶段的监理工作总结如下:一、工程概况二、监理组织构造员配置根据监理合同及监理结合工程实际施工情况针对本工程要求组建了以总监理工程师为首的工程监理班子。监理组织机构人员如下:监理机构姓名现任职务职称高庸民总经理高级工程师田宗祥副总经理高级工程师俞朝辉副总经理工程师王东辉总工程师高级工程师驻地监理机构余运宙总监理工程师工程师王铁主土建监理工程师工程师彭学飞土建监理工程师工程师李明祥水电监理工程师工程师熊启均水电监理工程师工程师李成东见证员助理工程师杨孝孝资料员助理工程师三、监理合同履行情况工程监理部按照委托监理合同、设计、现行有关施工、质量检验评定、相关的图集结合工程监理规划和监理细那么的要求全面履行了合同的义务和责任。1、监理工作开场时间:2007年11月12日工程开工至2021年11月20日开工验收。2、根据工程情况及监理范围实行了一系列监理制度如工地会议制度、主要设备、材料见证取样复试及报验制度、旁站监理制度、隐蔽工程验收制度、分项、分部工程质量检验制度、工程资料审核制度等。3、采用跟踪监理与旁站监理相结合的手段使工程施工处于受控状态。4、主动做好事前控制工作〔如审图、做好监理交底等〕强化事中控制〔如钢筋安装中的跟班检查等〕积极采取事后控制措施〔如工程质量缺陷的修整检查等〕以保证工程施工质量和工程进度。5、积极协助业主抓好施工进度认真审阅施工进度方案将实际施工进度及时与方案进度比拟催促提醒施工方抓紧施工进度。6、仔细核实实际完成工程量审核施工方工程款支付申请控制工程造价。7、对文明、平安施工进展检查、监视协助施工方理层对操作人员进展平安消费教育进步他们的平安施工意识做到平安施工。四、主要监理工作及成效1、根据设计图纸及地质资料、施工验收及图集、经审定的施工组织设计及施工方案结合工程监理规划分别编制了?根底、主体工程施工监理细那么?、?装饰、屋面工程施工监理细那么?、?防水工程施工监理细那么?、?钢构造工程施工监理细那么?、?水电工程施工监理细那么?、?安装工程施工监理细那么?、?政工程施工监理细那么?、?景观园林工程施工监理细那么?等分部工程监理细那么使各方有关人员通过这些细那么明了各分项、分部施工〔包括工序〕质量、控制内容、检查要点及如何操作等有效地保证了监理工程部的监理工作质量。2、在主要分部、分项工序施工前对施工方进展监理交底使施工方明确在该分部、分项工序施工中应注意的质量重点控制内容以便及早采取措施进展控制使我监理更好的表达事前控制的原那么。3、仔细阅读施工图认真参加图纸会审、审查图纸会审纪要尽量将施工图中的疑点、难点解决在施工之前。4、对进场的机械设备检查其完好性是否能平安运转符合要求后及时了设备报验。当卷扬机、吊笼等设备运行了一段时间后及时提醒施工方对设备的零件进展检查、调换、上油保证了平安施工。5、对进场的主要材料审阅其质保资料检查其外观质量符合要求后按规定见证取样、送样复试复试合格后予以报验保证了合格材料用于工程上。6、认真做好轴线、承台底标高、各构造层标高的复核工作保证了建筑物的定位、开间、进深、层高的准确性。7、认真做好模板的技术工作仔细检查模板的支撑和拼缝质量保证了砼构件几何尺寸的准确外表平整、垂直度符合要求及平安施工。8、仔细检查砼构造内钢筋的制作安装质量重点检查了钢筋种类、级别、规格、数量、间距、位置、钢筋加工的形状、尺寸、钢筋连接长度、锚固长度、接头位置及接头数量、焊接质量砼保护层厚度。保证了钢筋制作安装符合设计和施工要求。9、旁站监理根底砼、构造砼的浇筑。对进场的商品砼认真核查出厂合...
