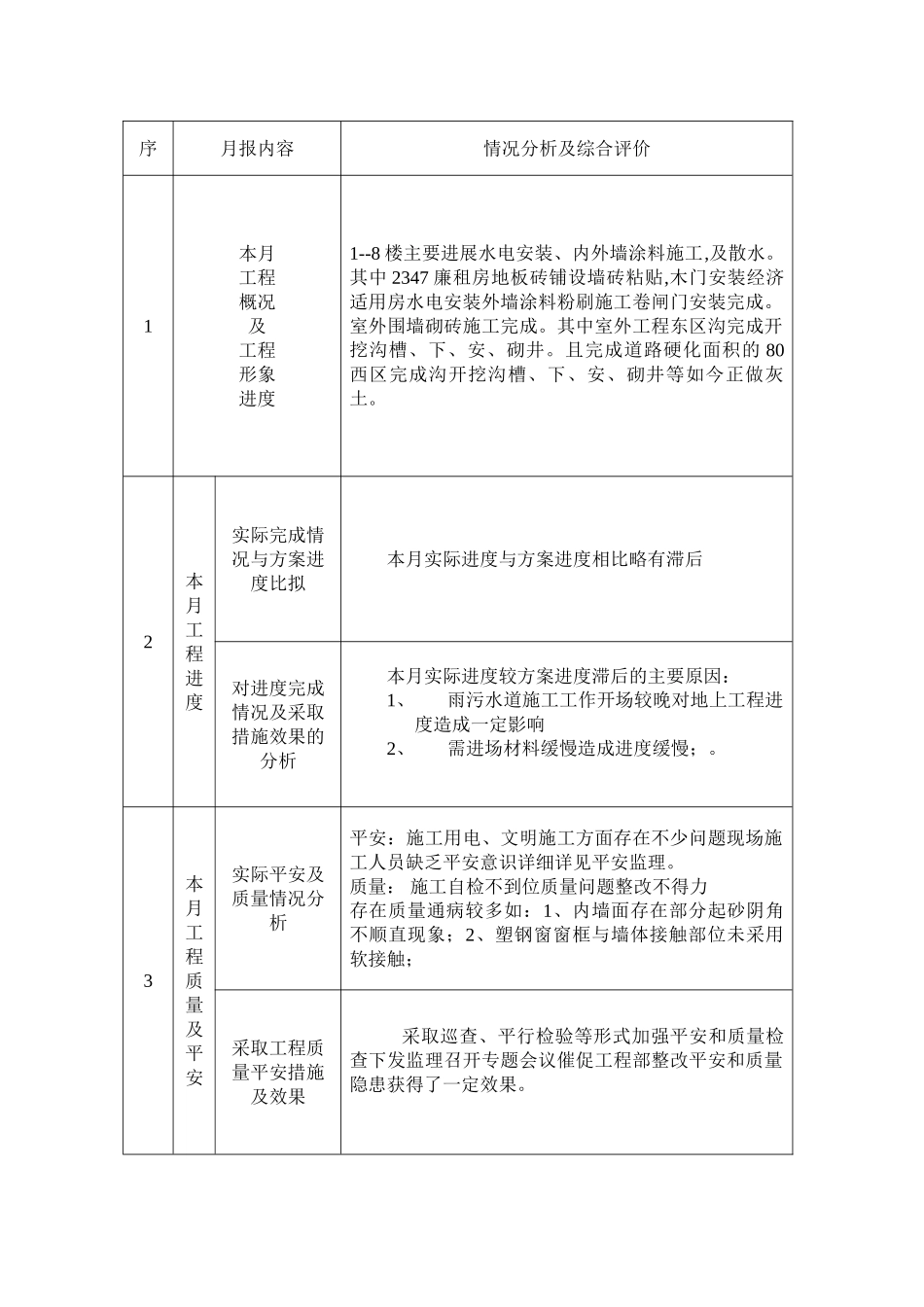

监理工作月报〔2021年03月〕工程名称:伊川光居小区住宅楼建立:伊川房所监理:洛永安建立监理工程总监:填表时间:2021年4月1日序月报内容情况分析及综合评价1本月工程概况及工程形象进度1--8楼主要进展水电安装、内外墙涂料施工,及散水
其中2347廉租房地板砖铺设墙砖粘贴,木门安装经济适用房水电安装外墙涂料粉刷施工卷闸门安装完成
室外围墙砌砖施工完成
其中室外工程东区沟完成开挖沟槽、下、安、砌井
且完成道路硬化面积的80西区完成沟开挖沟槽、下、安、砌井等如今正做灰土
2本月工程进度实际完成情况与方案进度比拟本月实际进度与方案进度相比略有滞后对进度完成情况及采取措施效果的分析本月实际进度较方案进度滞后的主要原因:1、雨污水道施工工作开场较晚对地上工程进度造成一定影响2、需进场材料缓慢造成进度缓慢;
3本月工程质量及平安实际平安及质量情况分析平安:施工用电、文明施工方面存在不少问题现场施工人员缺乏平安意识详细详见平安监理
质量:施工自检不到位质量问题整改不得力存在质量通病较多如:1、内墙面存在部分起砂阴角不顺直现象;2、塑钢窗窗框与墙体接触部位未采用软接触;采取工程质量平安措施及效果采取巡查、平行检验等形式加强平安和质量检查下发监理召开专题会议催促工程部整改平安和质量隐患获得了一定效果
4本月工程计量及工程量支付工程量审核情况无工程量审批及支付情况无
工程款支付情况分析本月采取的措施及效果无5合同其它事项的处理情况工程变更无工程延无费用索赔无6本月监理工作小结对进度、质量、工程款支付等方面情况综合分析质量方面:图纸设计深度不够施工人员针对图纸中存在的问题与设计人员沟通不到位私自变更部位较多其他方面:各工序细节处理有缺乏之处;各检验批划分较乱且自检不到位需加强改良
进度方面:要在合理安排施工段人员组织加班加点方面多下工夫从而满足总进度方案的要求
监理工作情况本工程工紧监理部从
